新着情報・現場進捗状況
News
【2025年6月進捗状況】
6月末時点での現場状況をご報告いたします。6月は主に地覆部(高欄の基礎)の作業を実施し、歩道側についてはコンクリート打設が完了しております。車道側の地覆は鋼製排水溝と一体となる構造になっており、6月16日より鋼製排水溝の搬入・据付を開始し完了しております。引き続き、型枠組立および防護柵のアンカーボルトを型枠内に配置していきます。また、吊り足場内では床版(道路走行部となるコンクリート)の型枠解体を6月3日より開始しており、小型クレーンを使用して少しずつ解体した型枠材を床版上へ荷上げしています。今後の予定として、床版上では車道部の地覆コンクリート打設を7月上旬に行う予定にしており、7月中旬からは高欄・防護柵の設置に着手します。吊り足場内では、解体した床版型枠材の整理・荷上げを引き続き行っていきます。

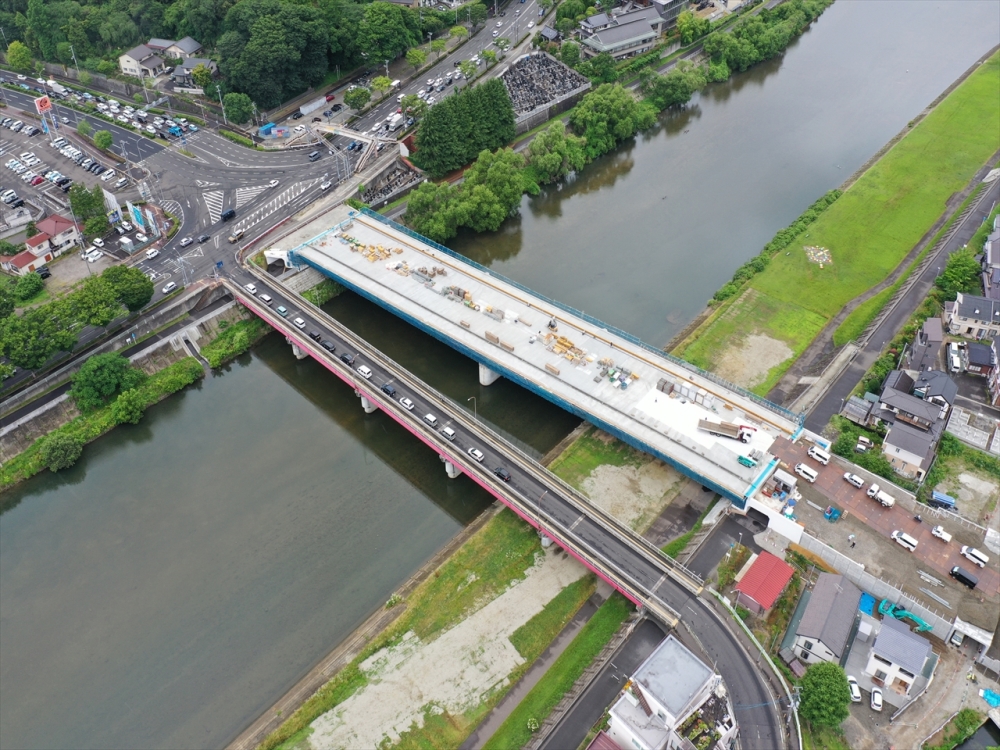

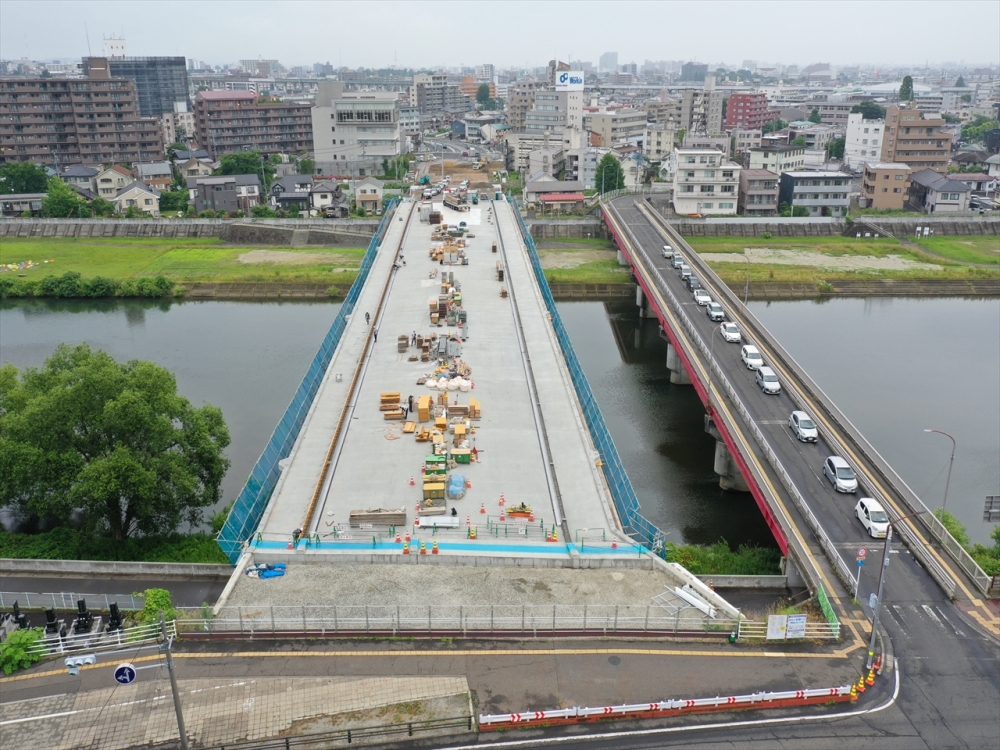

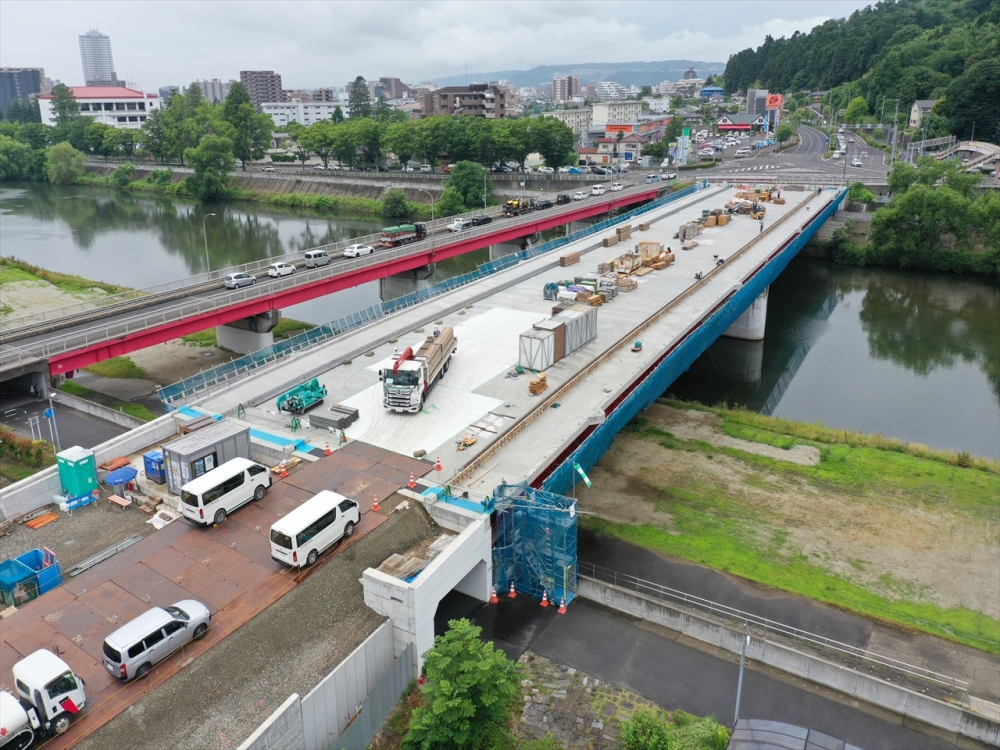

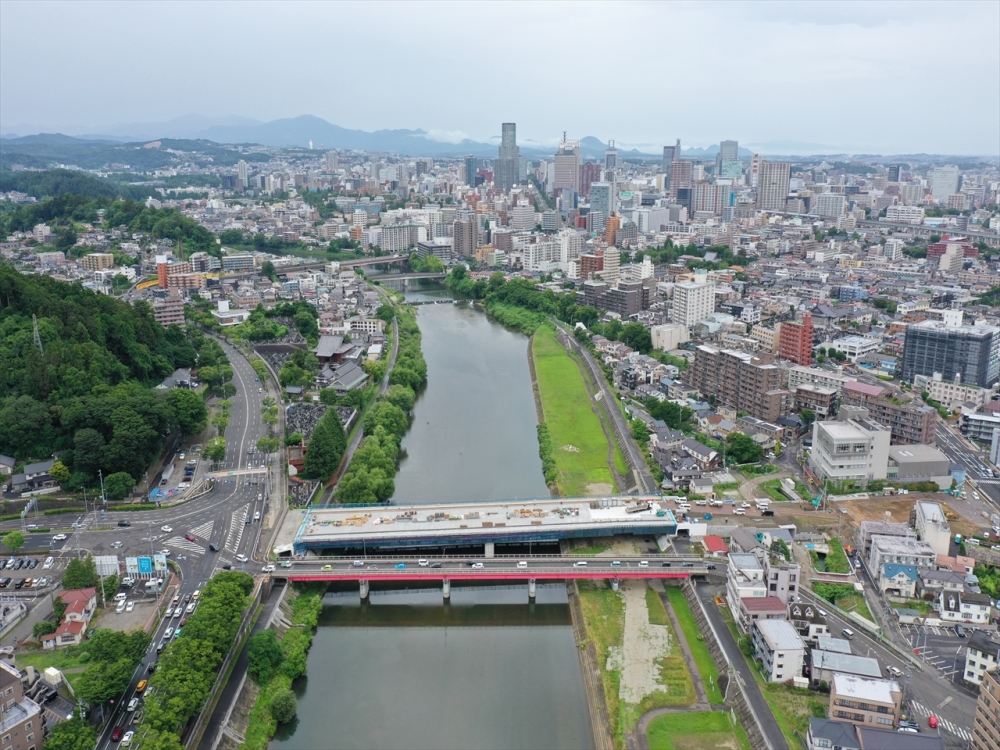

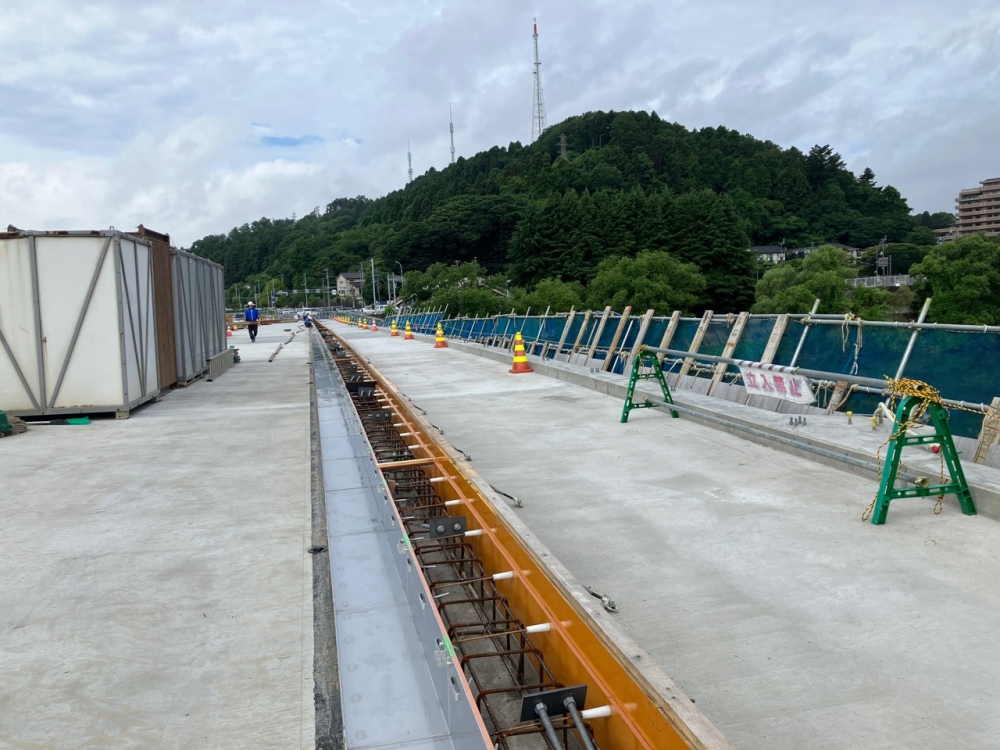

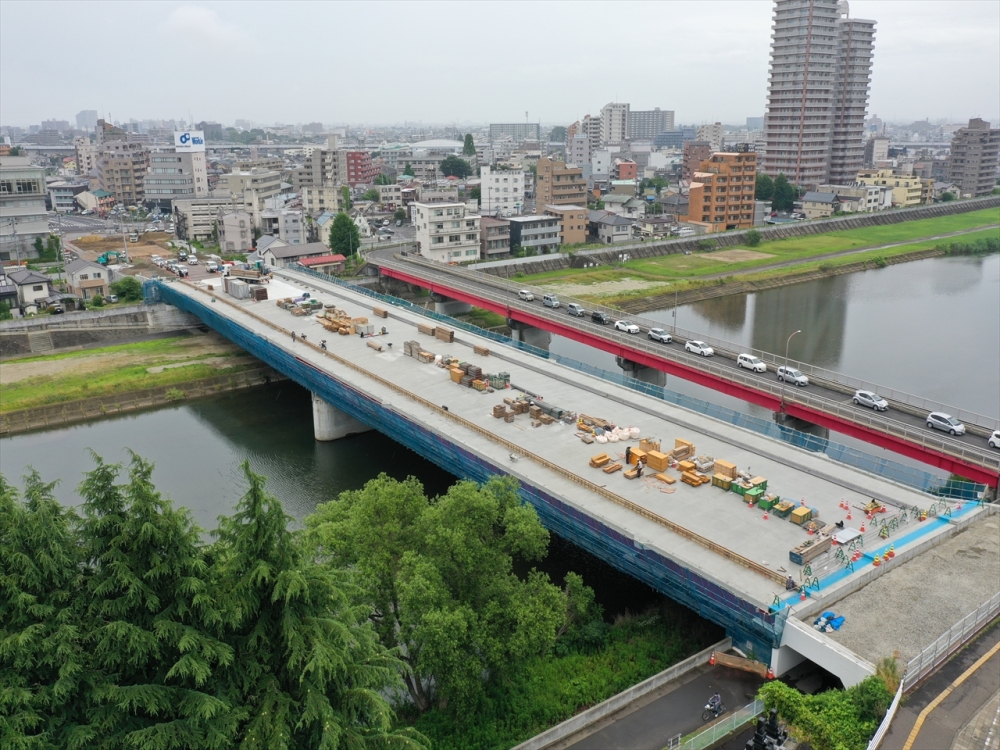

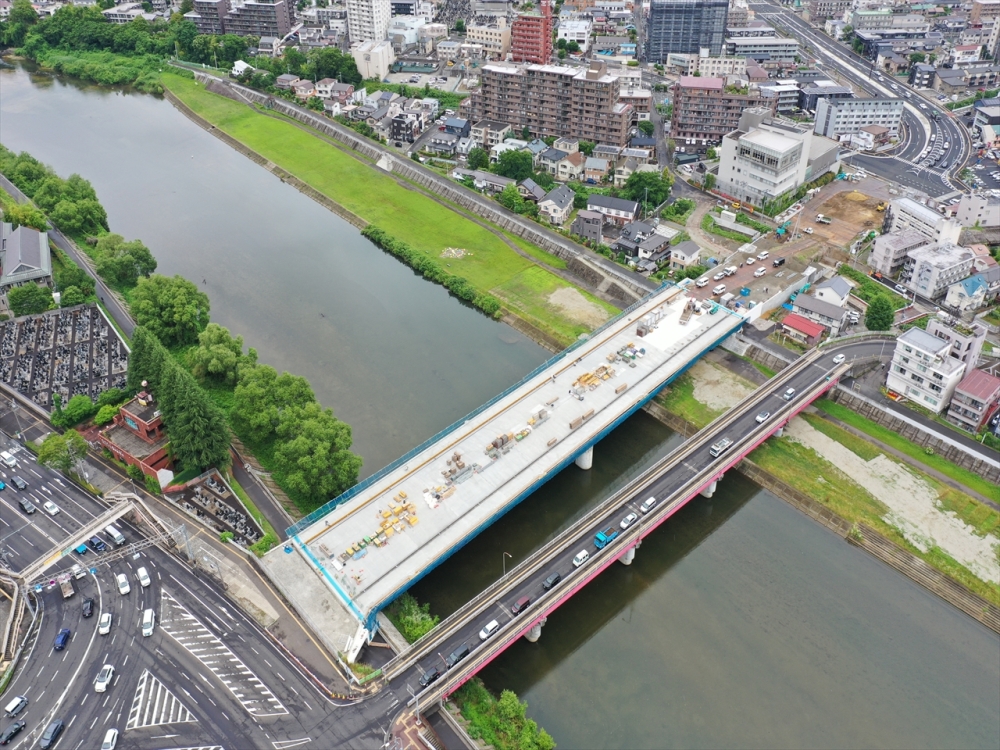

ドローン空撮(6月24日撮影)
ドローン空撮(6月24日撮影)
ドローン空撮(6月24日撮影)
ドローン空撮(6月24日撮影)
ドローン空撮(6月24日撮影)
ドローン空撮(6月24日撮影)

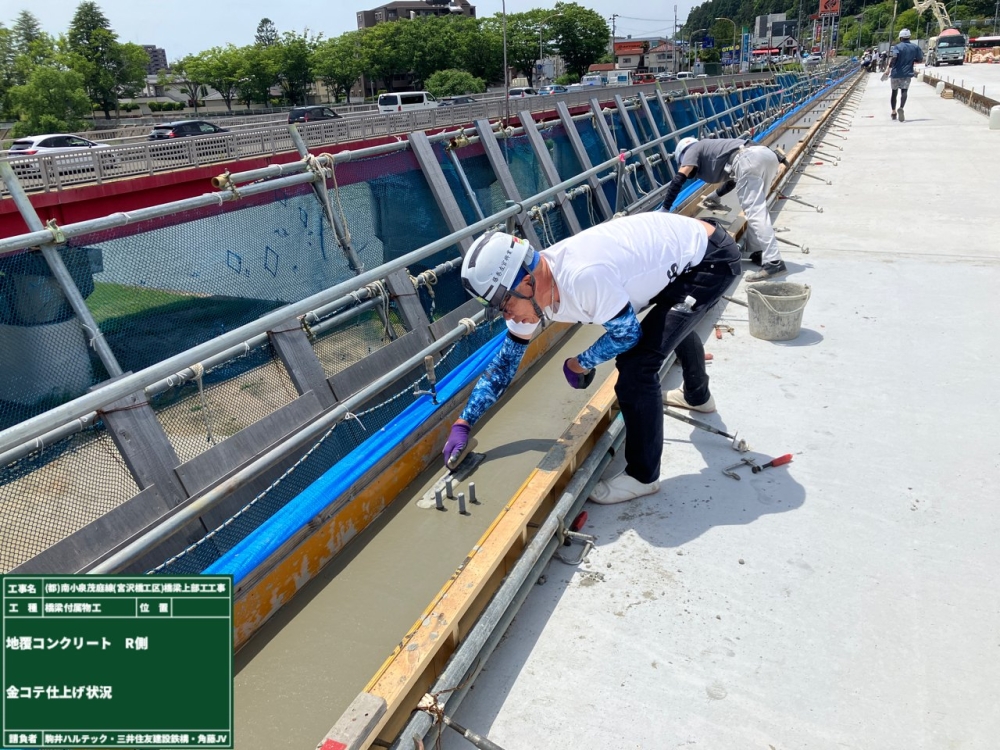

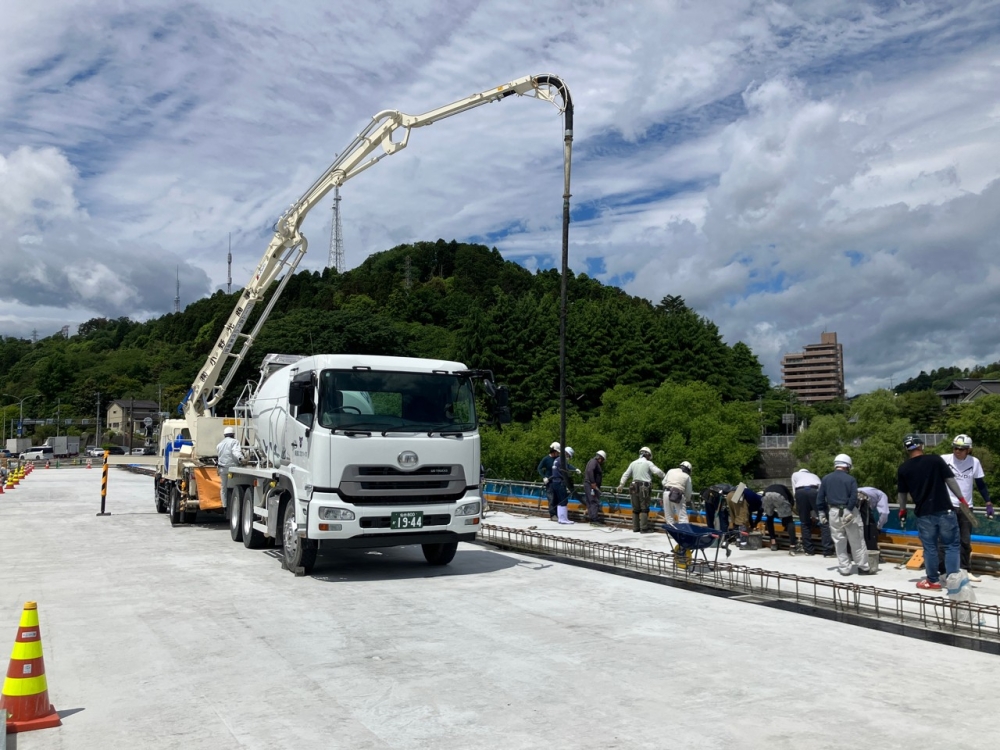

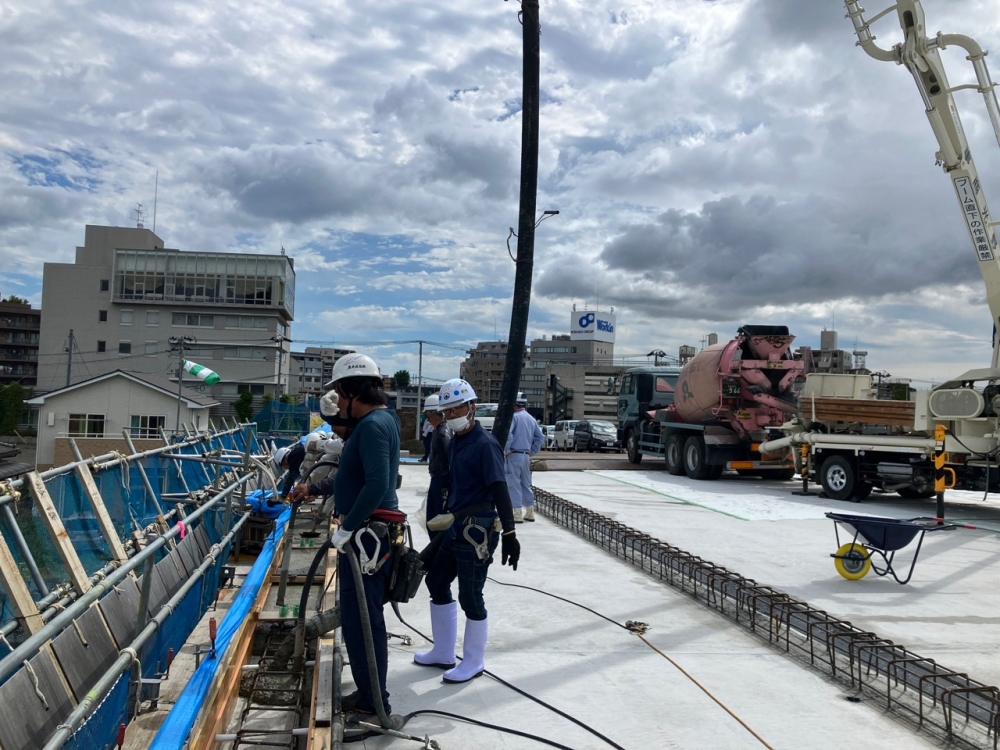

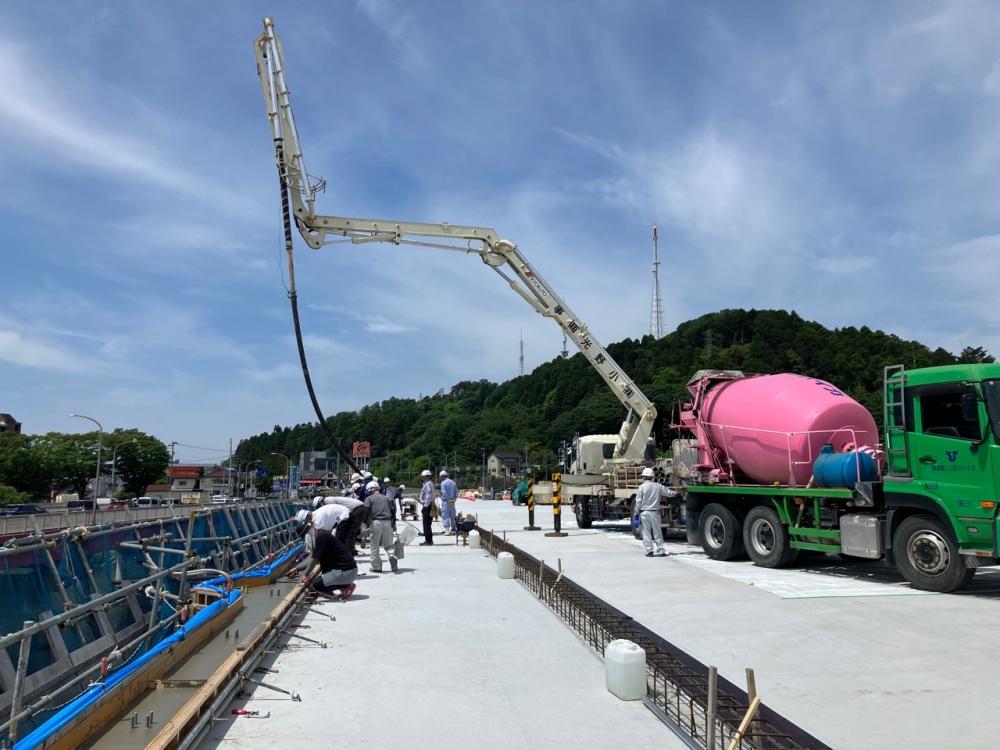

地覆コンクリート打設(歩道部)

地覆コンクリート打設(歩道部)

地覆コンクリート打設(歩道部)

地覆コンクリート仕上げ(歩道部)

地覆コンクリート型枠解体(歩道部)

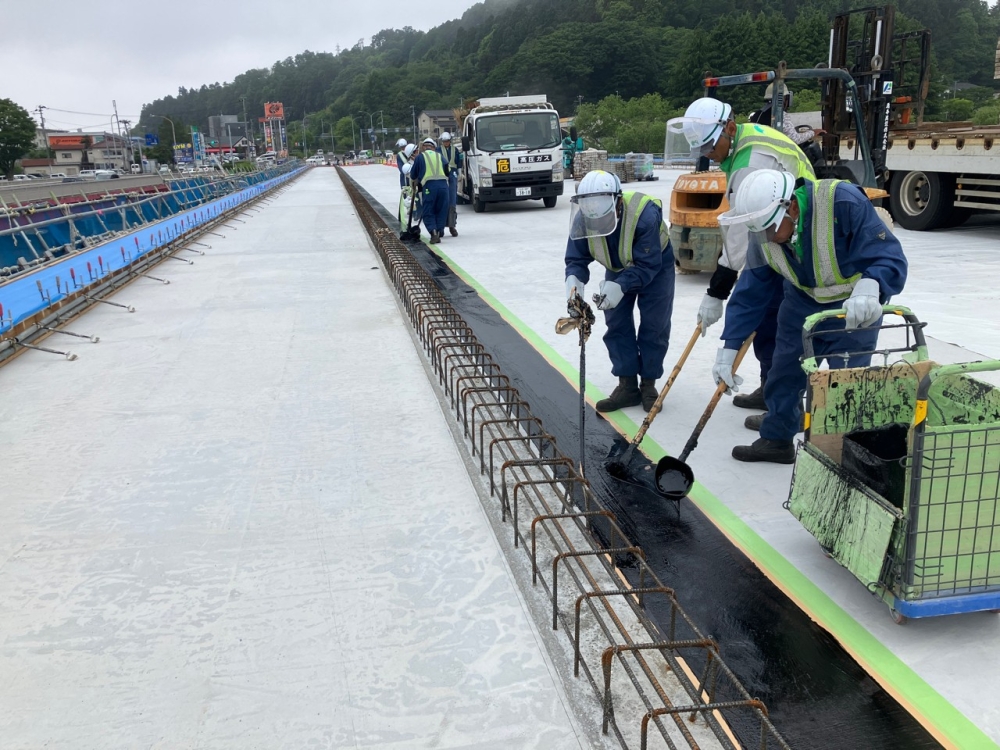

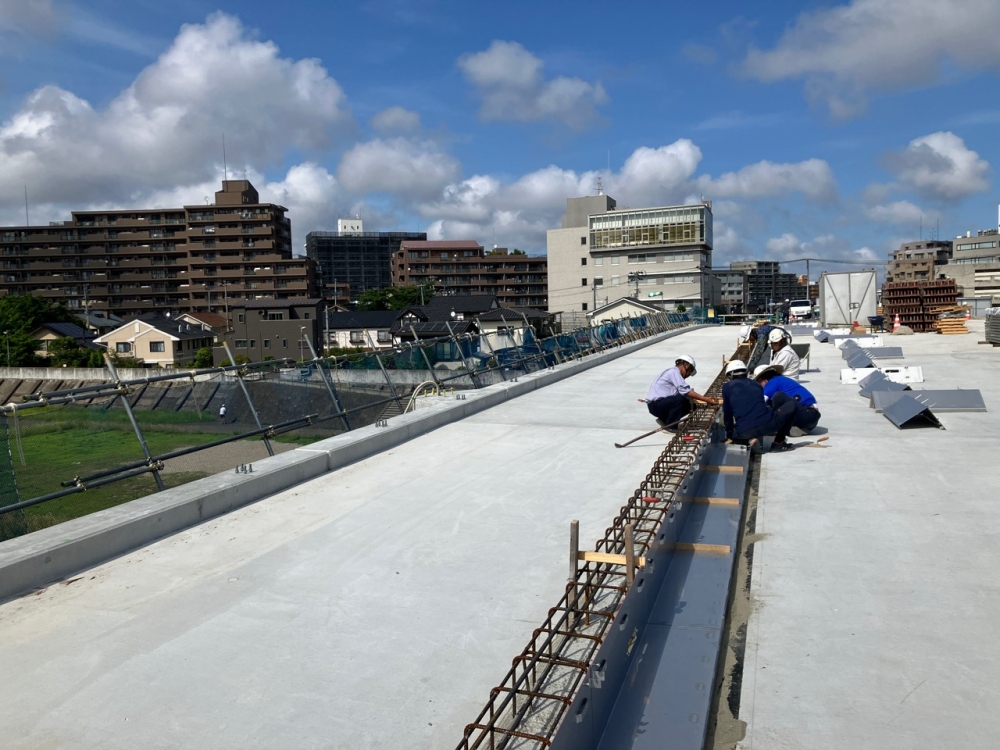

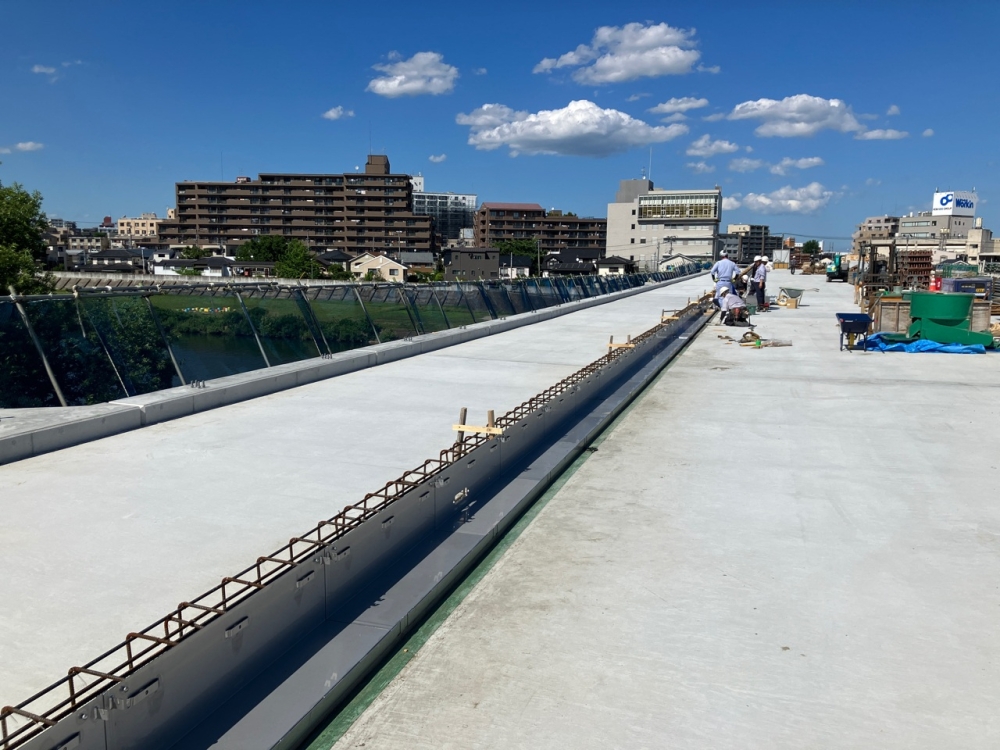

塗膜防水(鋼製排水溝設置個所)

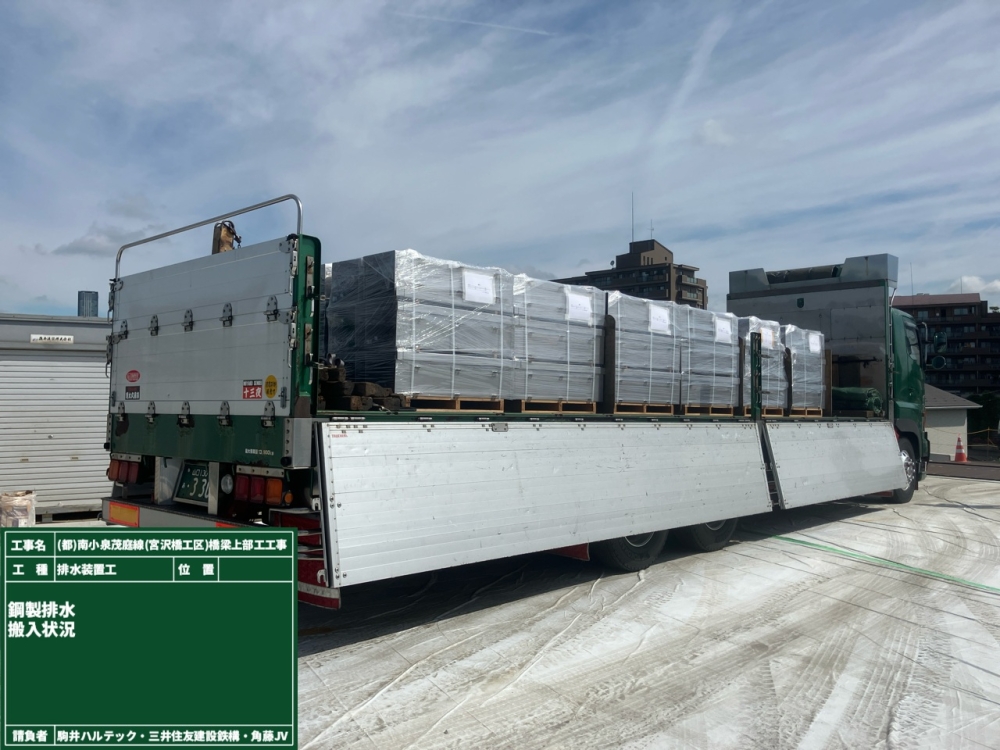

鋼製排水溝搬入

鋼製排水溝据付

鋼製排水溝据付

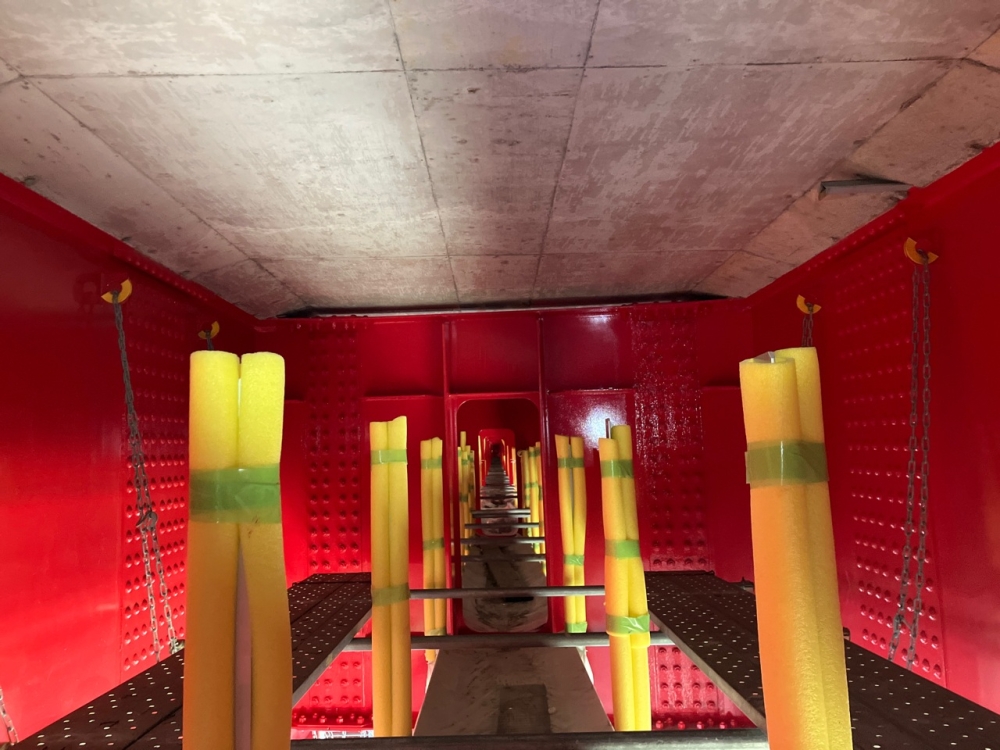

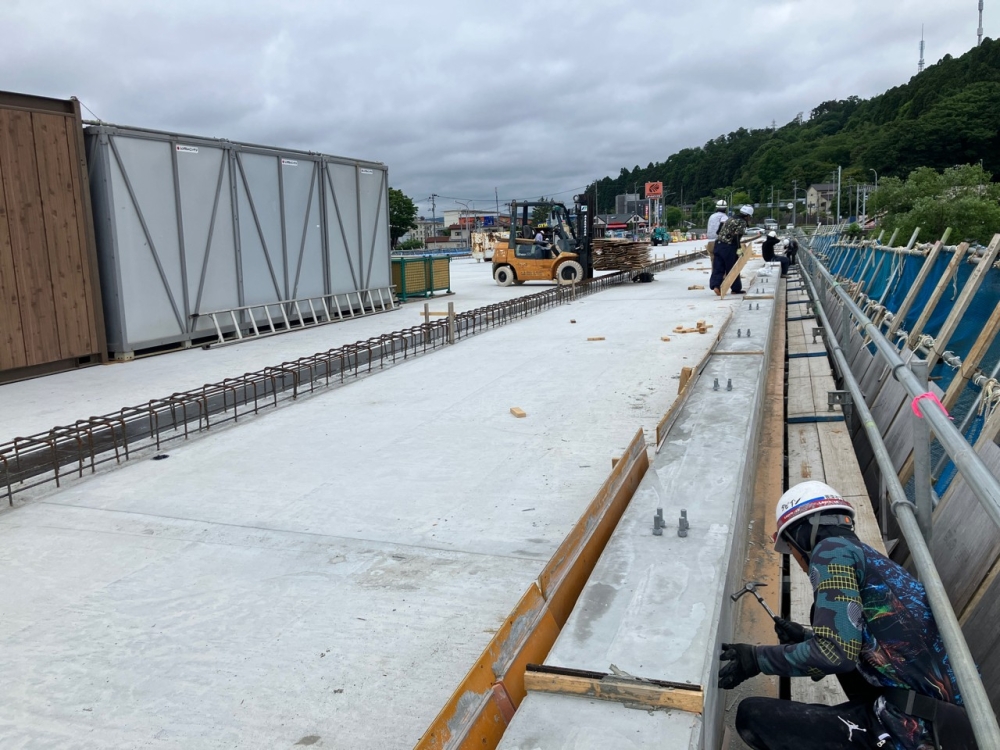

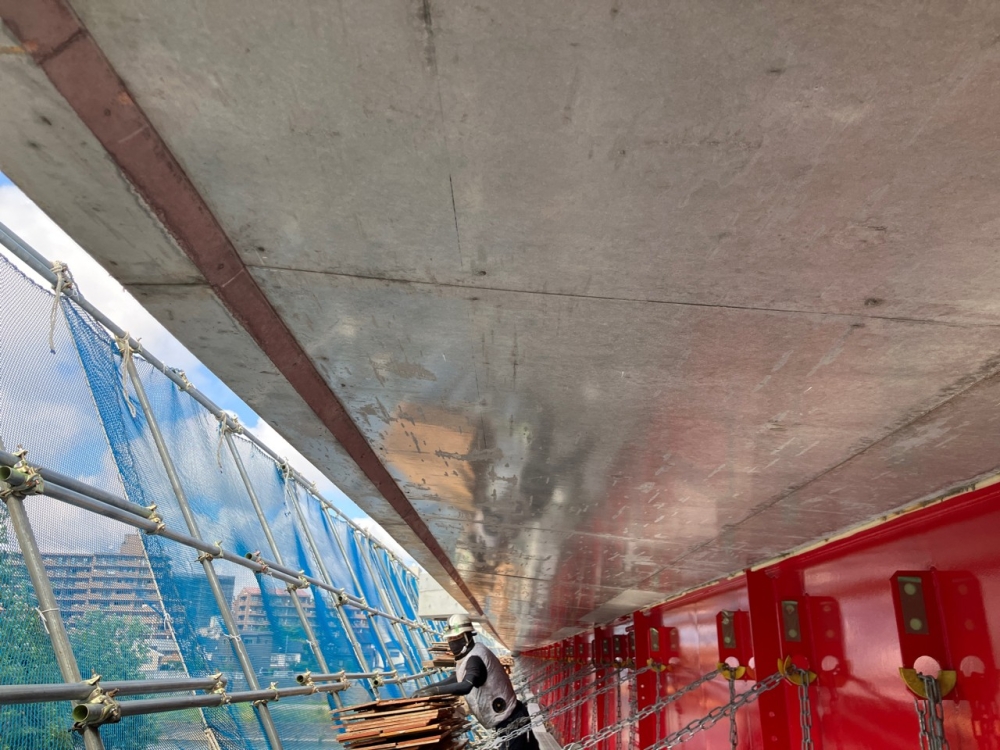

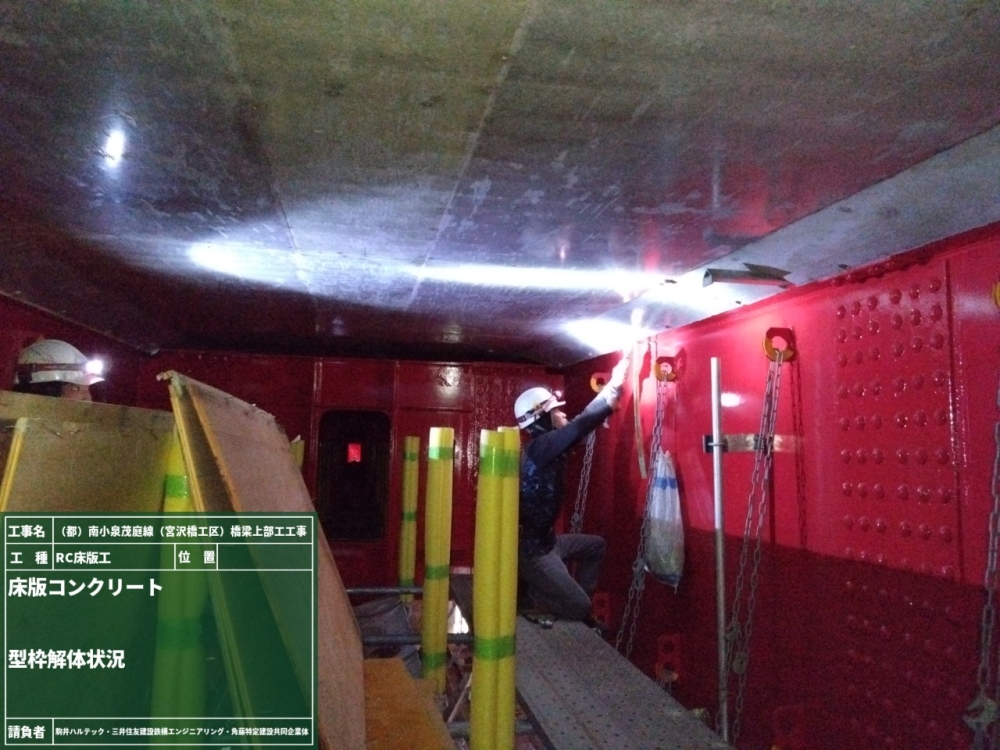

床版型枠解体

床版型枠解体

床版型枠解体完了

現在の状況
2025.06.26 [Thu]
