工事名
都市計画道路 南小泉茂庭線(宮沢橋工区)
工事期間
令和4年10月7日 ~ 令和8年3月31日
工事場所
仙台市太白区根岸町 ~ 若林区堰場地内
本工事は、仙台市が公共交通を中心とした交通体系や災害時も含めた人流・物流などの都市活動を支える道路ネットワークの一環として整備を進めている、都市計画道路「南小泉茂庭線(宮沢橋工区)」において、現在の宮沢橋の上流約30mの位置に新しい橋の建設を行うものです。橋の上の道路は現在の片側1車線から片側2車線に幅が広がります(2.3倍の25.8m)。なお、洪水対策や広瀬川の景観に配慮し、現在4本あるコンクリート橋脚を1本にしています。また、橋の色は現在の赤色を踏襲します。

新着情報・現場進捗状況

News

【2025年11月進捗状況について】

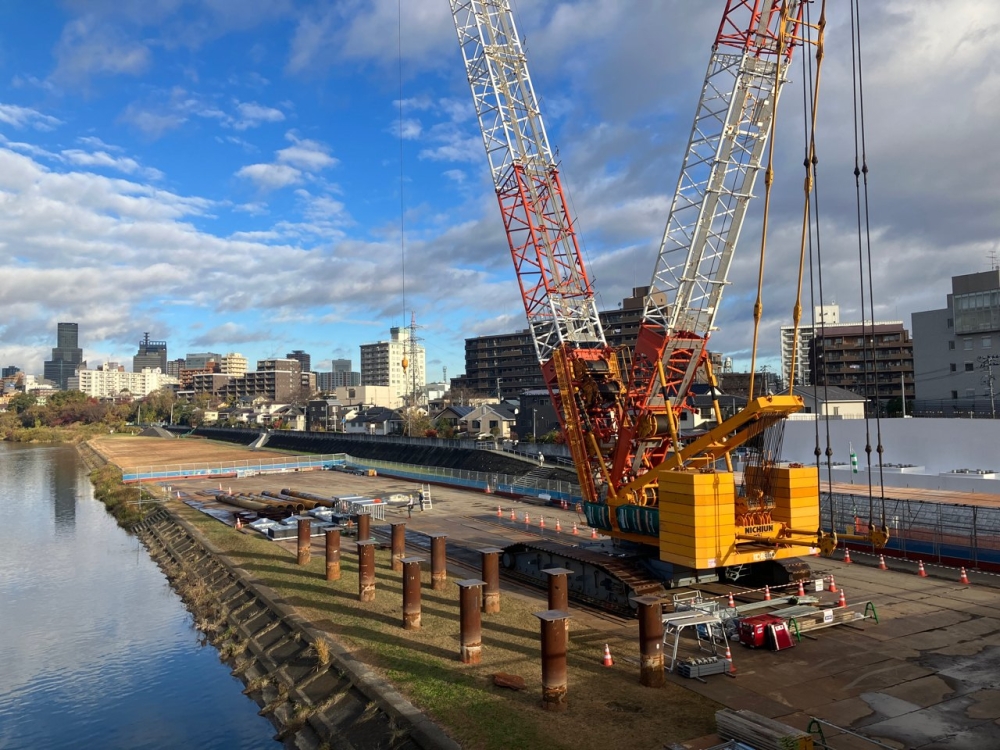

11月末時点での現場状況をご報告いたします。10月より着手しました橋げたを囲っている足場の解体作業は、11月14日に無事完了しました。今後の予定として、12月は...
2025.11.25
[Tue]

【2025年10月進捗状況および河川敷上の足場解体について】

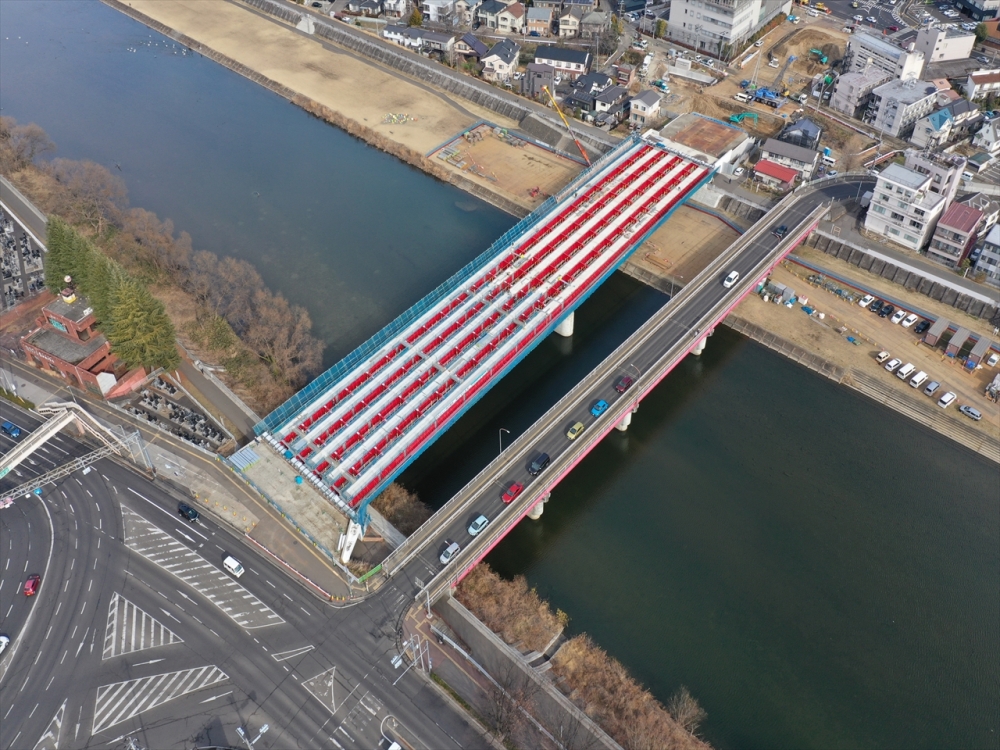

10月末時点での現場状況をご報告いたします。10月初旬より太白区側から順に橋げたを囲っている足場の解体に着手し、河川内の橋脚まで解体作業は完了しております...
2025.10.28
[Tue]

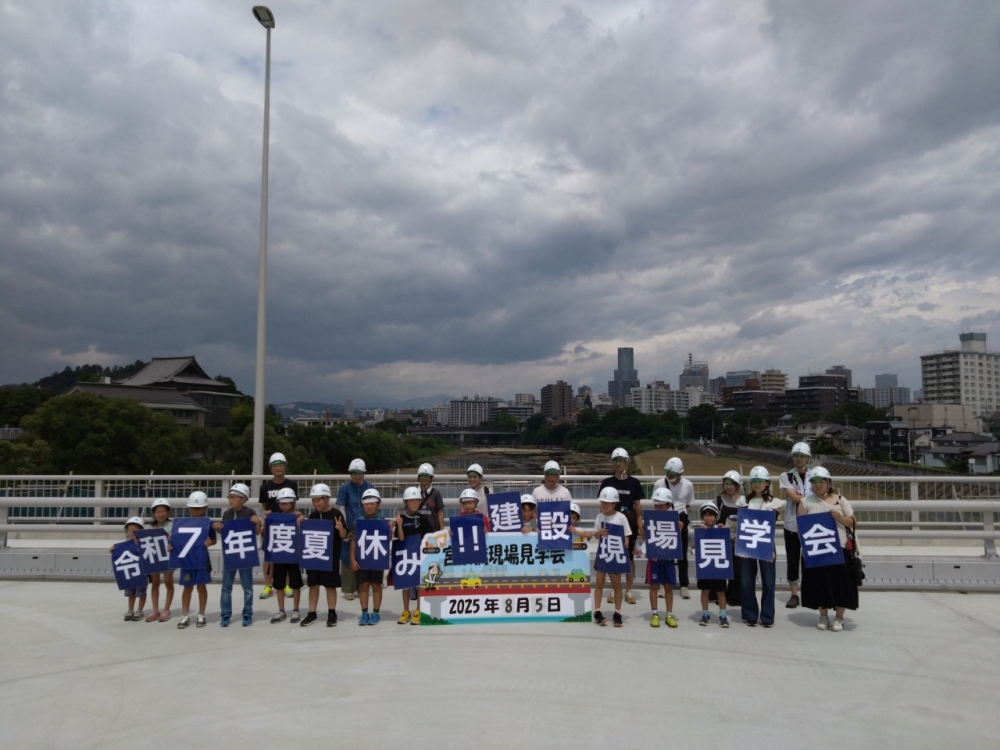

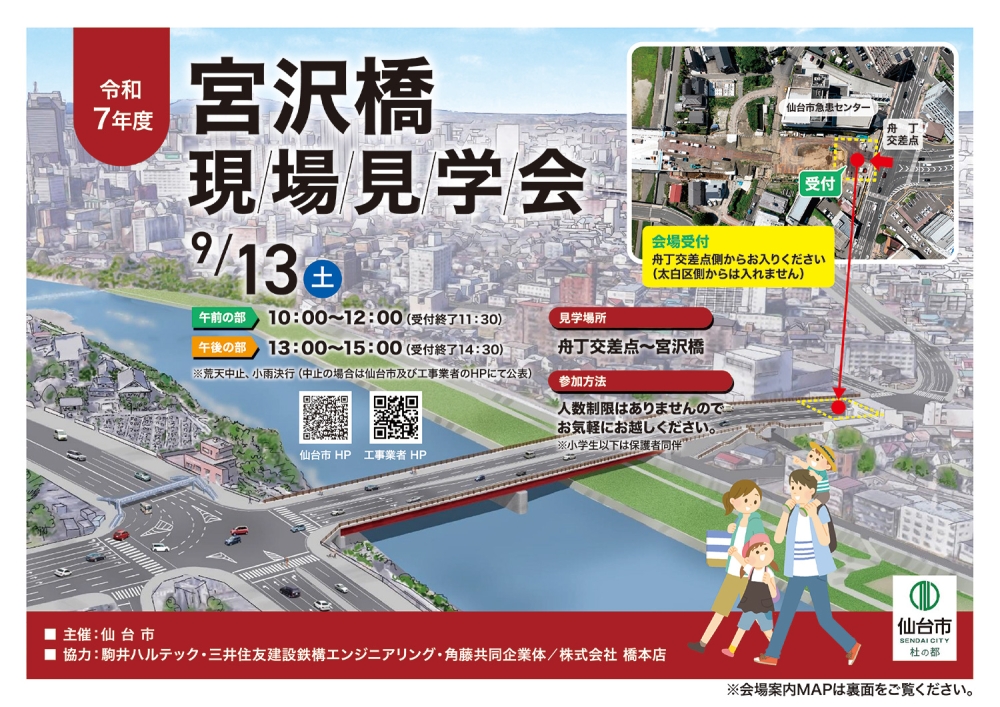

【2025年9月進捗状況および9月13日現場見学会実施報告】

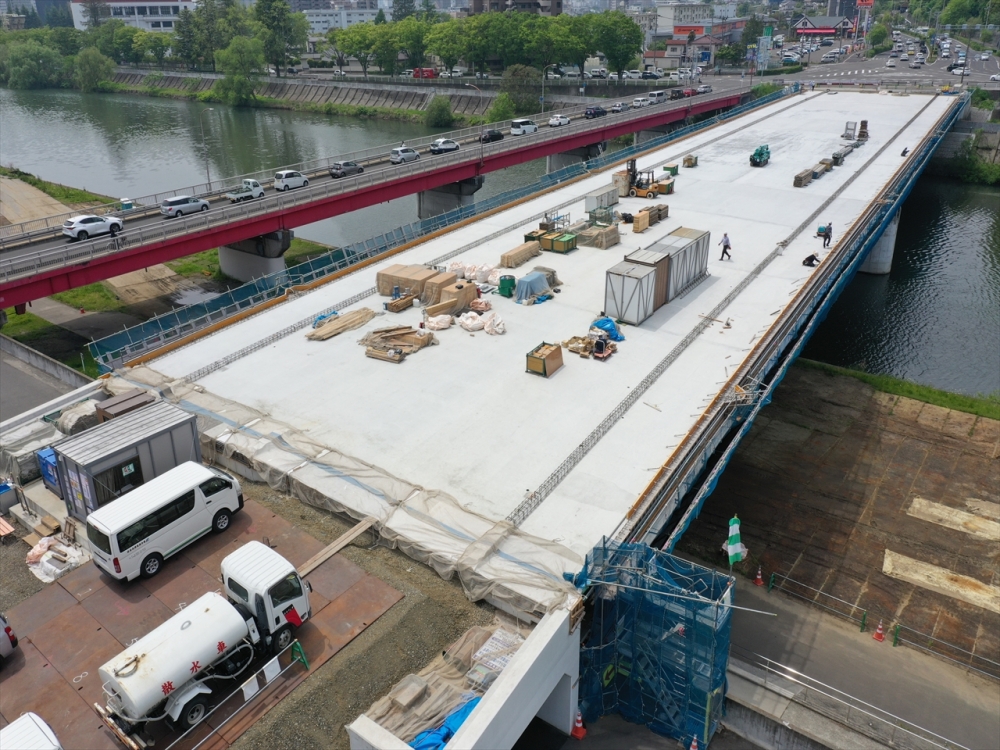

9月末時点での現場状況をご報告いたします。まず、イベントとして仙台市主催の現場見学会が9月13日(土)に開催され、隣接工区の道路改築工事と本工事の2現場を見...
2025.09.25
[Thu]

2週間予定表

2 week schedule

日付 工事内容 搬入車両

2025年12月17日 (水) 塗装外面清掃・化粧塗り 舟丁出入口:軽車両
2025年12月18日 (木) 塗装外面清掃・化粧塗り 舟丁出入口:軽車両
2025年12月19日 (金) 塗装外面清掃・化粧塗り 舟丁出入口:大型橋梁点検車搬出、軽車両
2025年12月20日 (土) 塗装外面清掃・化粧塗り 舟丁出入口:軽車両
2025年12月21日 (日)
2025年12月22日 (月) 内業
2025年12月23日 (火) 内業
日付 工事内容 搬入車両
2025年12月24日 (水) 内業
2025年12月25日 (木) 内業
2025年12月26日 (金) 内業
2025年12月27日 (土) 長期休暇
2025年12月28日 (日) 長期休暇
2025年12月29日 (月) 長期休暇
2025年12月30日 (火) 長期休暇
