【2025年1月進捗状況】

1月末時点での現場状況をご報告いたします。1月6日より河川敷内に設置してたベント設備(一時的に橋げたを支持していた仮設備)の基礎杭撤去を行いました。基礎杭の撤去には200t吊クローラクレーンを使用しますが、クレーンの能力上、橋げたの上流側と下流側にクレーンを配置する必要があります。はじめに上流側より基礎杭を撤去し、下流側へ移動する際は桁下空間が低くいためクレーンのブームを解体し下流側であらためてクレーンの組立を行いすべての基礎杭を撤去しました。基礎杭撤去後、200t吊クローラクレーンは解体し1月14日に搬出を終えています。橋げたの作業としては、送出し架設範囲の吊り足場組立作業がメインとなりましたが、河川上での足場組立作業となるためクレーンを使用することができません。資材運搬などすべてを人力作業で行い無事に完了しました。この足場が完成したため、橋げたの接続部(ボルト連結部)の塗装作業を進めております。並行作業で、橋げた上では床版(道路走行部となるコンクリート)の型枠組立作業にも着手しました。今後の予定として、2月中旬頃より床版の鉄筋を搬入し順次加工と組立作業を進めていきます。今のところ、4月頃に床版コンクリート打設を行っていく予定です。

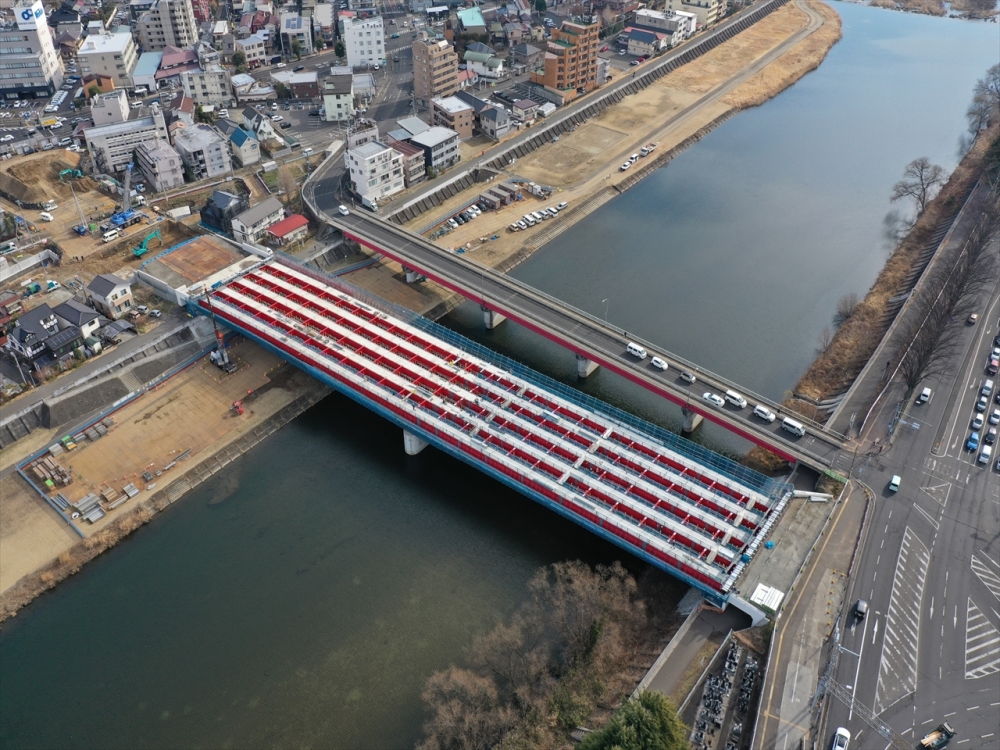

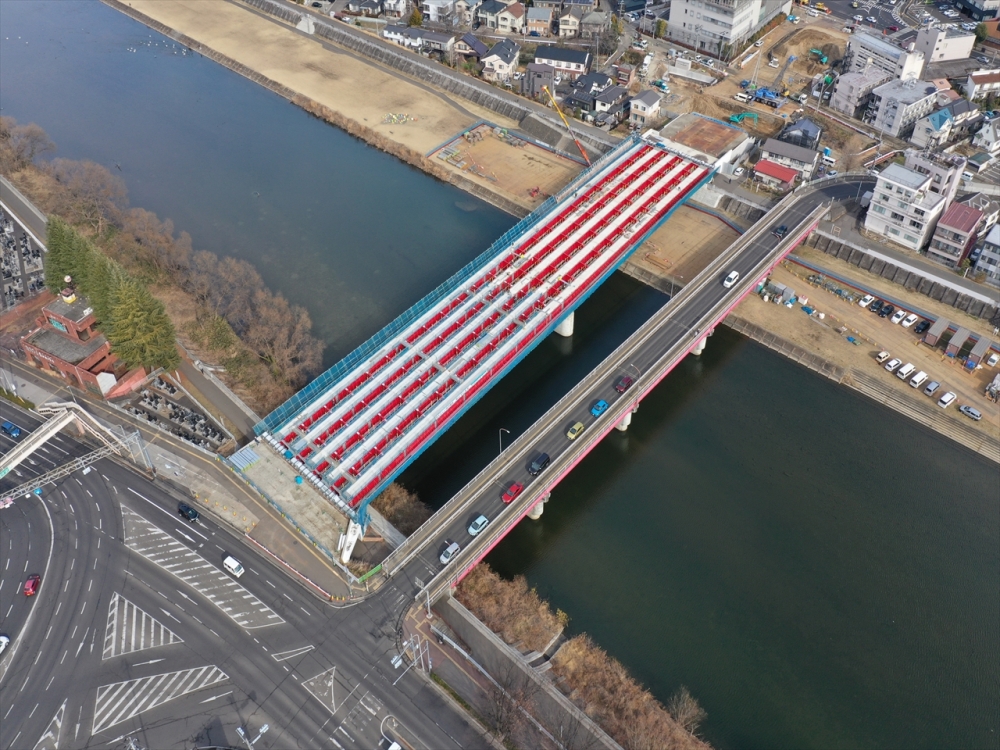

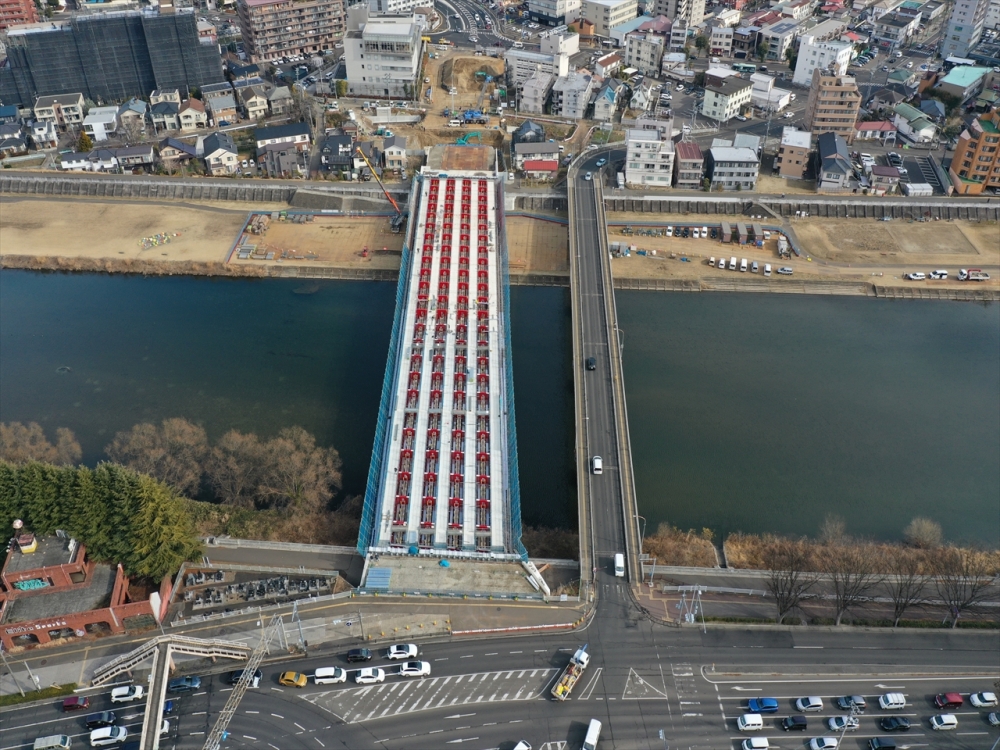

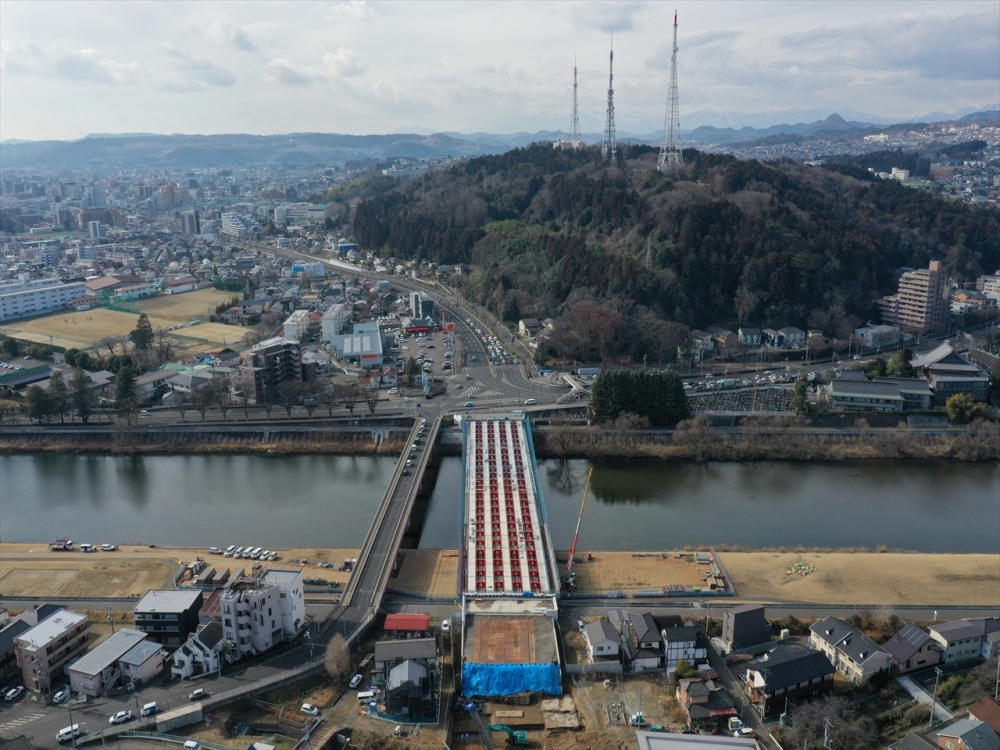

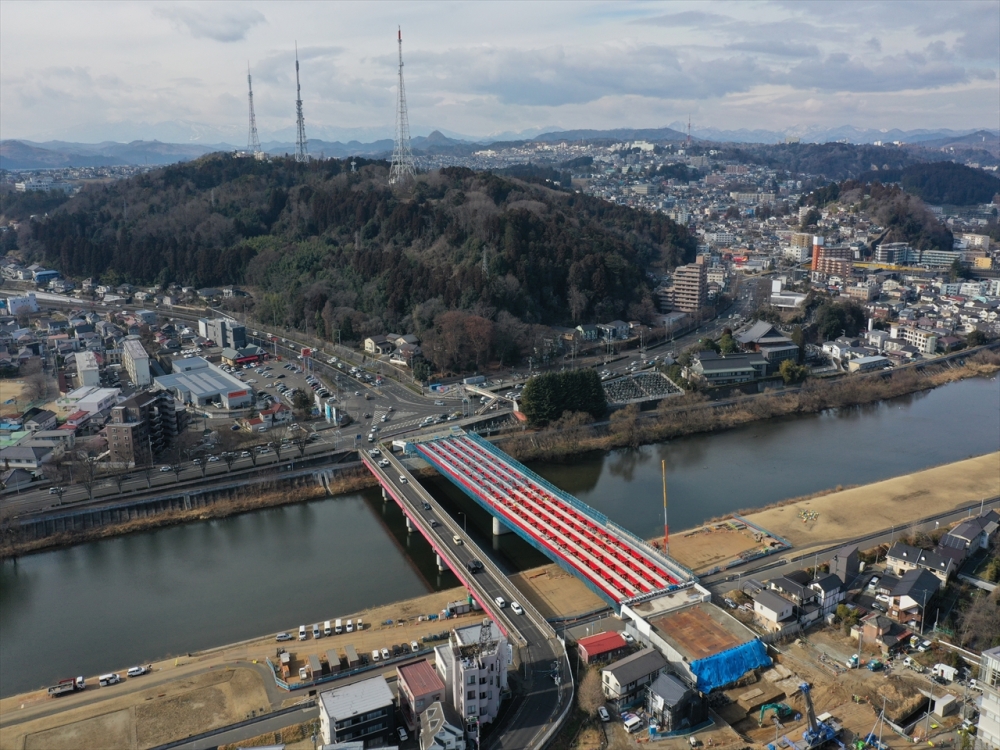

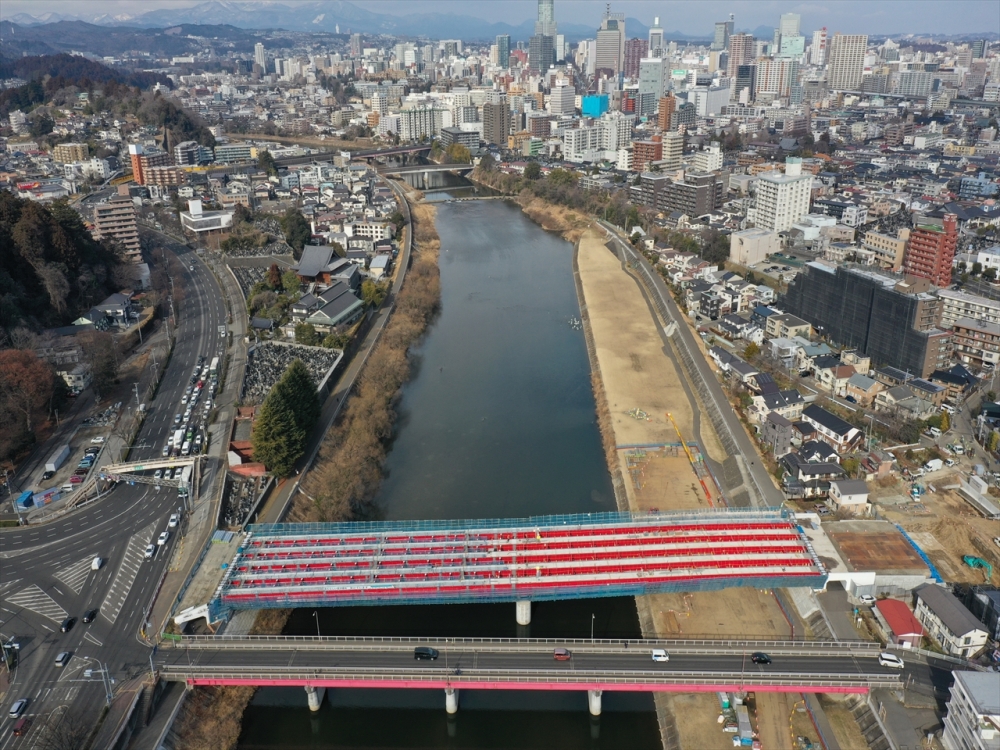

ドローン空撮(1月22日撮影)

ドローン空撮(1月22日撮影)

ドローン空撮(1月22日撮影)

ドローン空撮(1月22日撮影)

ドローン空撮(1月22日撮影)

ドローン空撮(1月22日撮影)

ドローン空撮(1月22日撮影)

ドローン空撮(1月22日撮影)

ドローン空撮(1月22日撮影)

ドローン空撮(1月22日撮影)

ドローン空撮(1月22日撮影)

ドローン空撮(1月22日撮影)

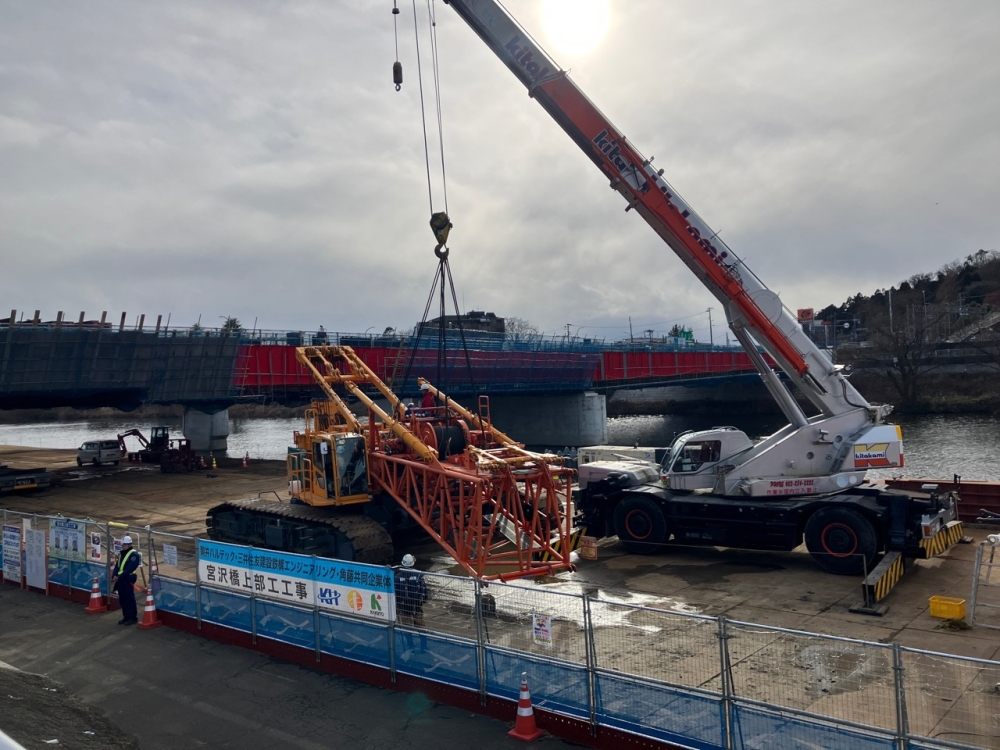

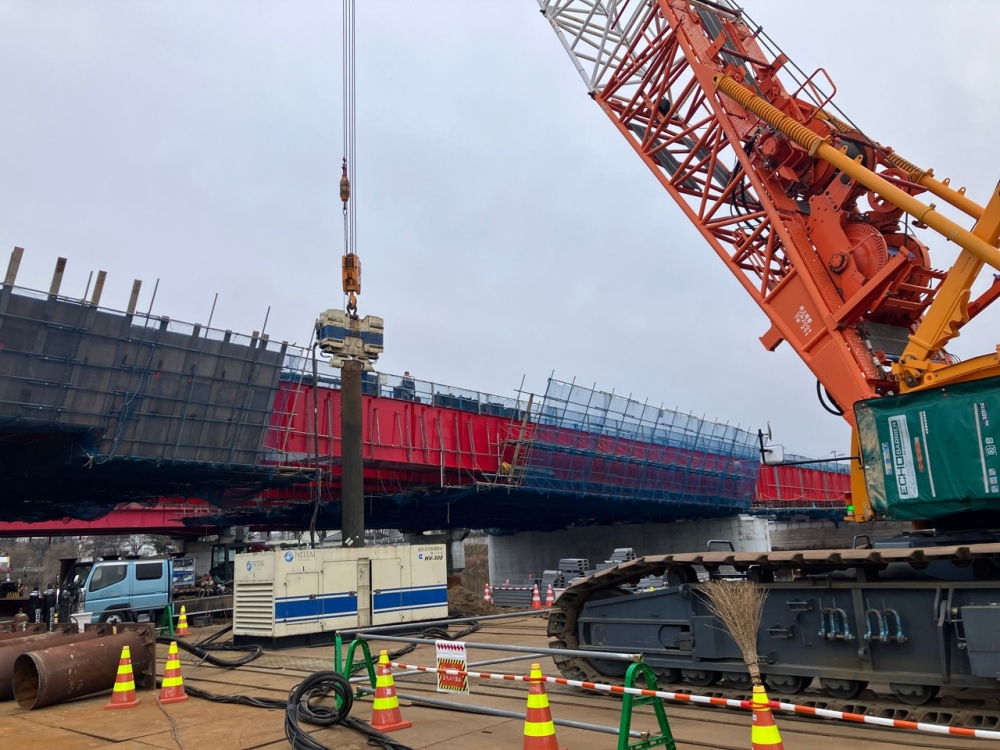

基礎杭撤去(上流側)

基礎杭撤去(上流側)

200tCC解体(上流側)

200tCC解体(上流側)

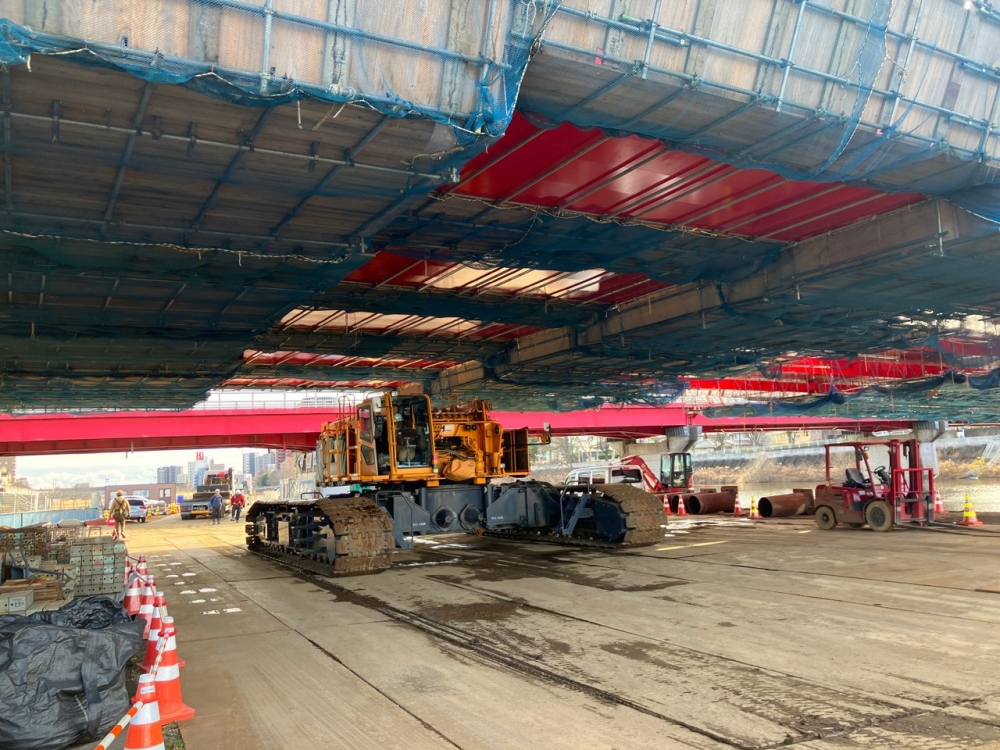

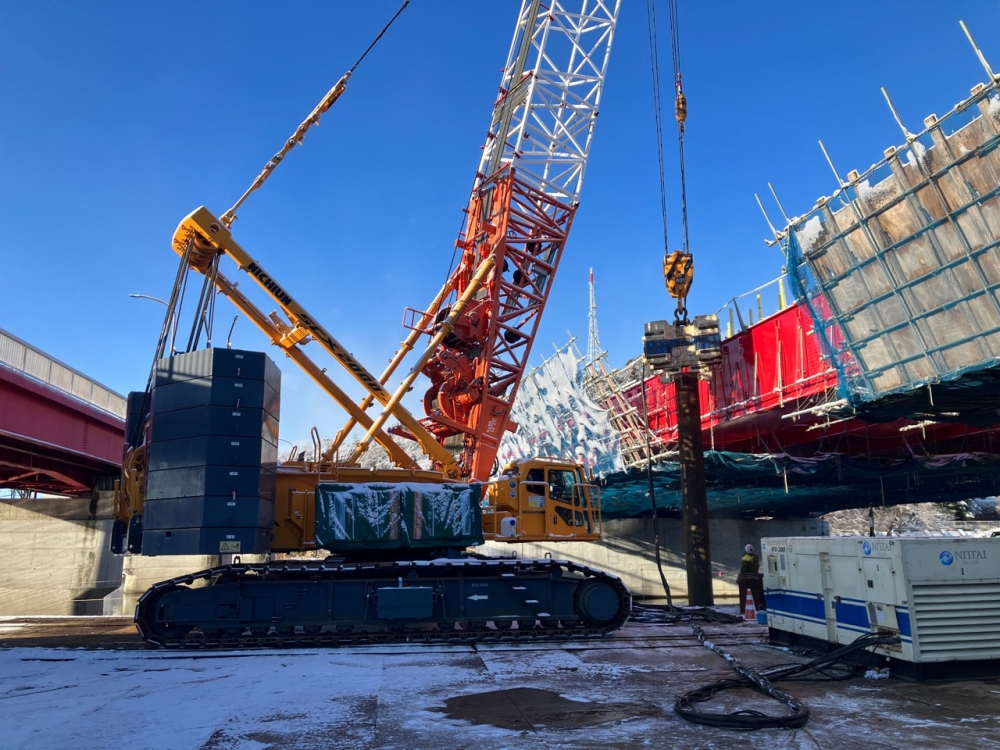

200tCC桁下移動

200tCC桁下移動

200tCC組立(下流側)

200tCC組立(下流側)

200tCC組立完了(下流側)

200tCC組立完了(下流側)

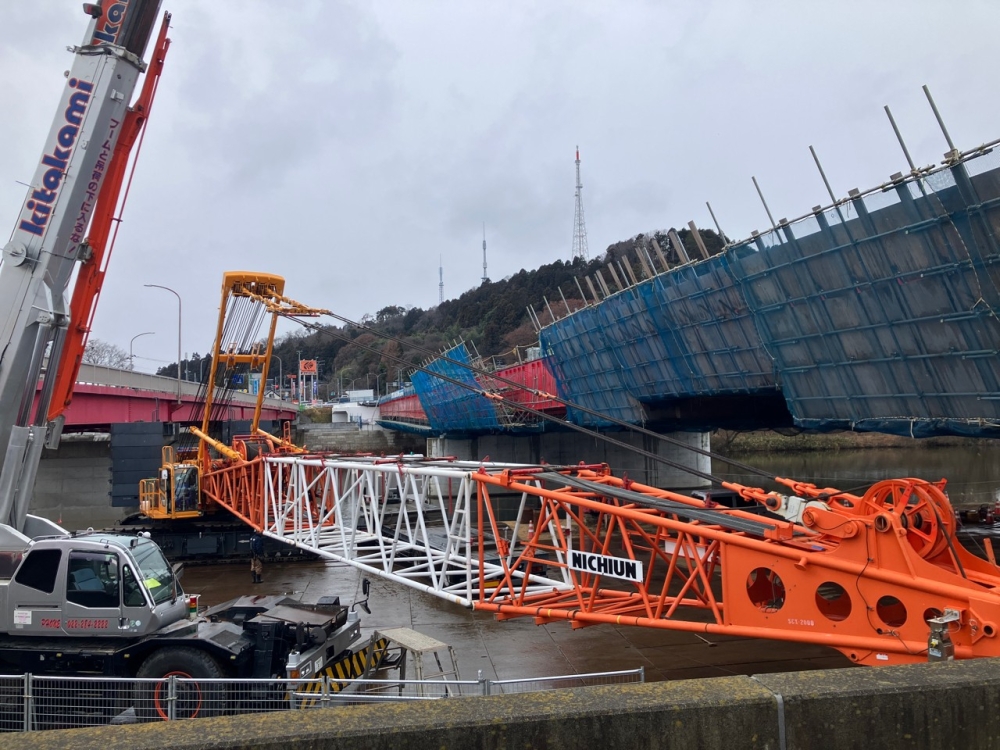

基礎杭撤去(下流側)

基礎杭撤去(下流側)

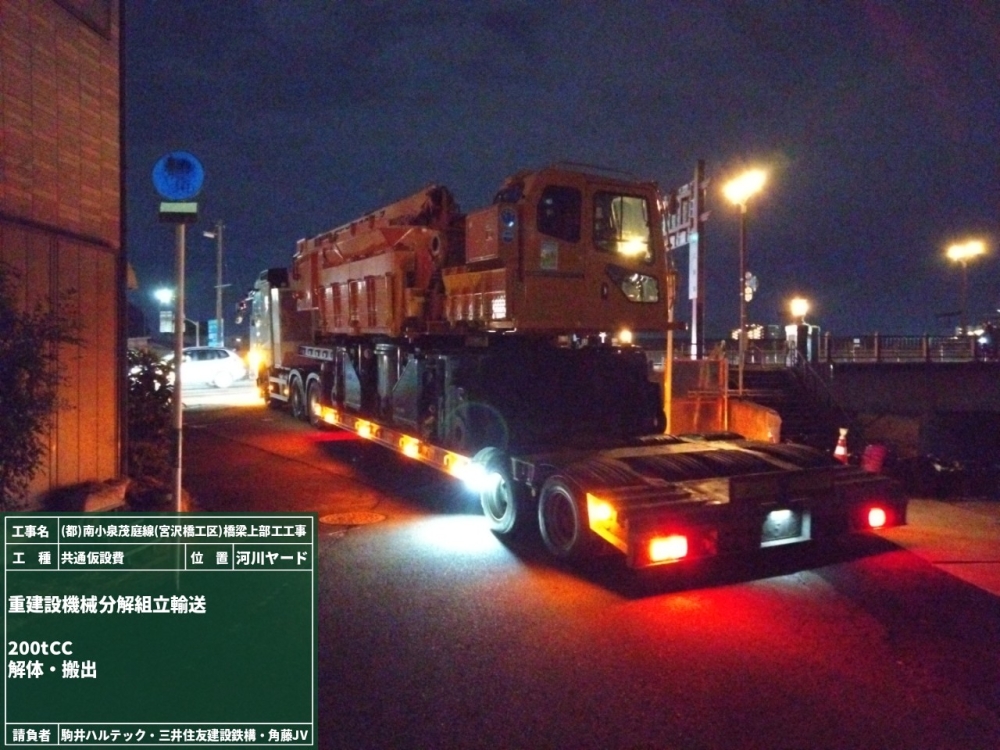

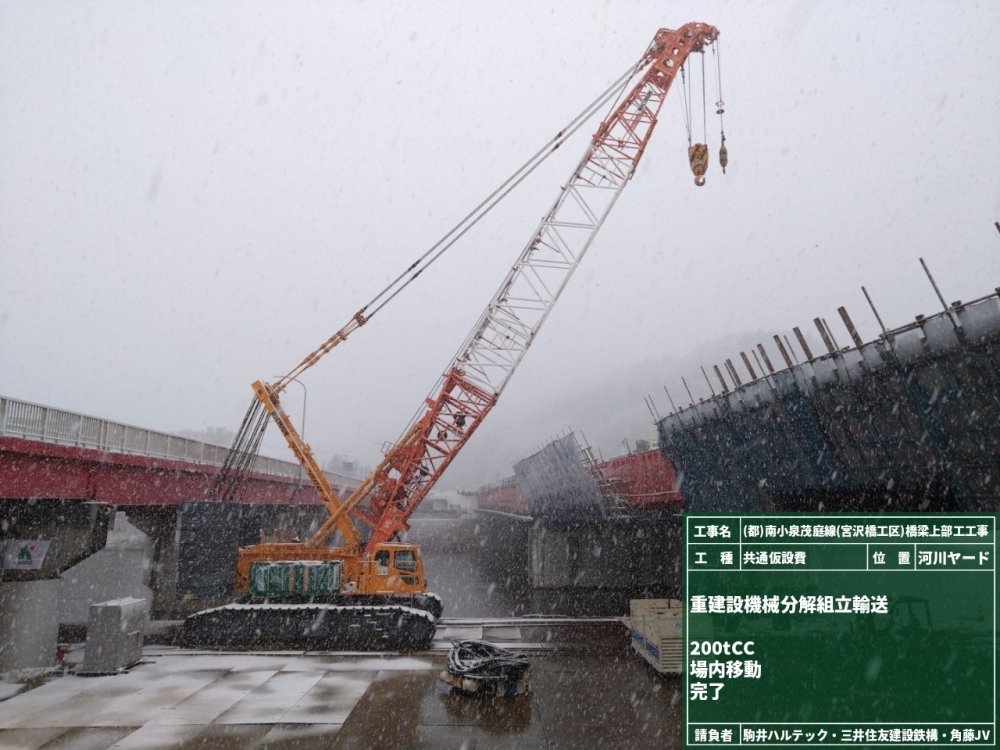

200tCC解体・搬出

200tCC解体・搬出

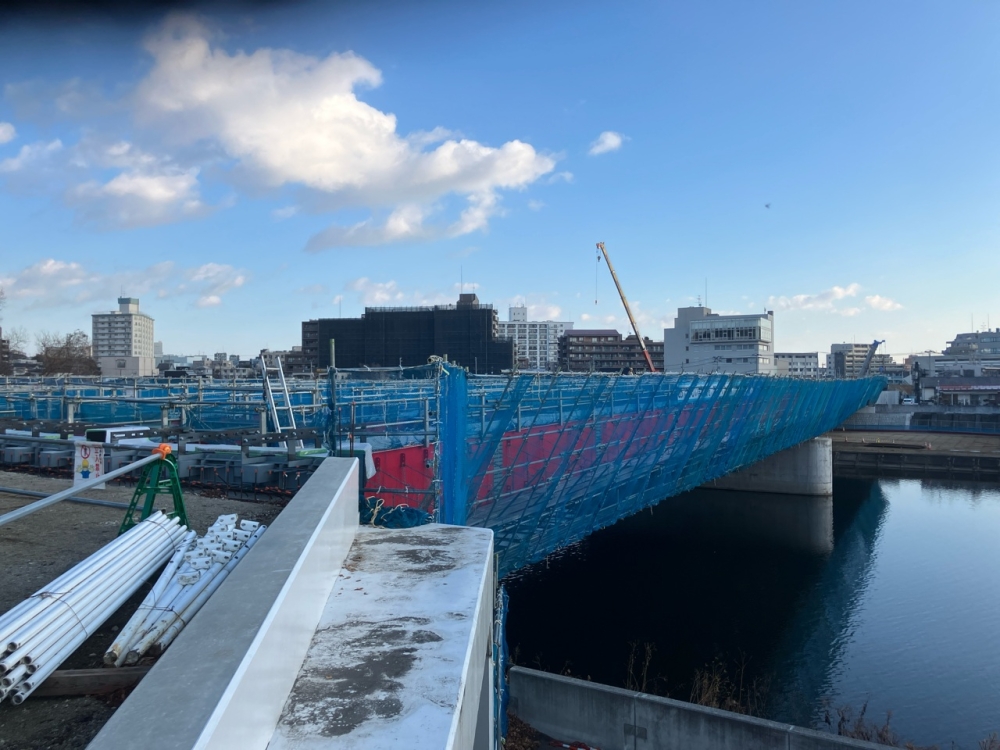

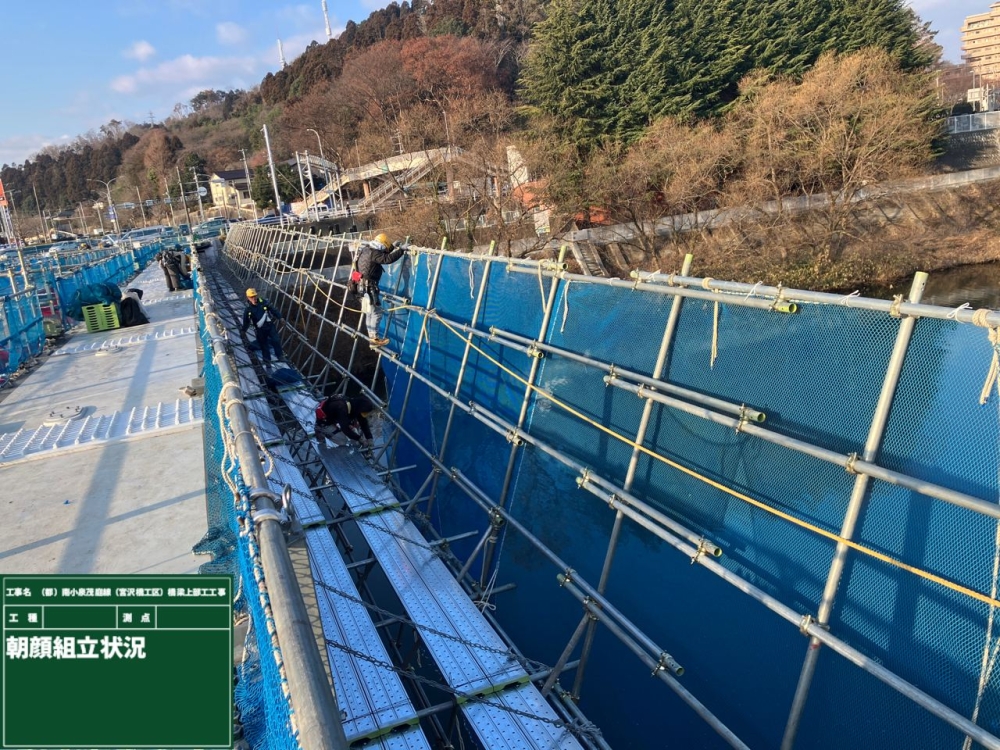

吊り足場組立(河川上)

吊り足場組立(河川上)

吊り足場組立(河川上)

吊り足場組立(河川上)

吊り足場組立完了(河川上)

吊り足場組立完了(河川上)

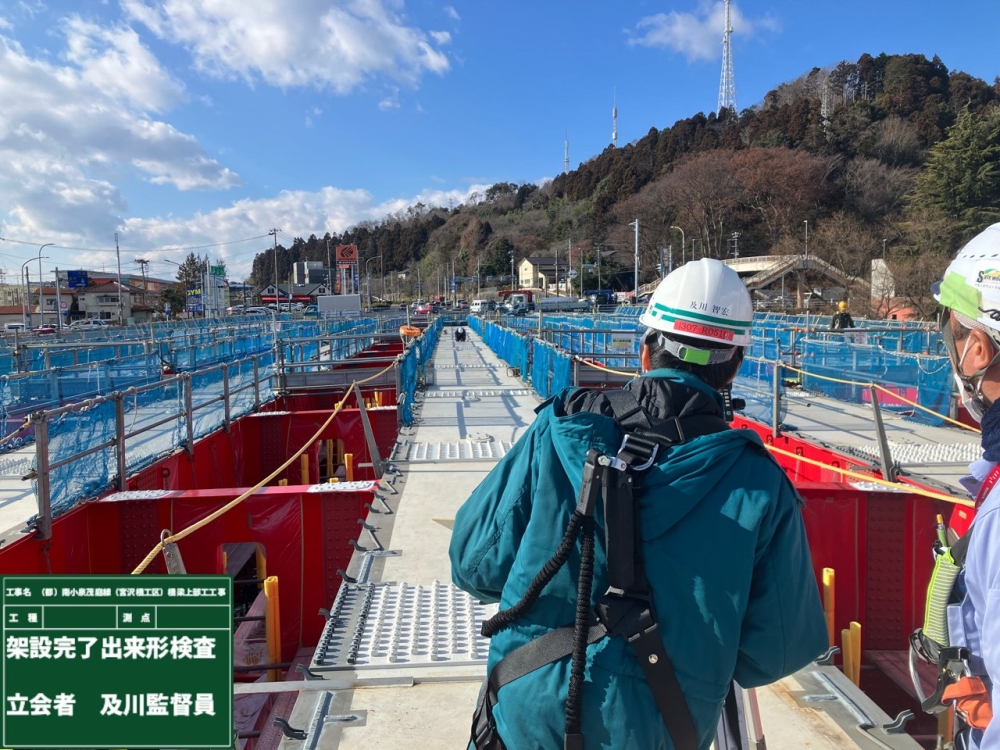

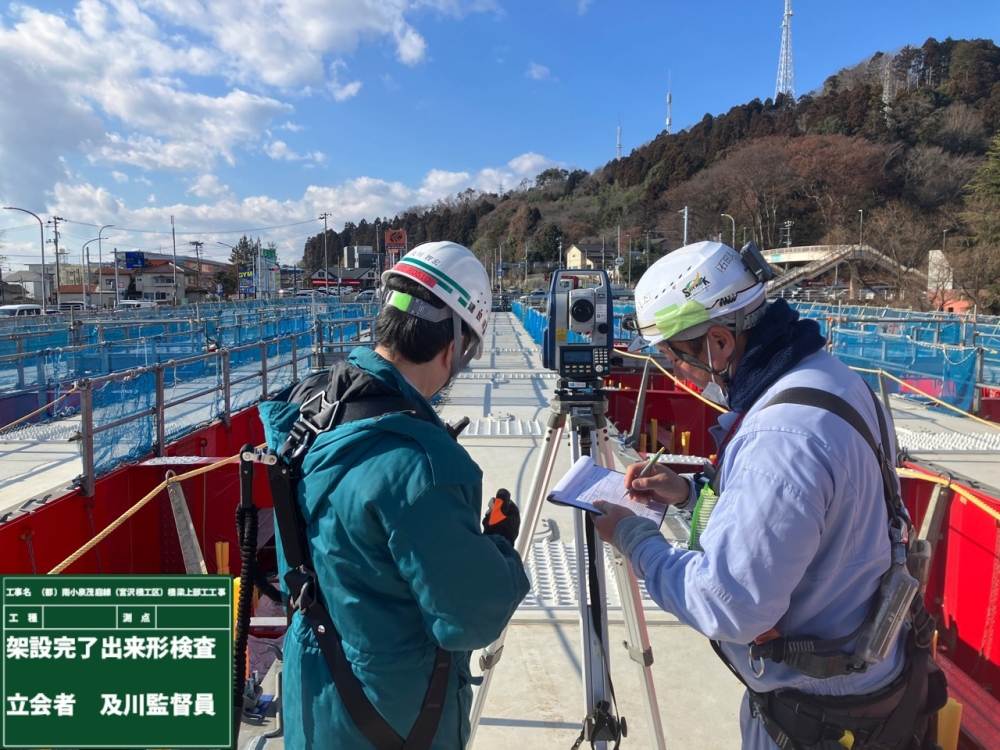

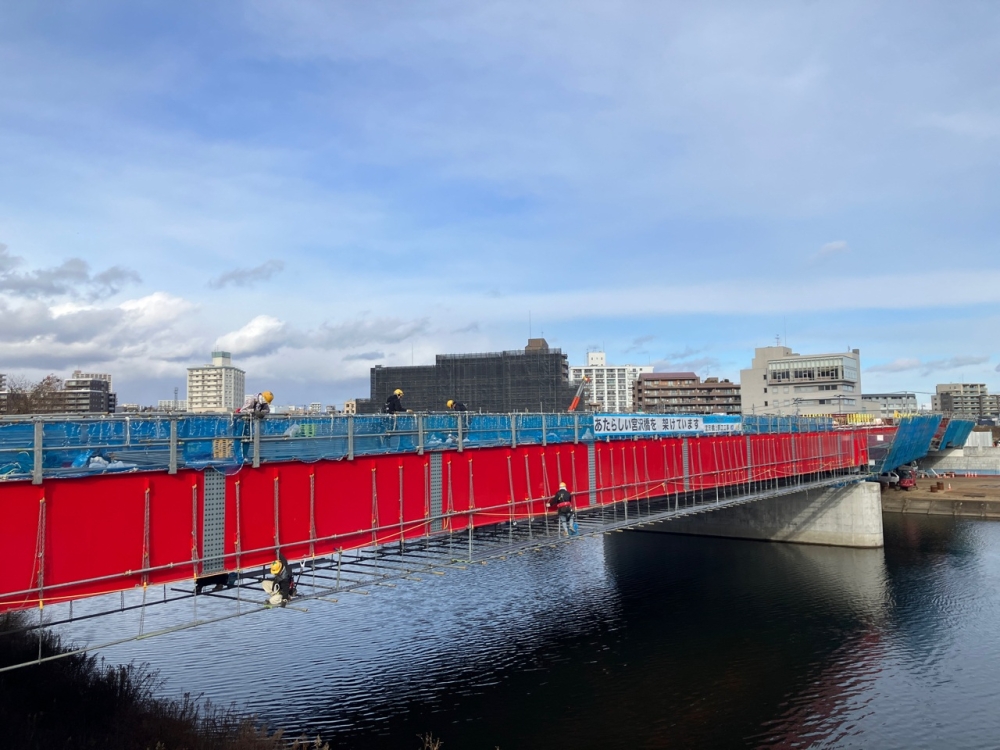

橋げた架設完了検査

橋げた架設完了検査

橋げた架設完了検査

橋げた架設完了検査

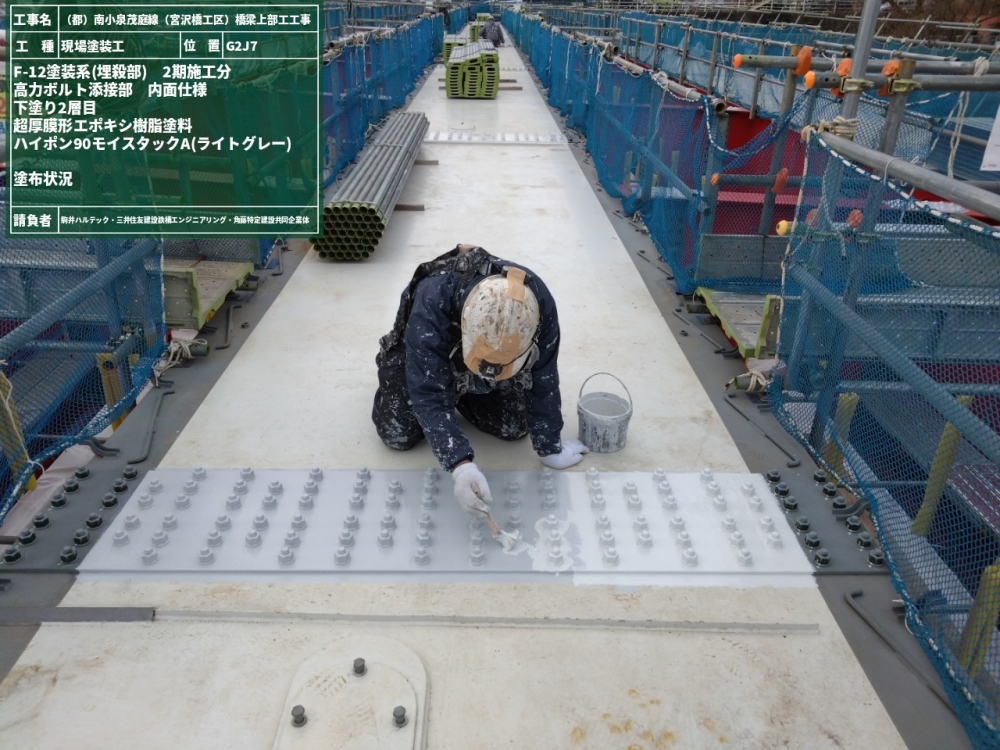

塗装作業(送出し範囲)

塗装作業(送出し範囲)

塗装作業(送出し範囲)

塗装作業(送出し範囲)

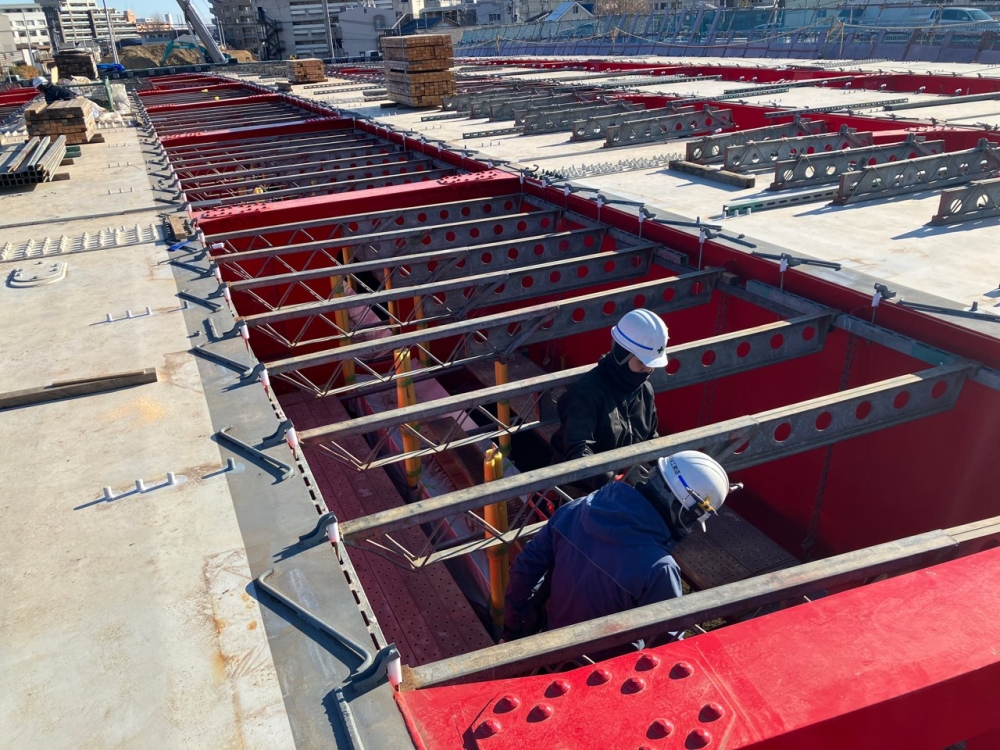

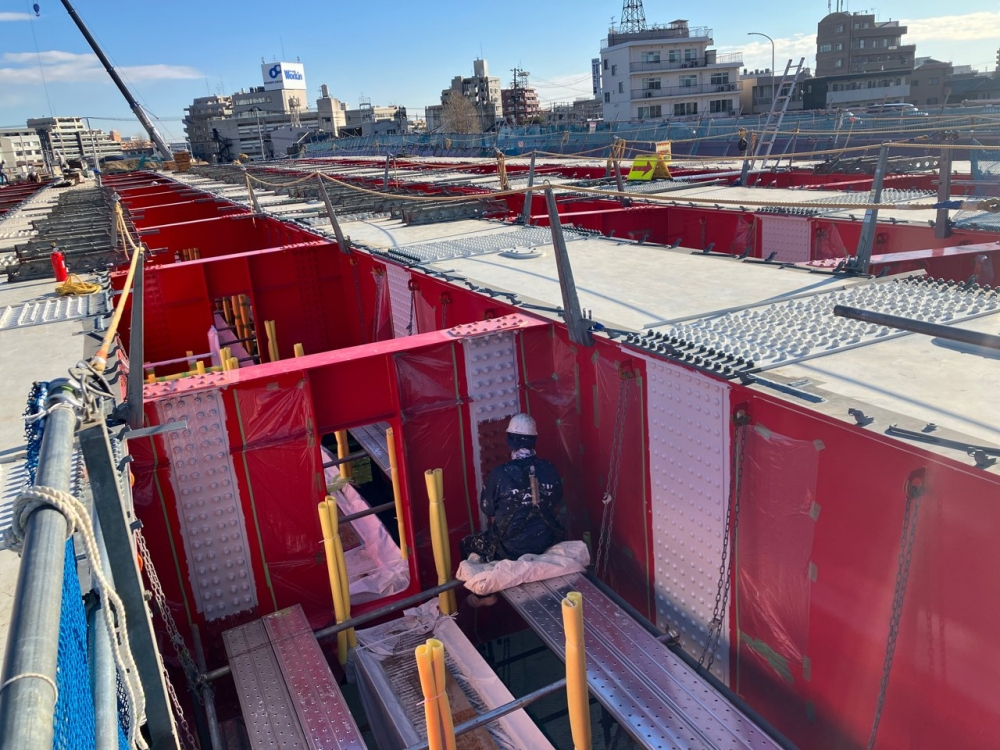

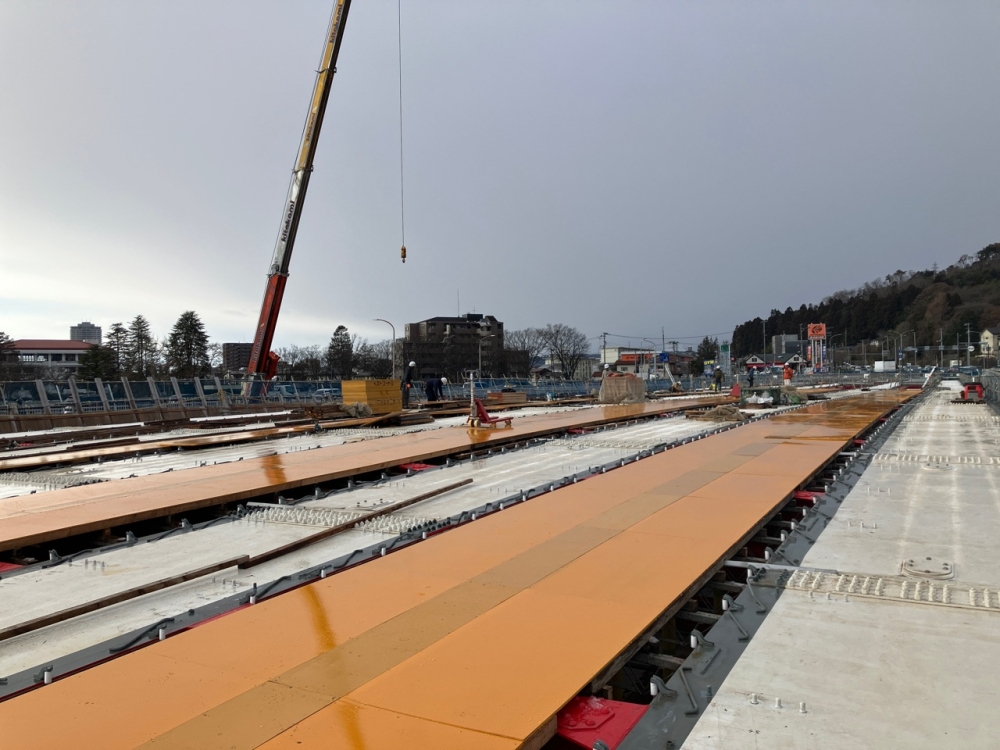

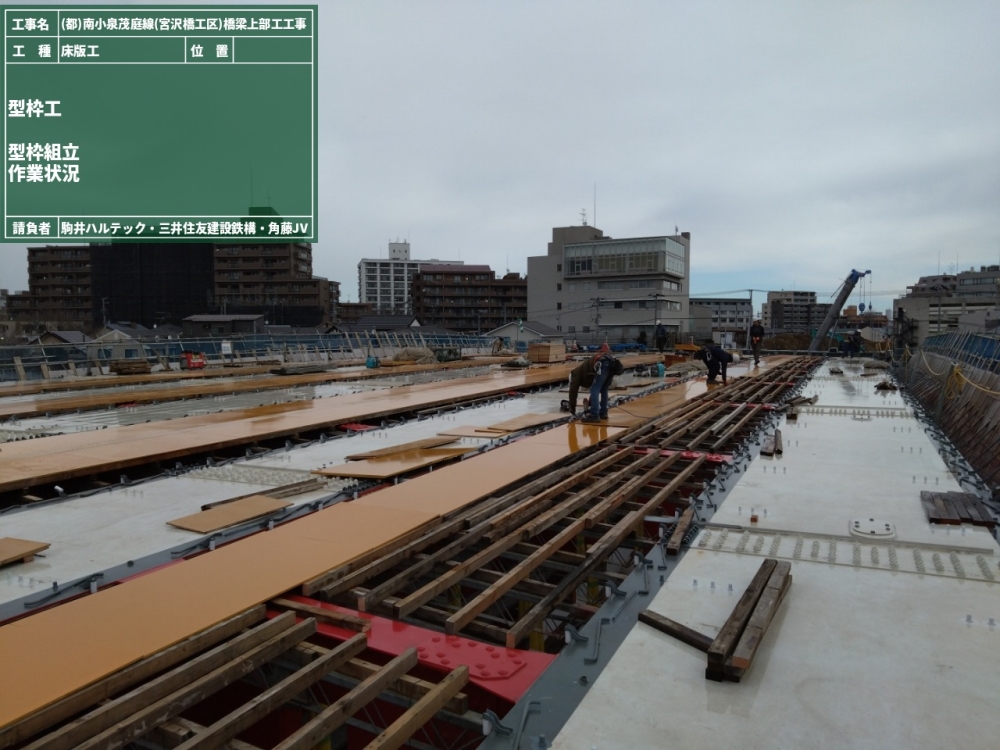

床版型枠支保工組立

床版型枠支保工組立

床版型枠支保工組立

床版型枠支保工組立

床版型枠支保工組立

床版型枠支保工組立

2025.01.31  [Fri]
