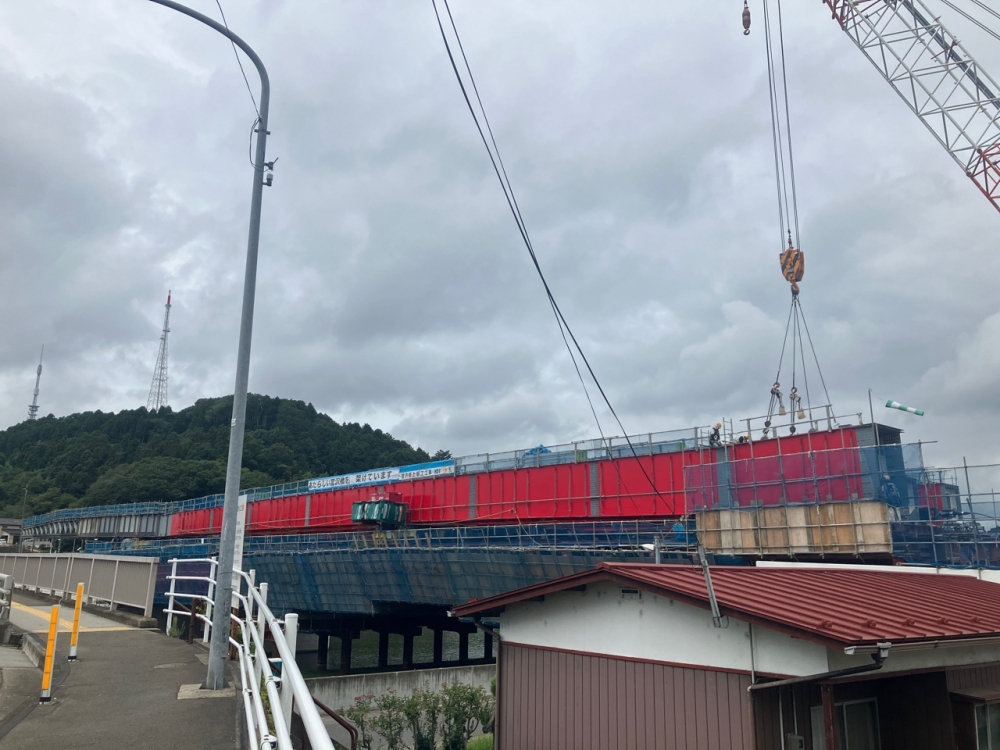

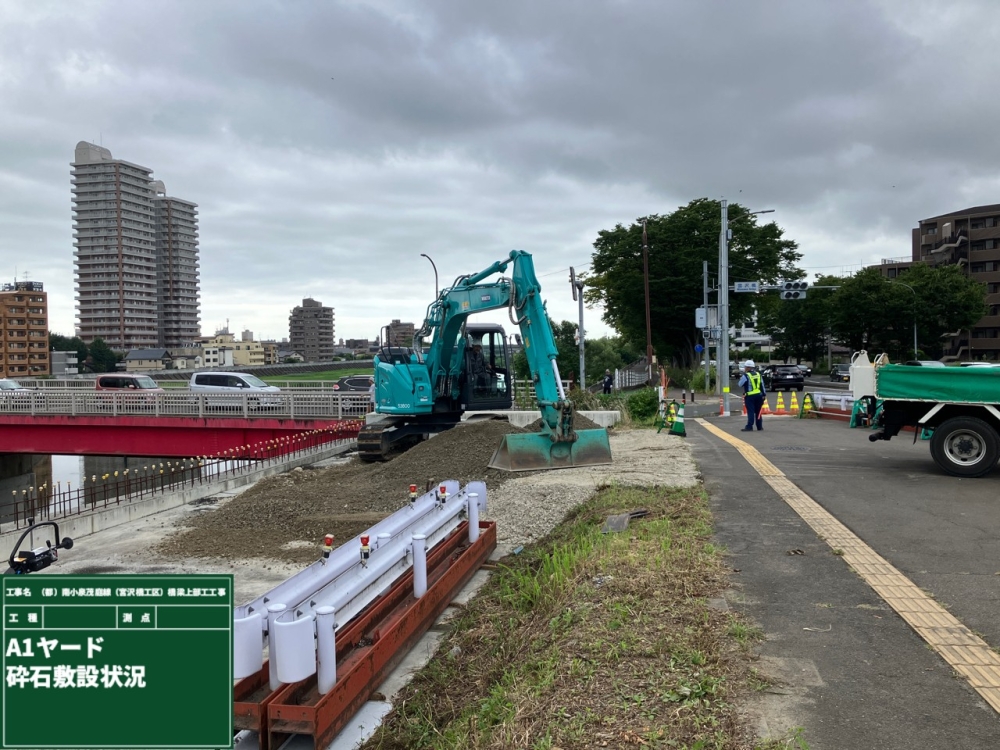

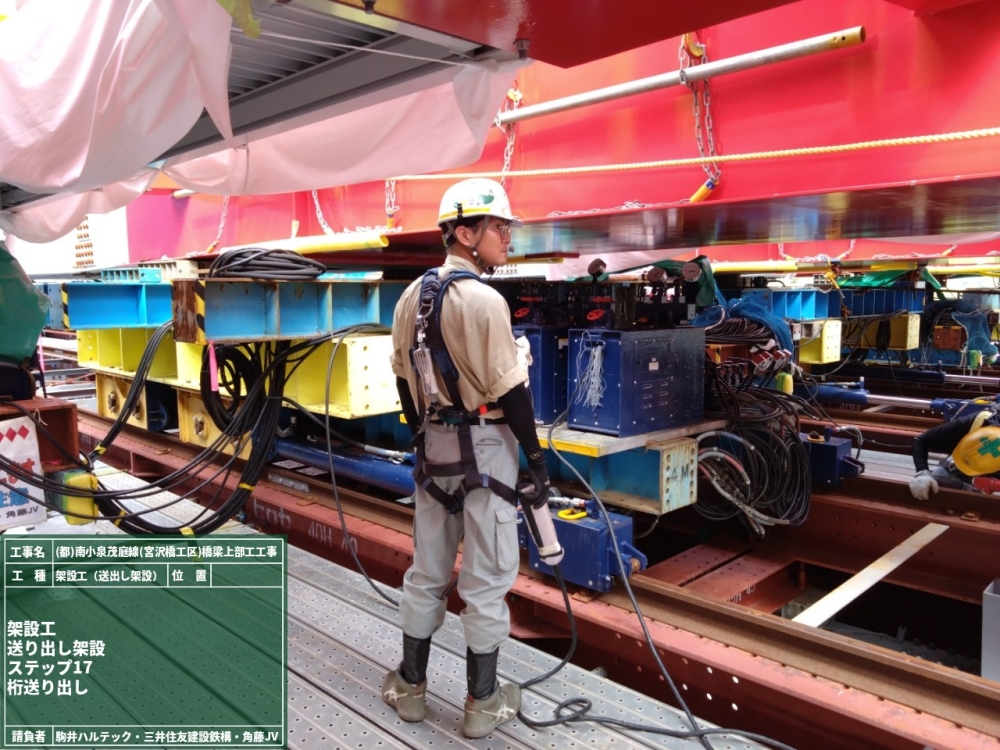

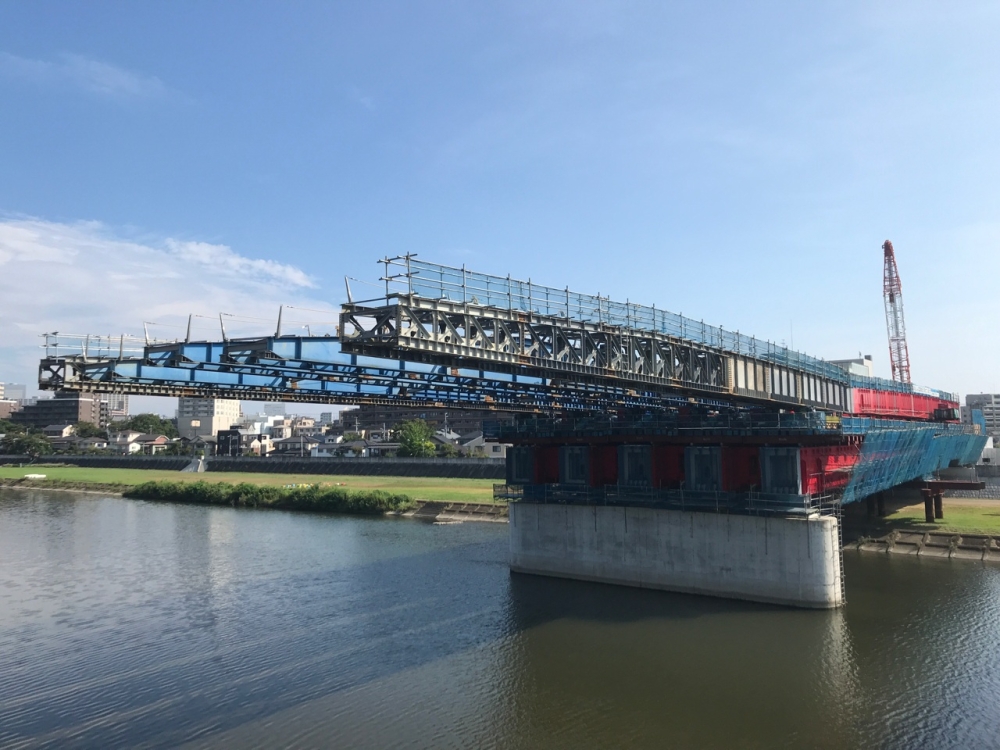

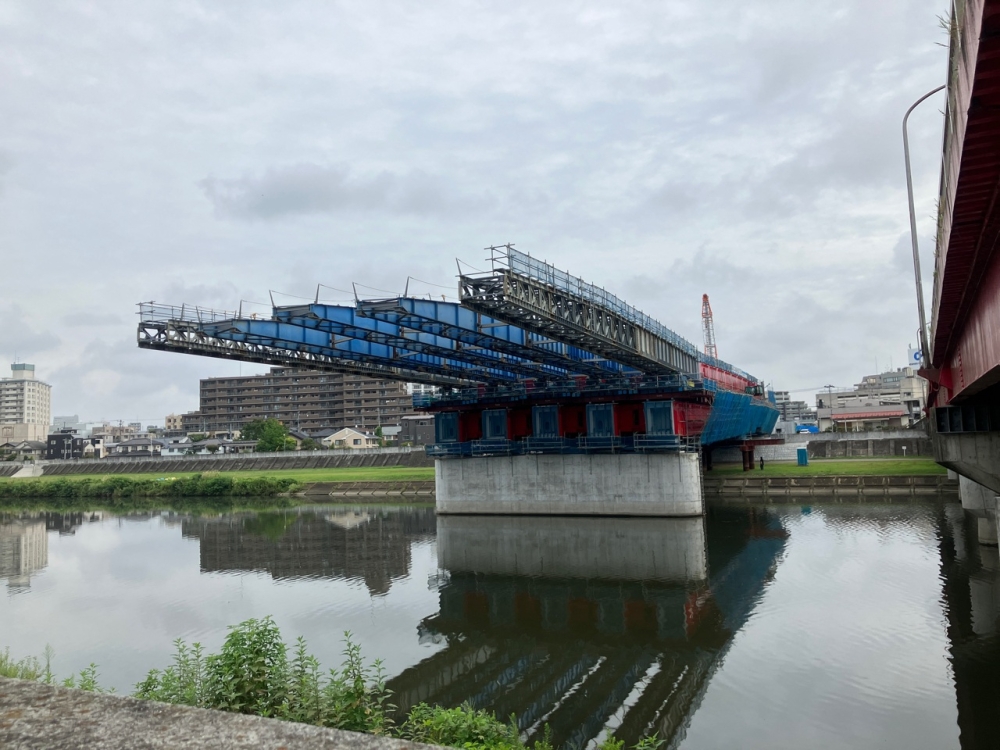

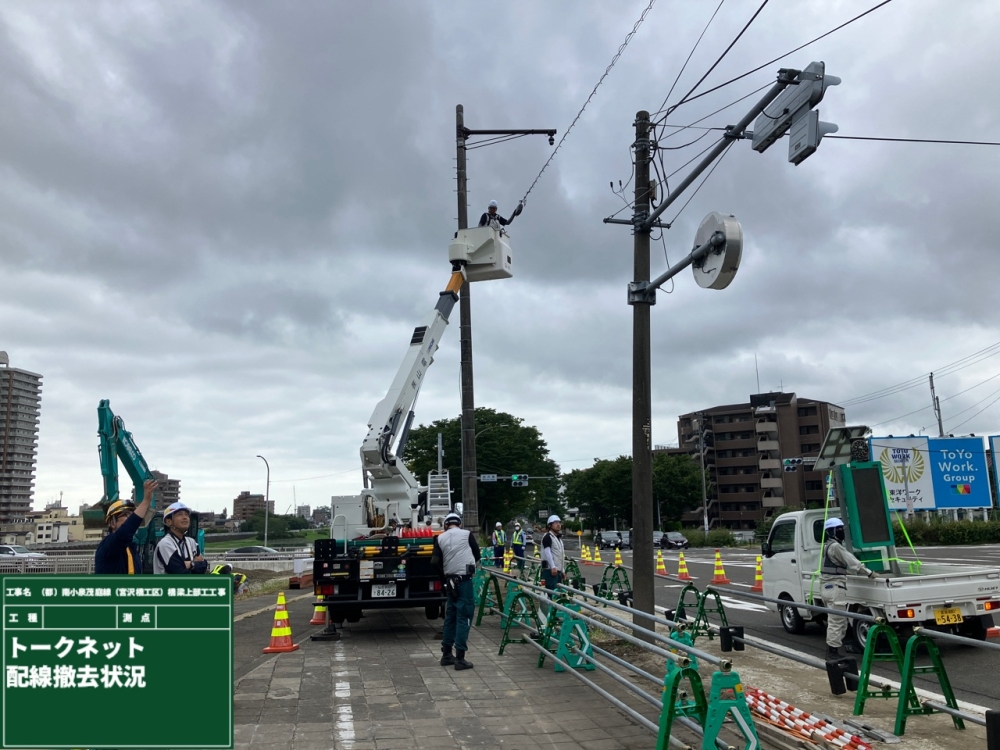

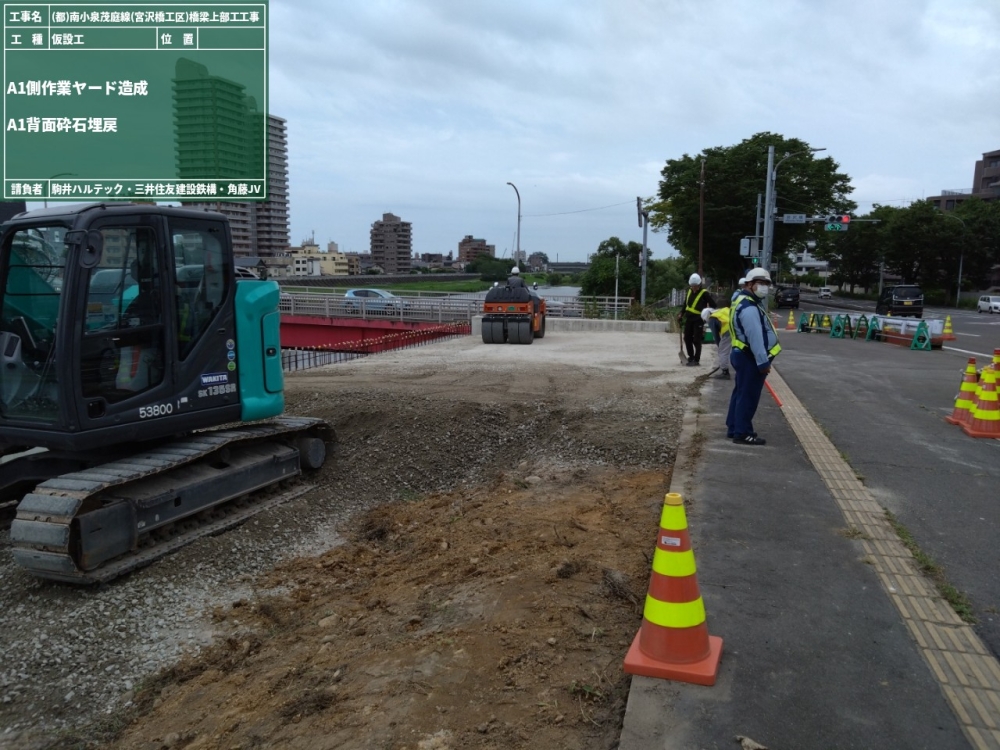

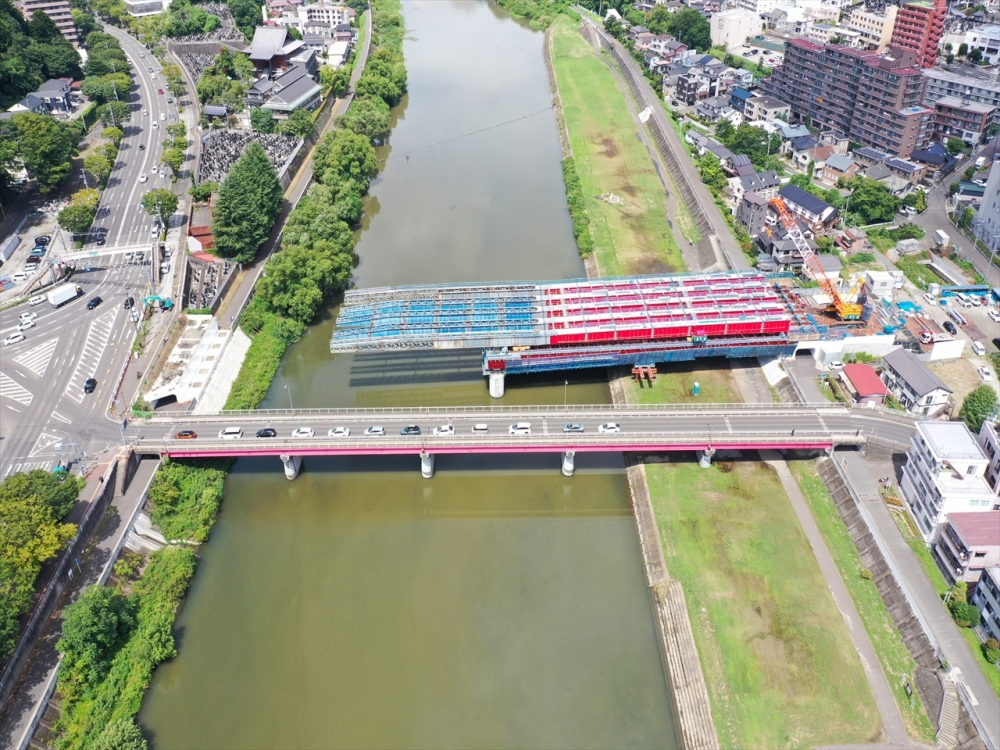

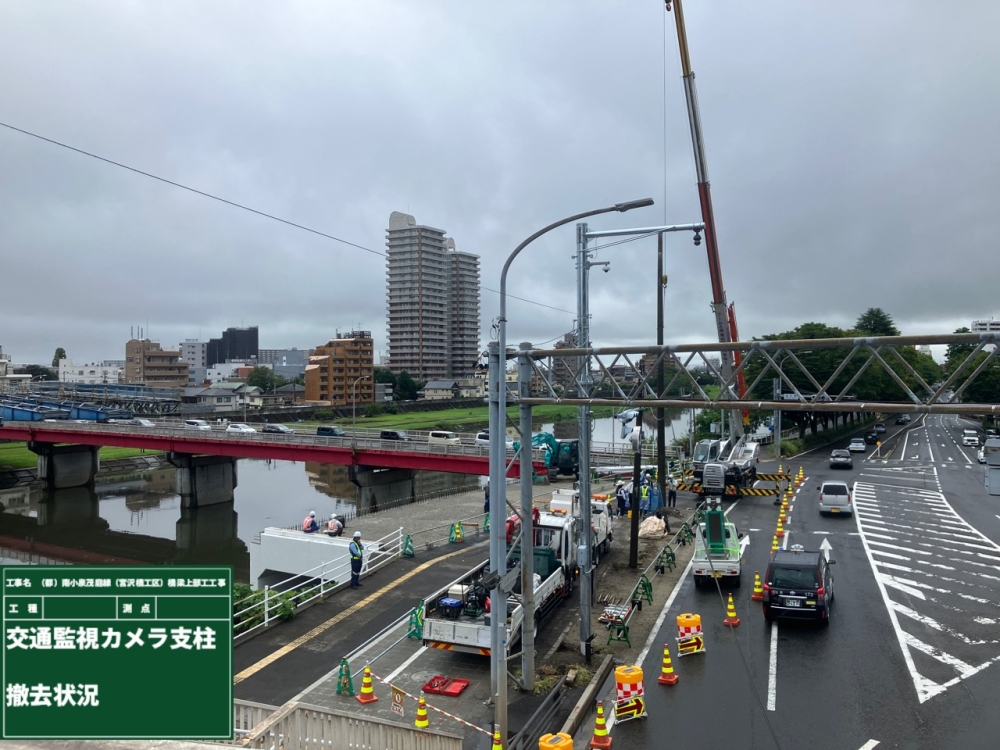

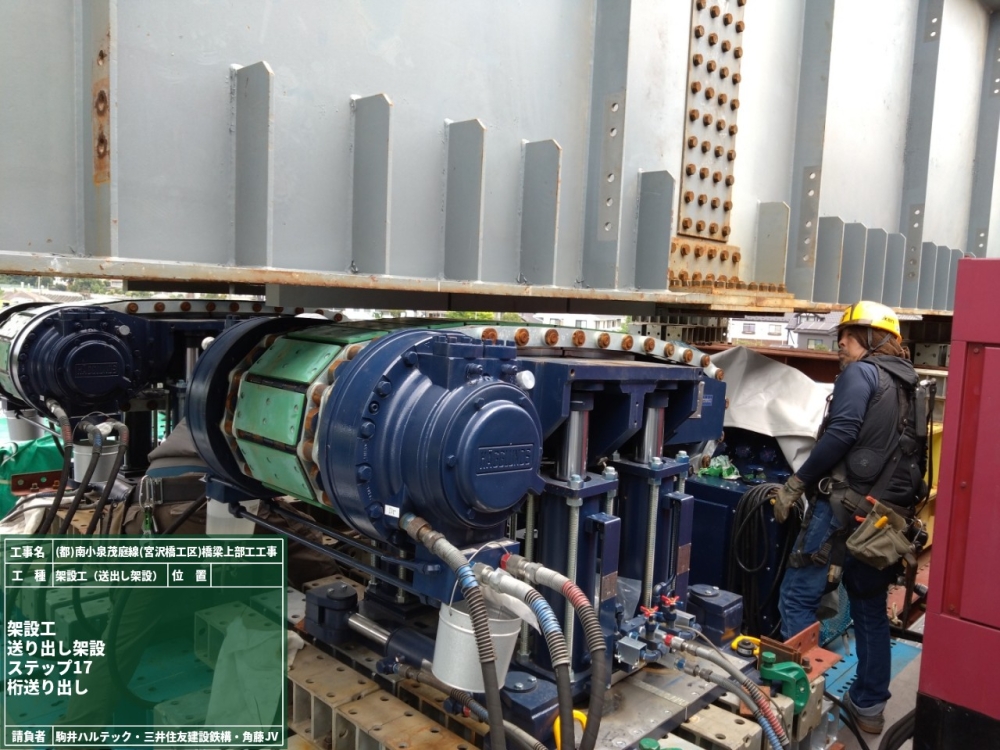

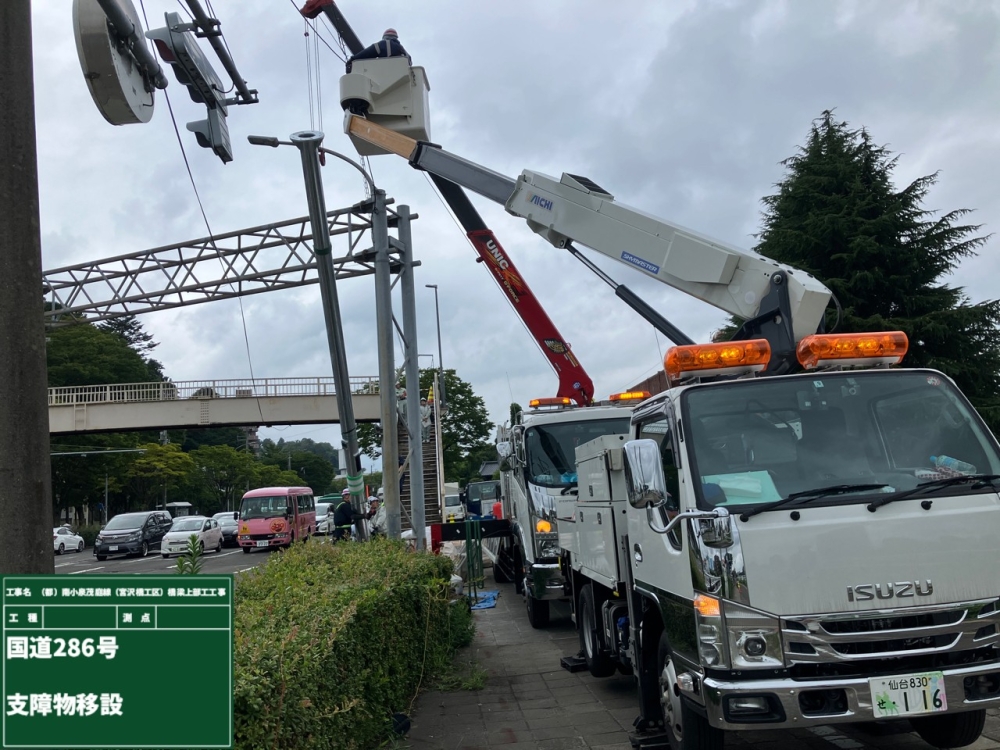

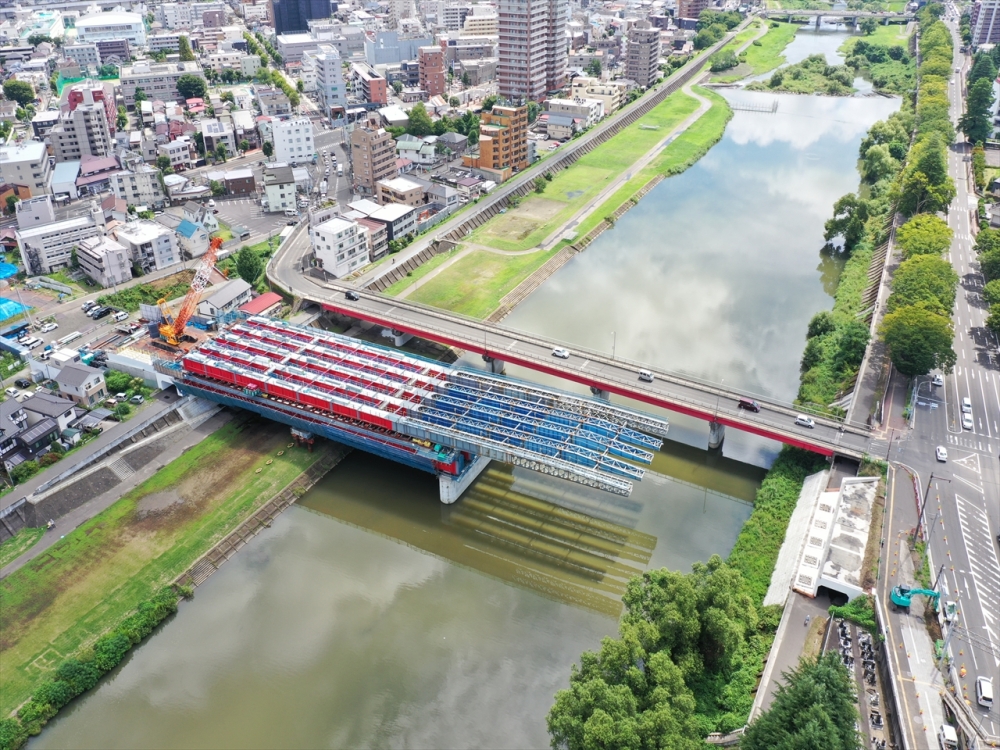

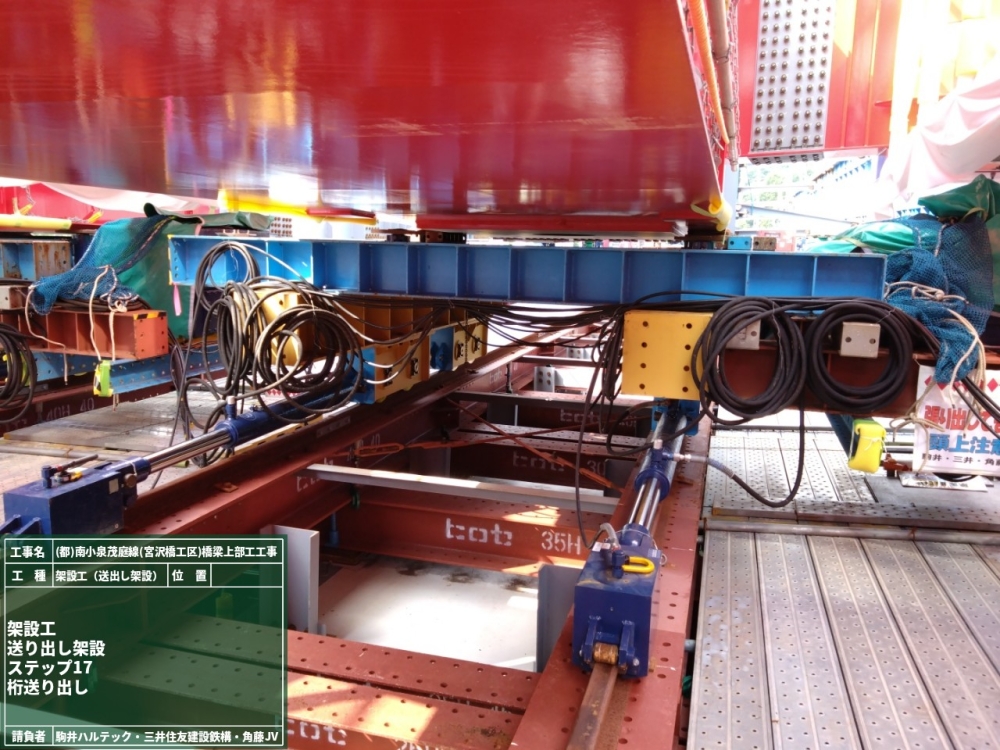

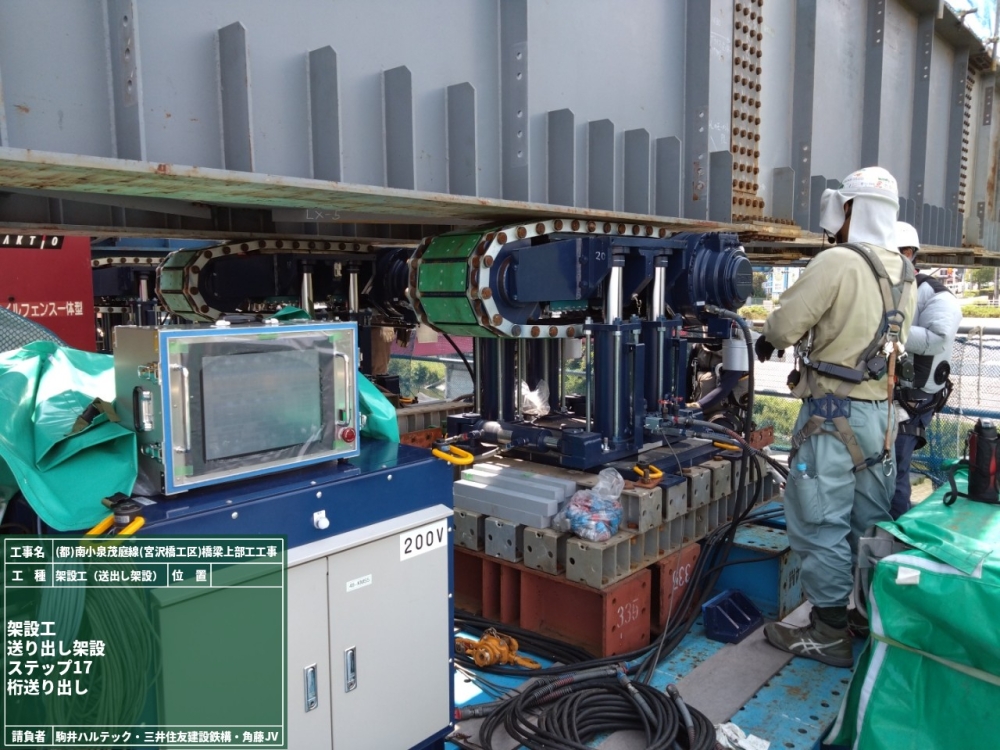

【2024年8月進捗状況】

8月末時点での現場進捗状況をご報告いたします。送出し架設範囲の橋げた架設はほぼ完了しており9月4日(水)、5日(木)が最終ブロックの搬入となります。その後は、後方連結構および後方桁(後方側に設置する仮設桁)の架設を行っていきます。また、手延べ機が到達するA1橋台(太白区)側では施工ヤード造成の準備作業として、8月22日より電柱や防護柵などの支障物の撤去等を国道286号を1車線規制して進めております。A1側での今後の作業は、支承(橋げたと橋台を連結する部材)設置を行い、引き続き、送出し設備の組立を進めていきます。A1橋台上での送出し設備の組立が完了次第、手延べ機をA1橋台上へ到達させます。手延べ機がA1橋台到達後は昼夜作業で送出し架設⇒手延べ機解体を繰り返していきます。
