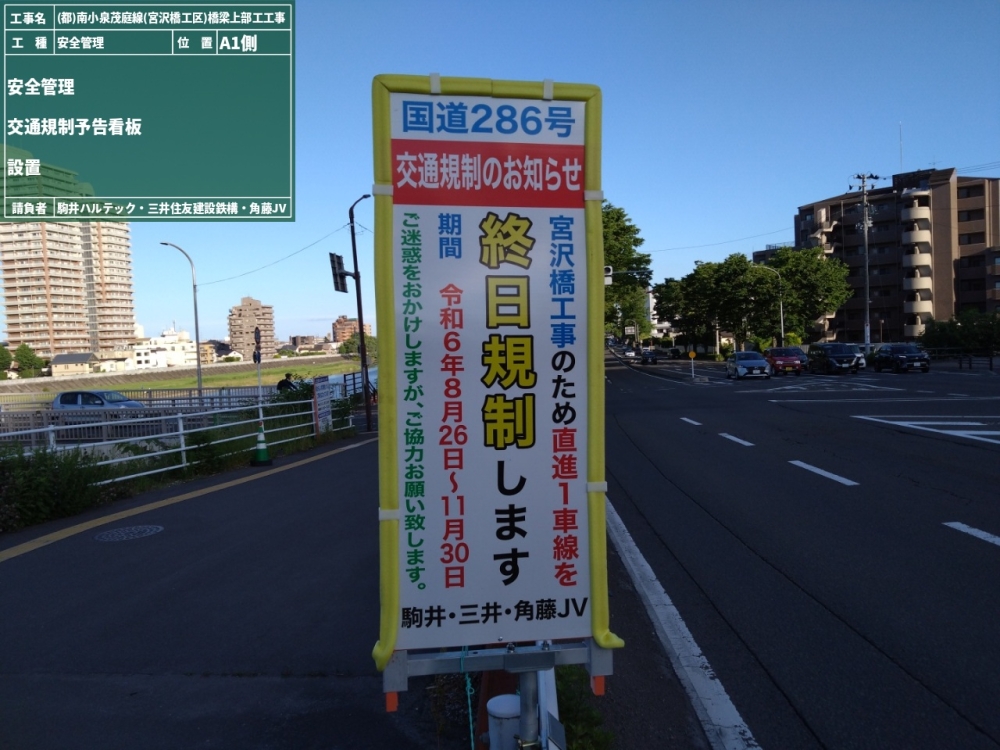

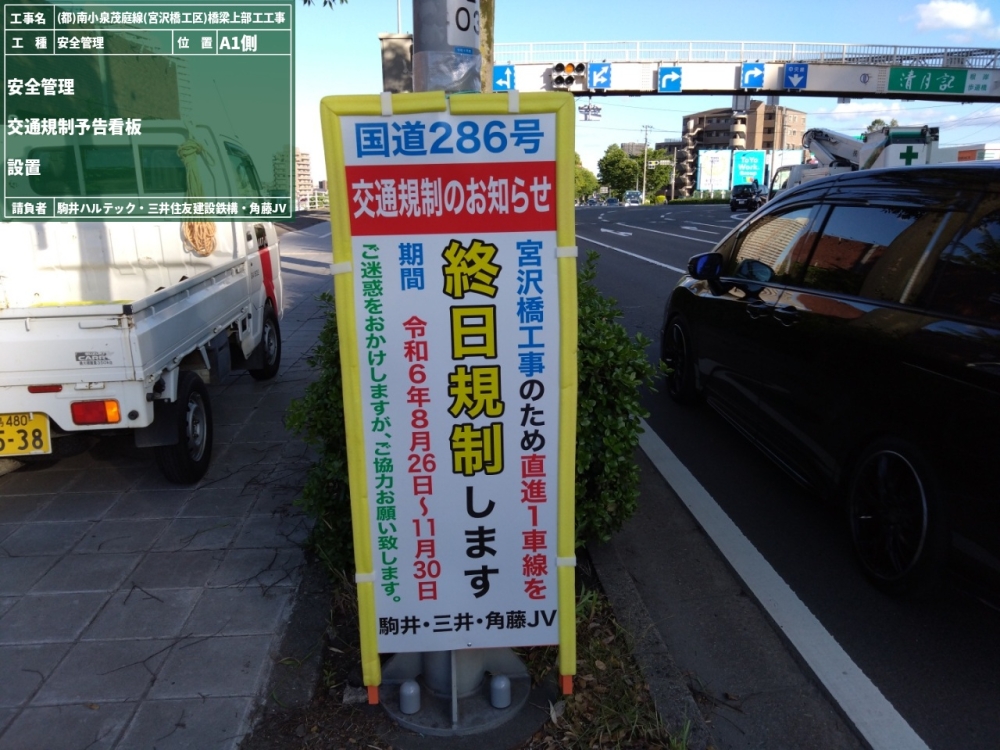

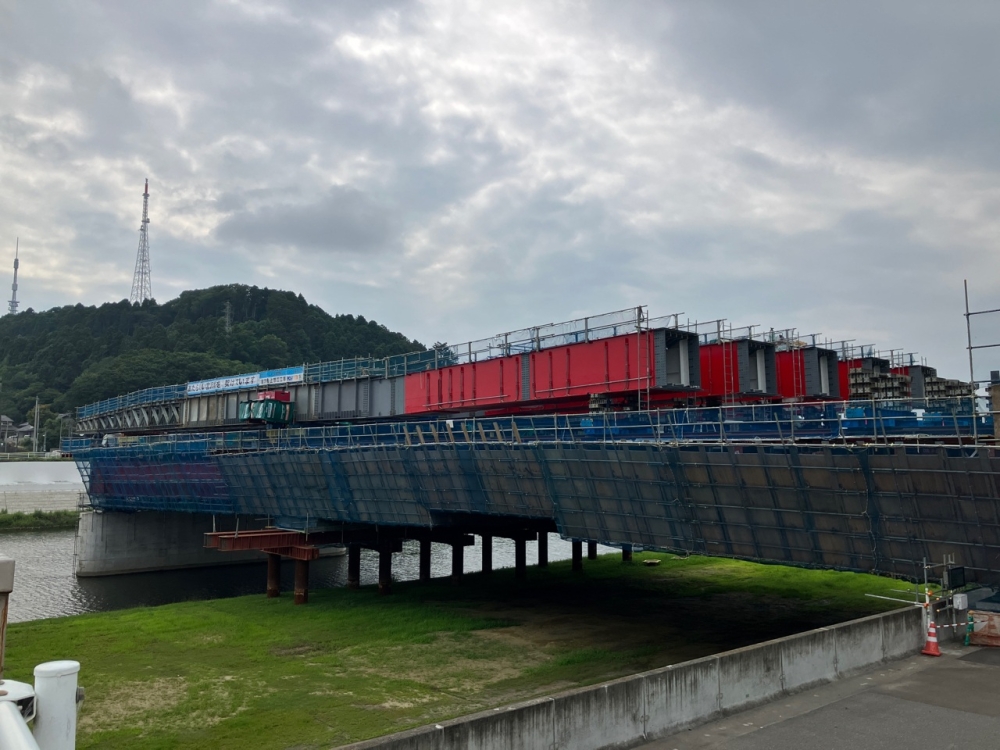

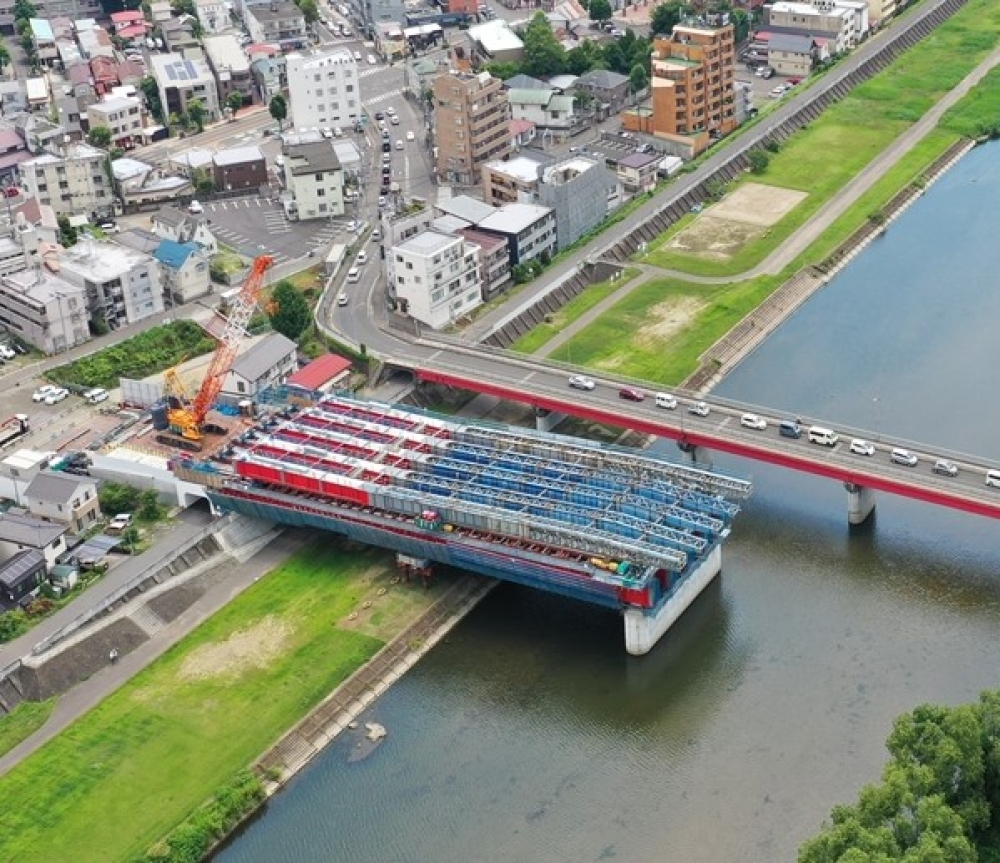

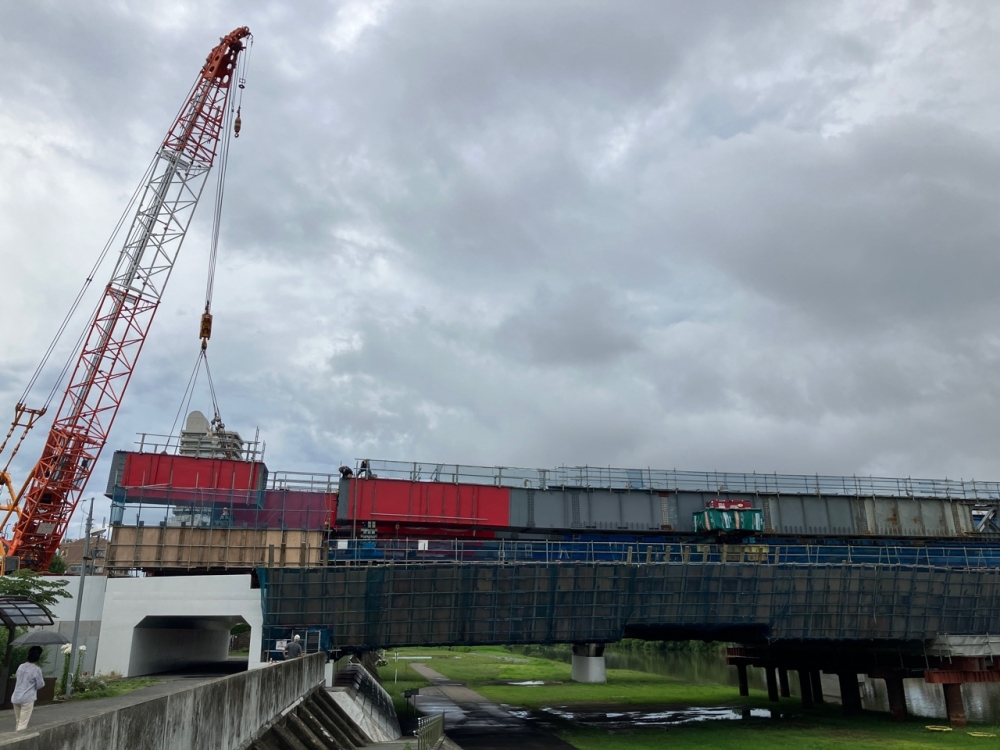

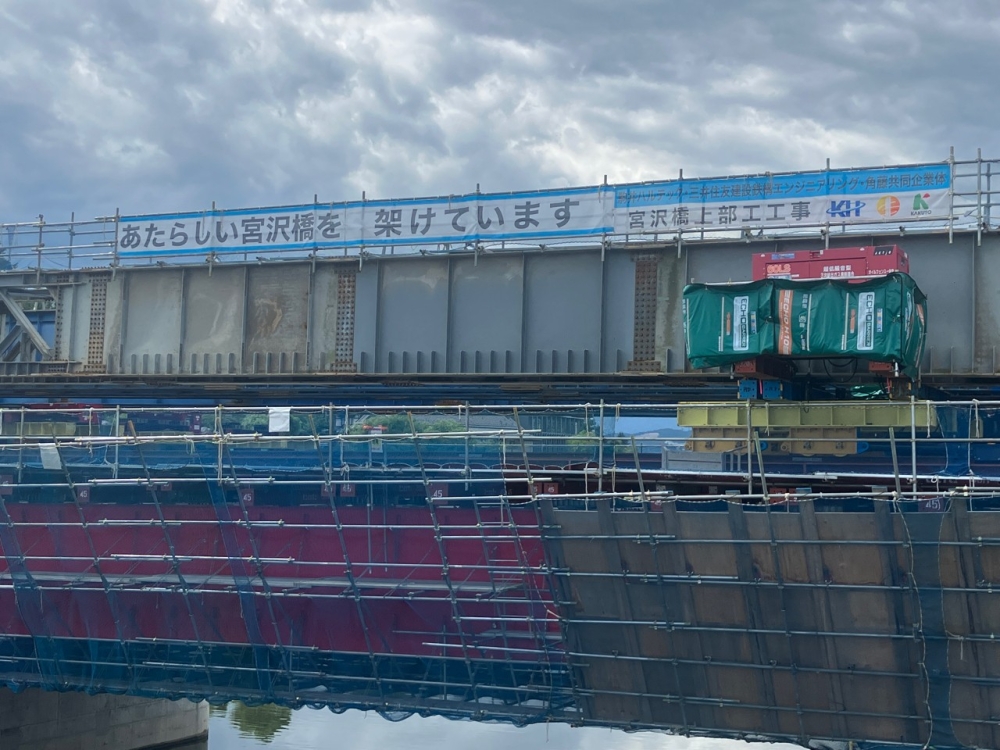

【2024年7月進捗状況】

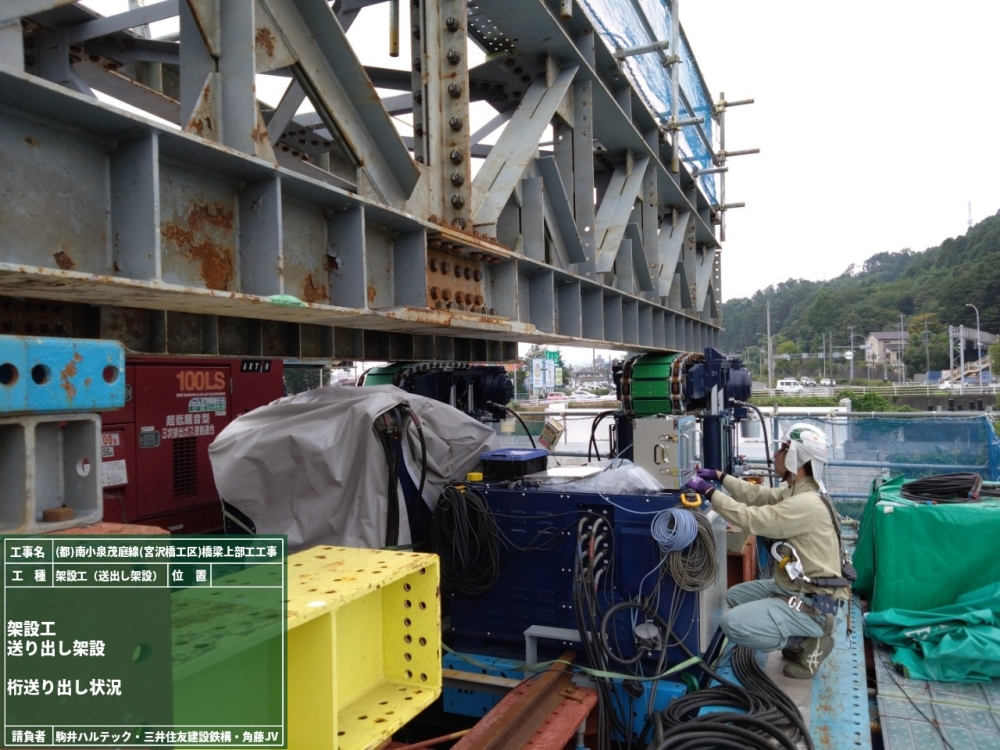

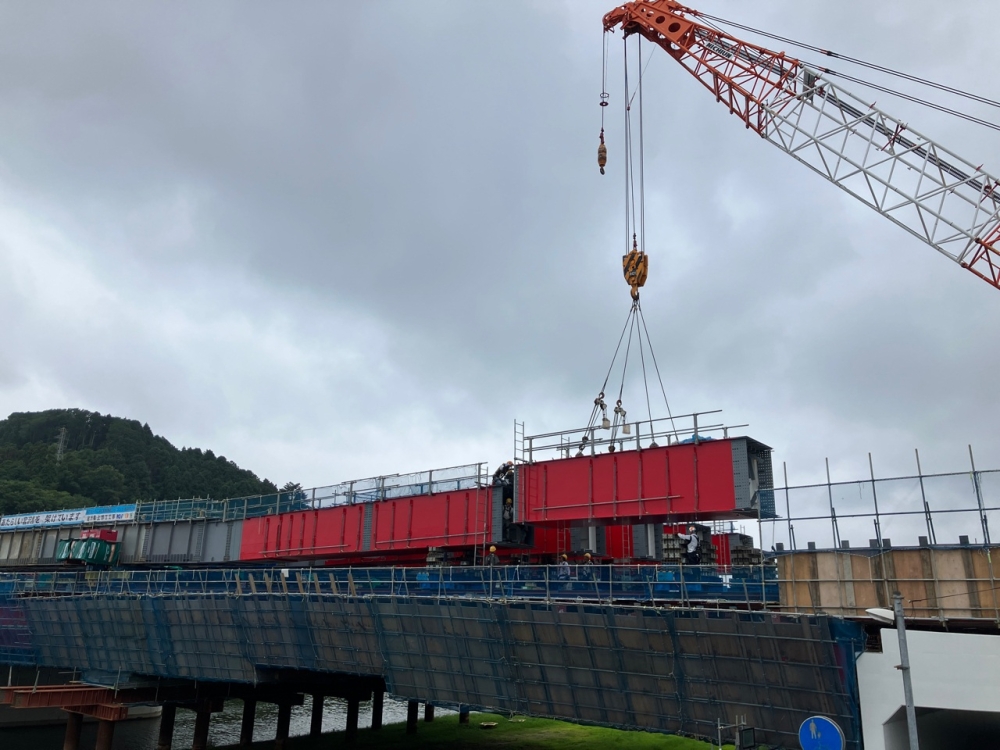

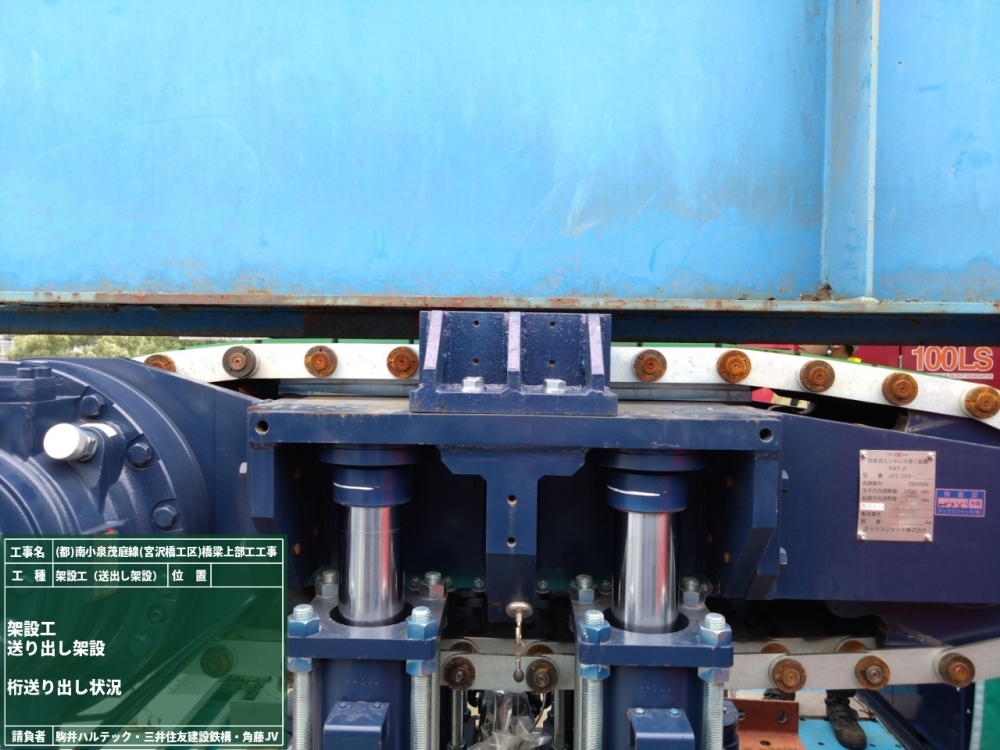

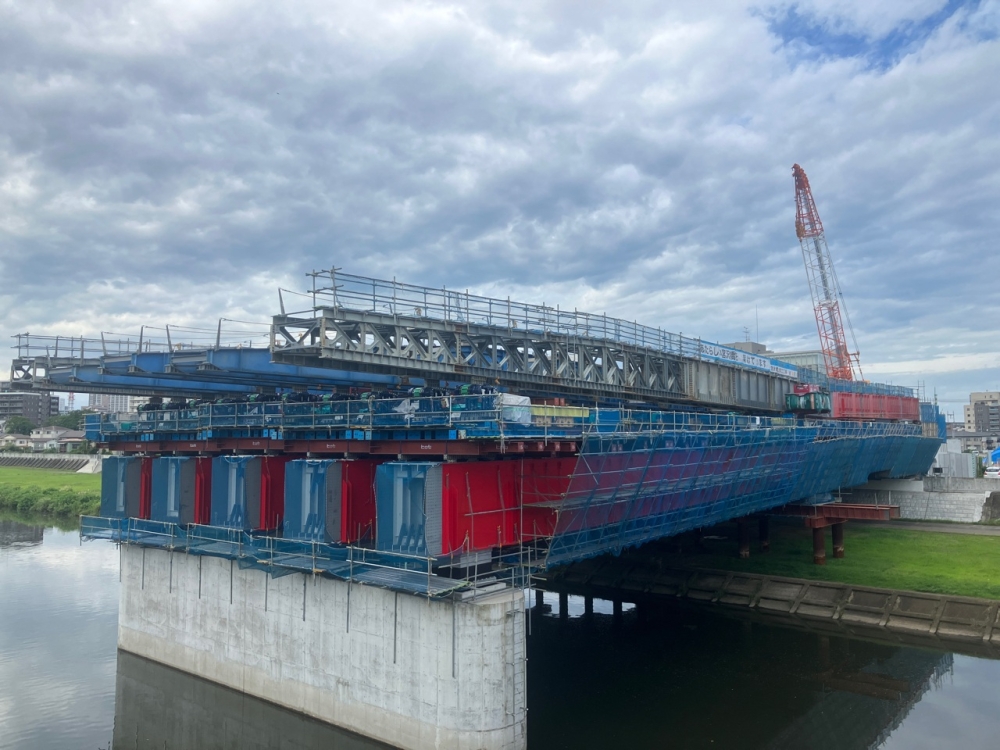

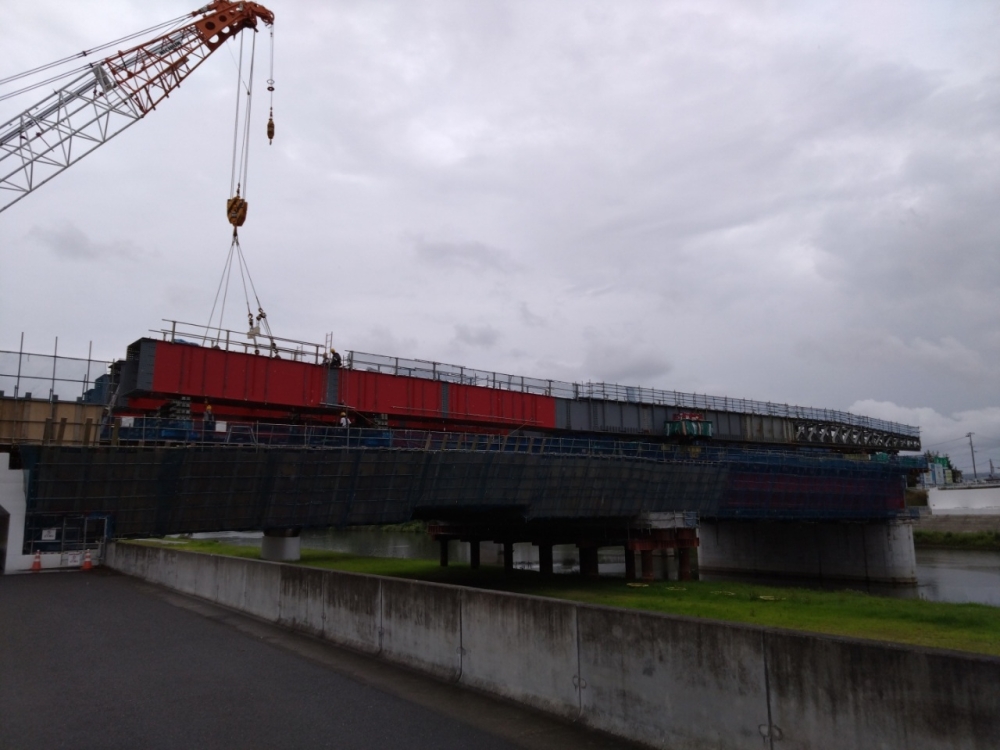

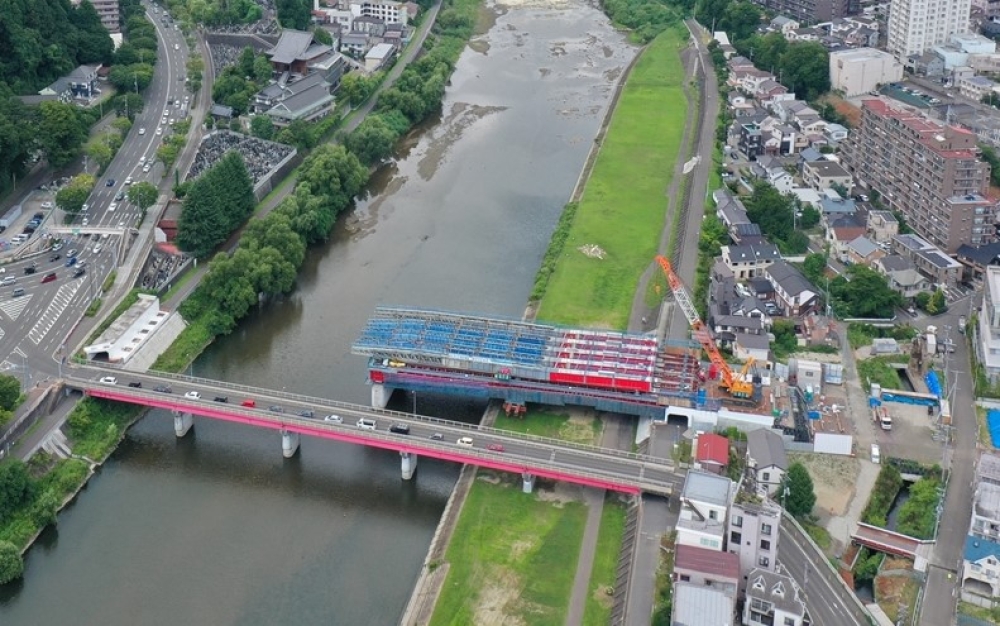

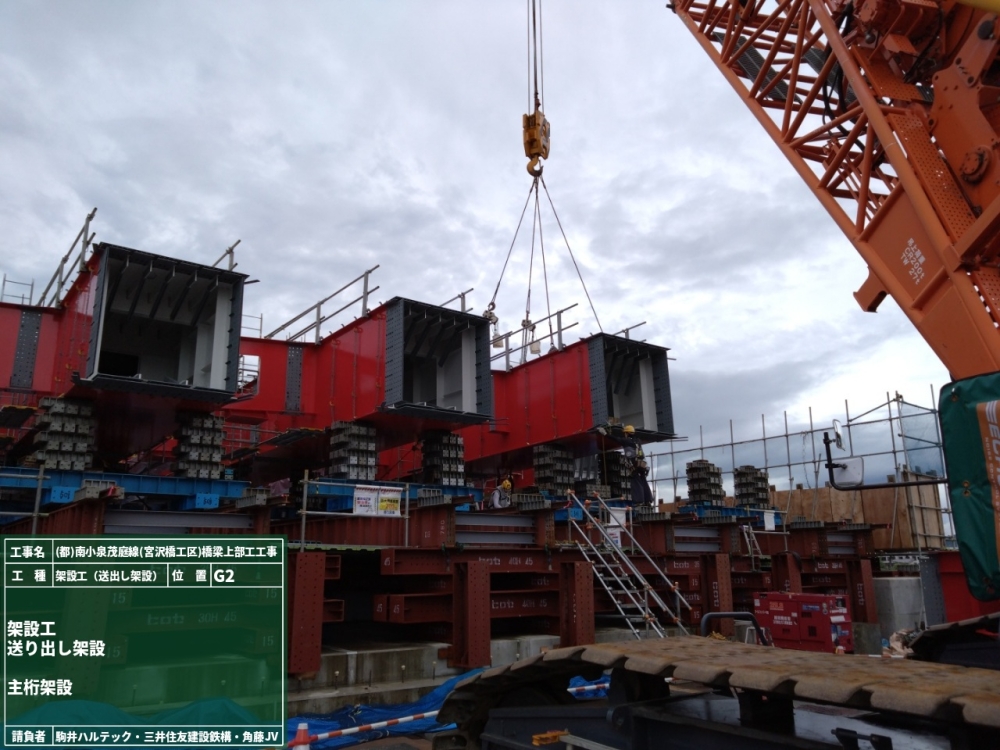

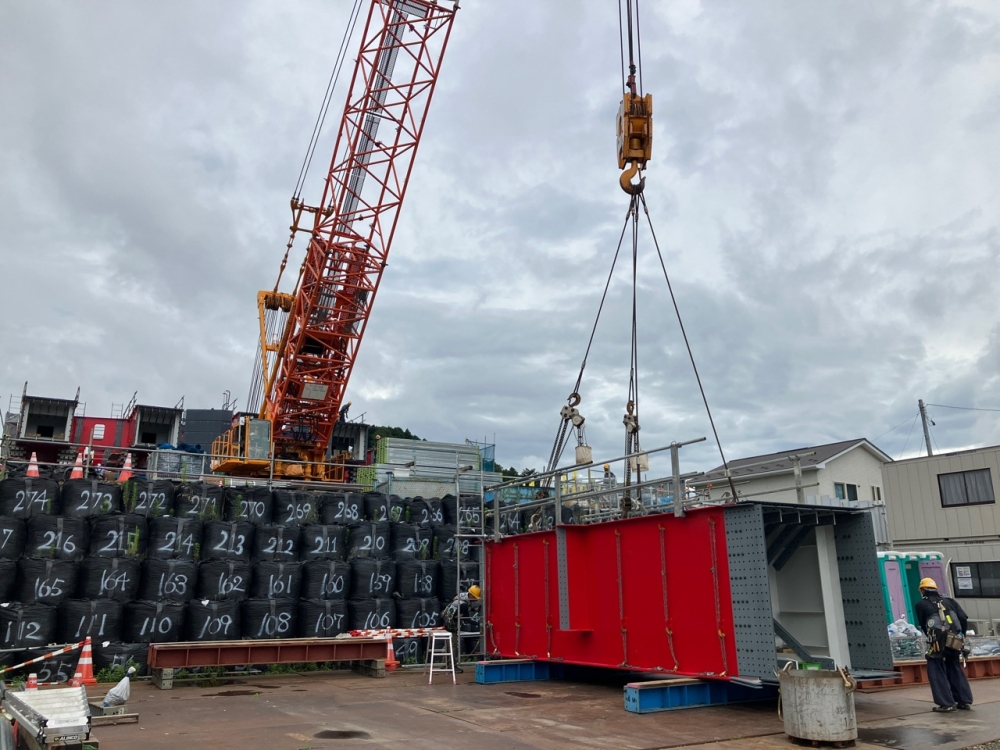

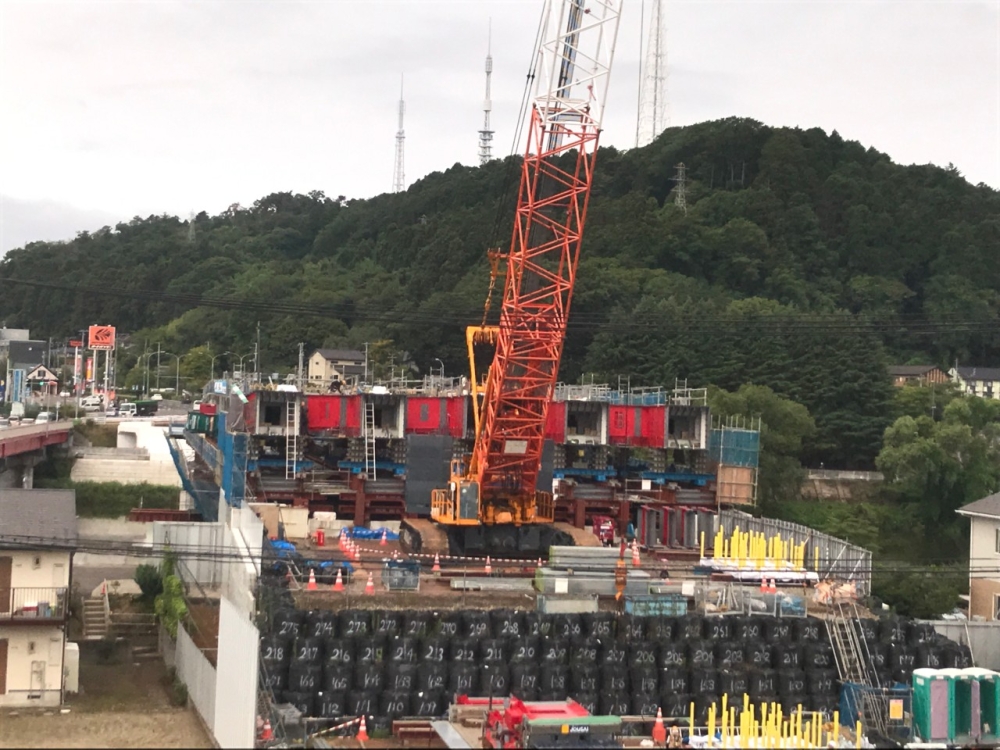

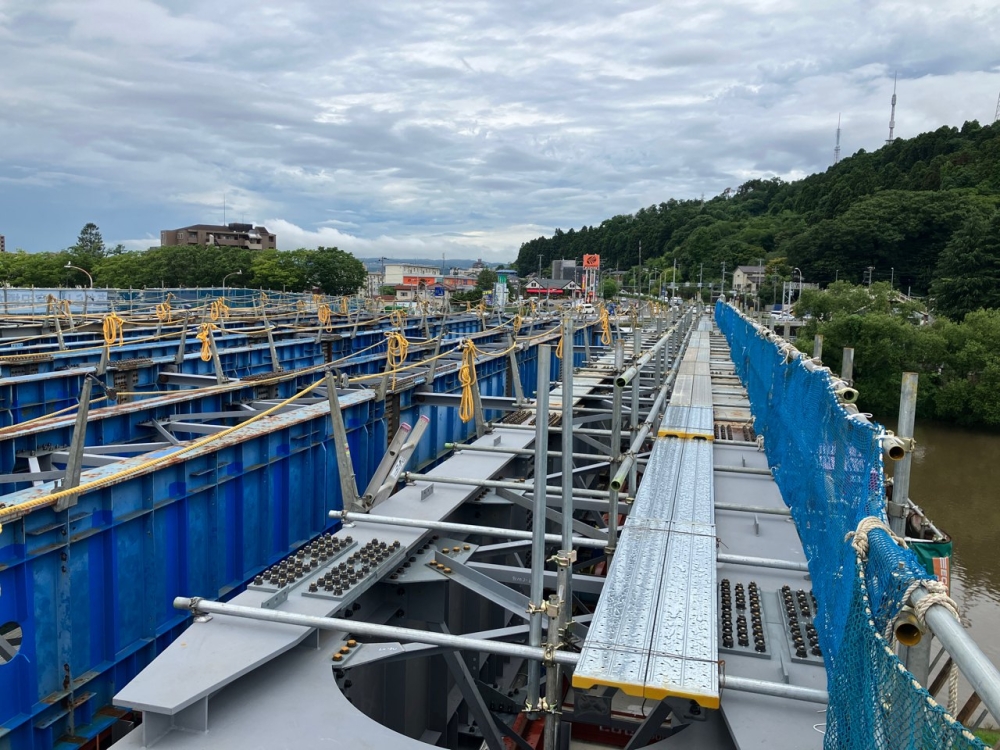

7月末時点での現場進捗状況をご報告いたします。7月5日(金)より送出し架設範囲の橋げた架設を行っています。橋げたは手延べ機架設と同様に『架設⇒送出し』を繰り返しながら進めています。本日(7/29)時点で送出し架設範囲の橋げた架設は約40%完了しており9月中旬頃まで続きます。また、架設作業と並行して8月より対岸のA1橋台(太白区側)での作業に着手します。8月26日(月)からは国道286号の車線規制によりヤード整備を行い、9月上旬頃からはA1橋台上での手延べ機到達に向けての設備組立を行っていきます。
