【2024年5月進捗状況】

5月末時点での現場進捗状況をご報告いたします。5月21日に組立が完了した200t吊クローラクレーンを使用して送出し架設の準備を進めております。送出し設備として台車設備の組立が完了し、5月30日より手延べ機(橋げた先端に取り付けて安全に送出すための機材)の組立作業に着手しました。この手延べ機は全長約48mあり、5本の各橋げたごとに必要となります。200t吊クローラクレーンを使用して組立作業を進めていきますが、クレーンが使用できる範囲に限界があるため、一定の長さで組立が完了後に台車設備に連結している水平油圧ジャッキにより手延べ機を太白区側へ前進させて再び次の手延べ機を組立していきます。そのため、手延べ機の組立は7月初旬頃まで続きます。また、河川敷内では5月上旬よりクレーンベント架設工法で使用していた施工ヤードの仮囲いを撤去し、河川敷への工事車両進入路の撤去も完了しました。今後の河川敷内での作業は11月頃よりあらためて進入路を造成し、送出し架設機材の解体作業や床版工(橋げた上でのコンクリート工事)での型枠・鉄筋荷上げヤードとして使用します。

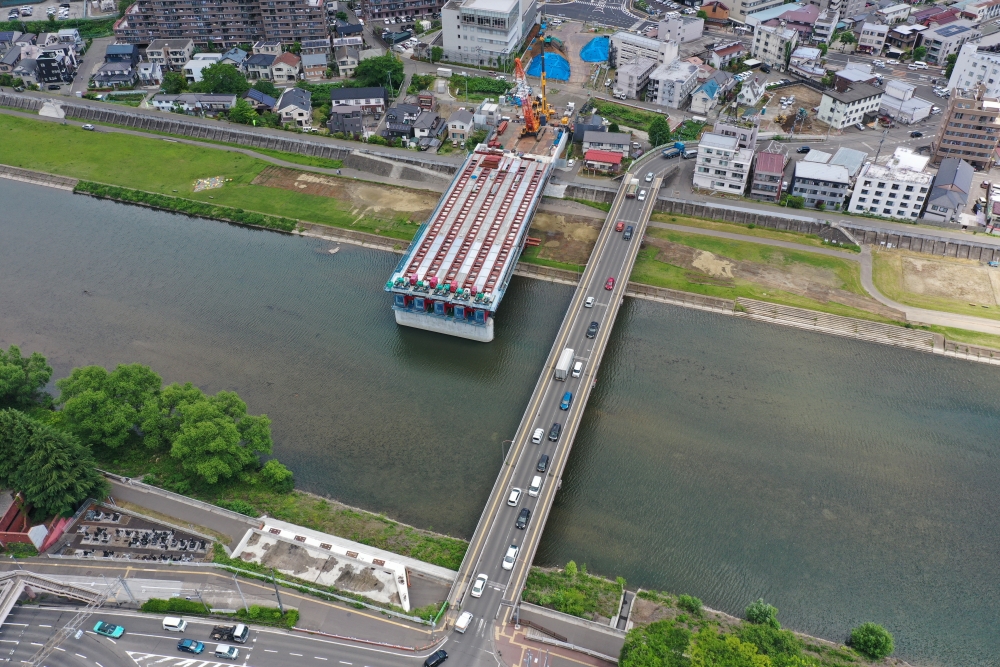

手延べ機組立前【全景】(5/21撮影)

手延べ機組立前【全景】(5/21撮影)

手延べ機組立前【全景】(5/21撮影)

手延べ機組立前【全景】(5/21撮影)

手延べ機組立前【全景】(5/21撮影)

手延べ機組立前【全景】(5/21撮影)

手延べ機組立前【全景】(5/21撮影)

手延べ機組立前【全景】(5/21撮影)

台車設備組立

台車設備組立

台車設備組立

台車設備組立

台車設備組立(水平油圧ジャッキ)

台車設備組立(水平油圧ジャッキ)

手延べ機搬入

手延べ機搬入

手延べ機地組立

手延べ機地組立

手延べ機架設

手延べ機架設

手延べ機架設

手延べ機架設

手延べ機架設

手延べ機架設

手延べ機架設

手延べ機架設

全景写真

全景写真

河川敷ヤード仮囲い撤去

河川敷ヤード仮囲い撤去

河川進入路撤去

河川進入路撤去

河川進入路撤去

河川進入路撤去

2024.05.31  [Fri]
