新着情報・現場進捗状況
News
【2024年4月進捗状況】
4月末時点での現場進捗状況をご報告いたします。「クレーンベント工法」での橋げた架設完了以降、次ステップとなる「送出し架設」で使用する設備として軌条設備(レール設備)の組立を行っております。設備の組立は河川敷ヤード内より400t吊オールテレーンクレーンを使用して行い、P1橋脚上で使用する送出し架設用の専用ジャッキ(装置名:駆動式エンドレス滑り装置)の設置まで完了しております。河川敷ヤードは5月末までにすべての資機材を搬出する必要があるため、軌条設備組立完了後の4月15日に400t吊オールテレーンクレーンを解体搬出し、現在は河川敷ヤード内の資機材搬出を行っております。また、足場内では現場添接部の塗装作業を進めており4月24日に橋げたの外面・内面ともに最終塗装が完了しました。今後の作業として、GW休暇後の5月中旬頃までは河川敷ヤード内の資機材搬出を行い、5月下旬より若林区側のA2橋台背面をメインヤードとして「手延べ機(橋げた先端に取り付けて安全に送出しするための機材)」の組立を進めていきます。手延べ機の組立作業は6月末まで続きます。
また、河川敷内の工事車両と歩行者通路を区切っていたオレンジネットは強風による転倒を防止するため撤去しております。鉄ピンとトラロープでの仕切りは継続しておりますので、5月中旬頃までは、引き続き、歩行者通行路をご利用願います。
また、河川敷内の工事車両と歩行者通路を区切っていたオレンジネットは強風による転倒を防止するため撤去しております。鉄ピンとトラロープでの仕切りは継続しておりますので、5月中旬頃までは、引き続き、歩行者通行路をご利用願います。

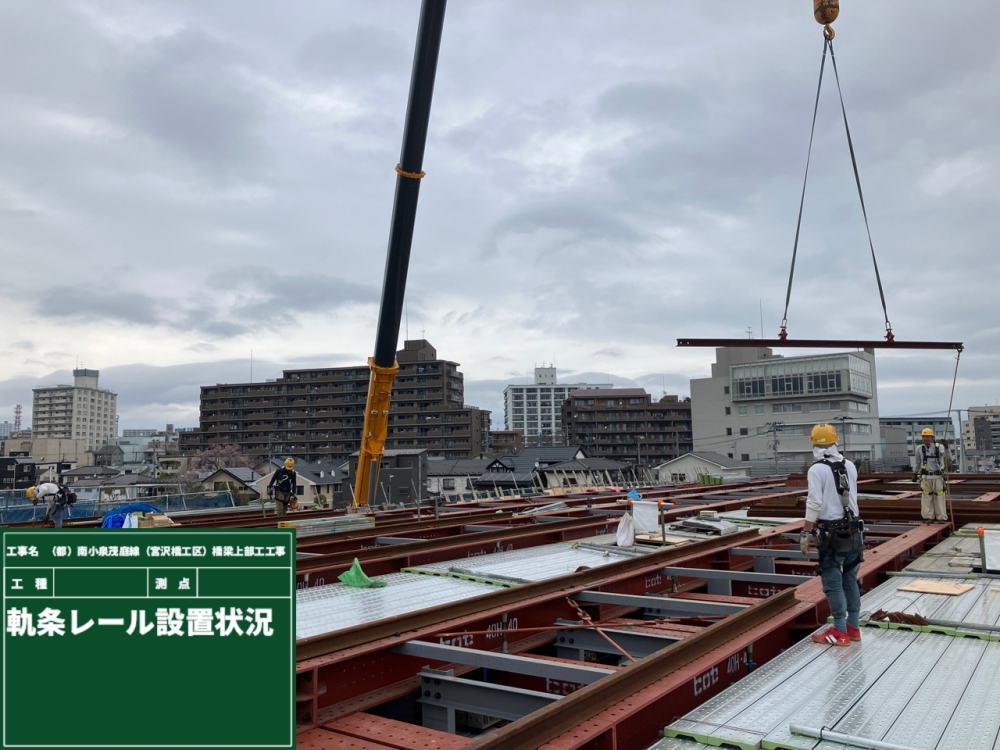

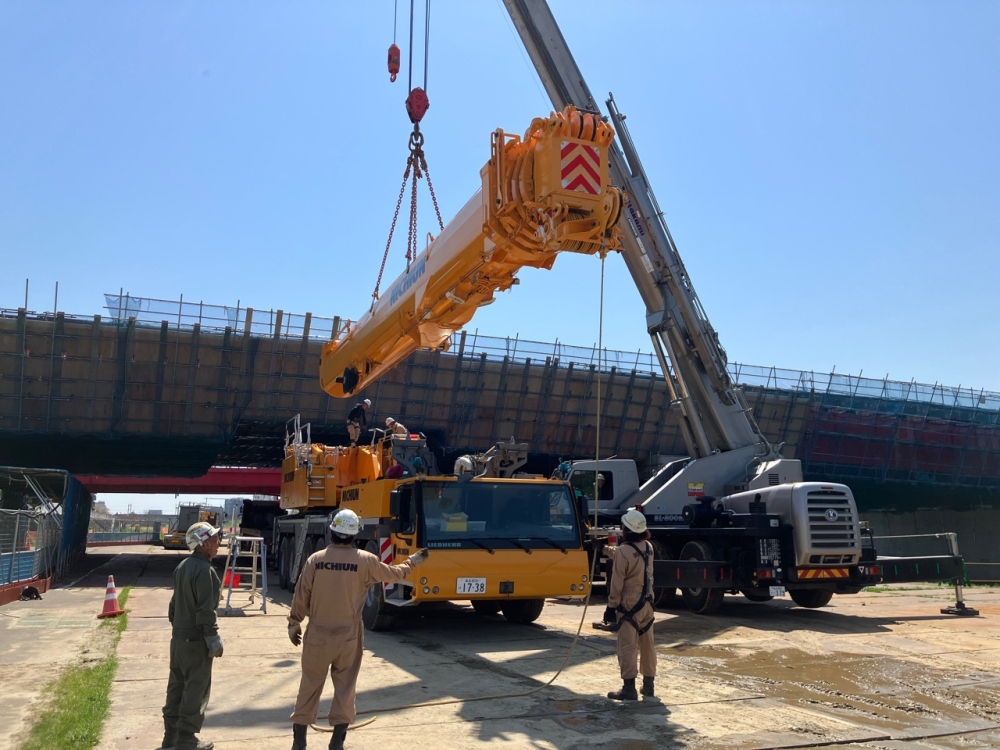

![軌条設備組立状況](/img/uploads/news/662b678b93ea3.jpg)
軌条設備組立状況

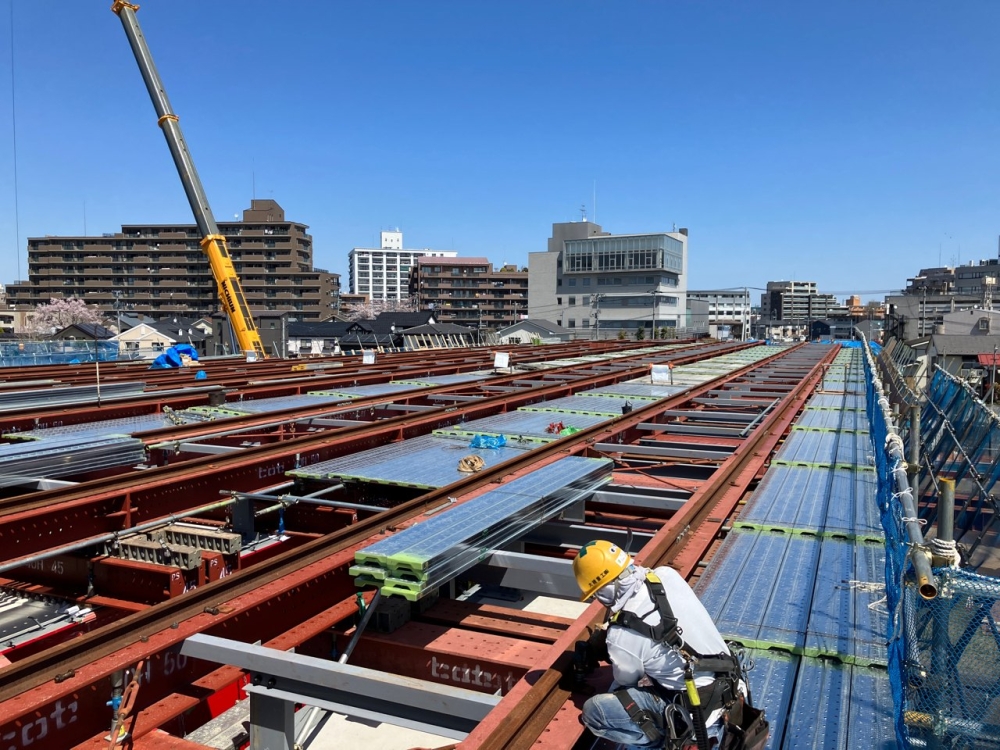

![軌条設備組立状況](/img/uploads/news/662b67a2a95ab.jpg)
軌条設備組立状況

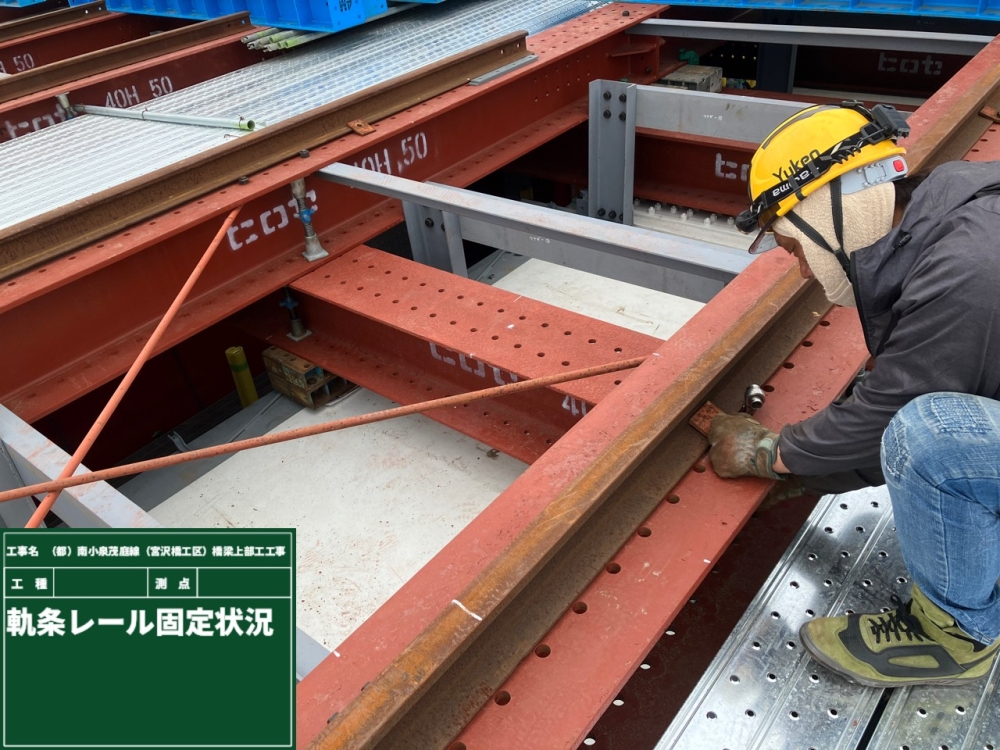

![軌条レール固定状況](/img/uploads/news/662b67b343198.jpg)
軌条レール固定状況

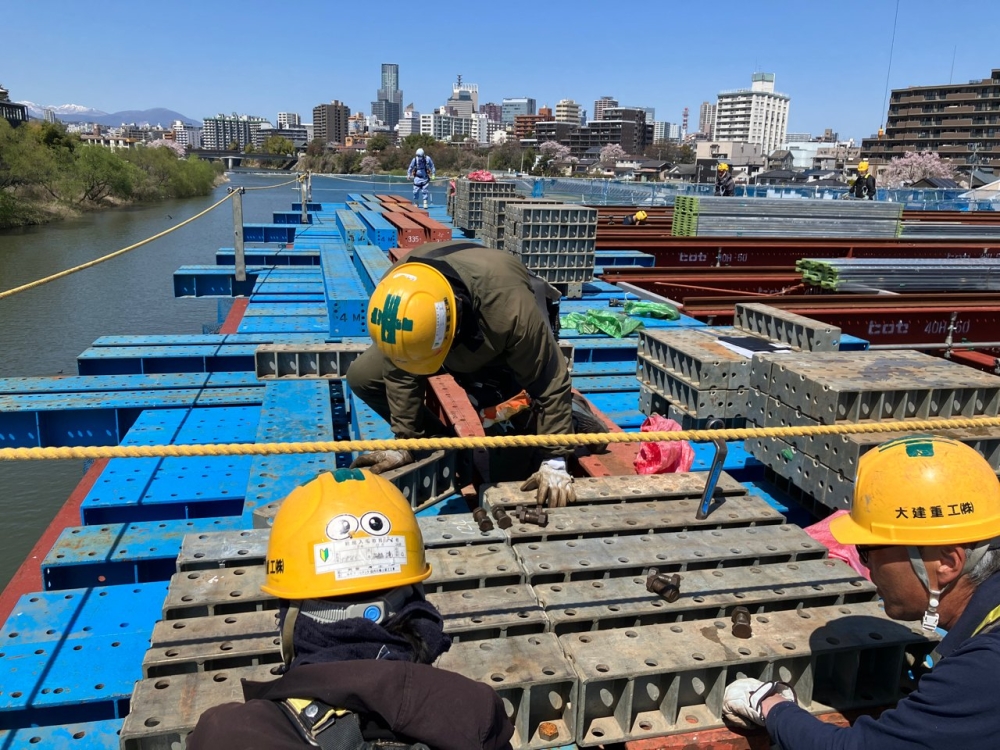

![P1橋脚上設備組立状況](/img/uploads/news/662b67d4e6787.jpg)
P1橋脚上設備組立状況

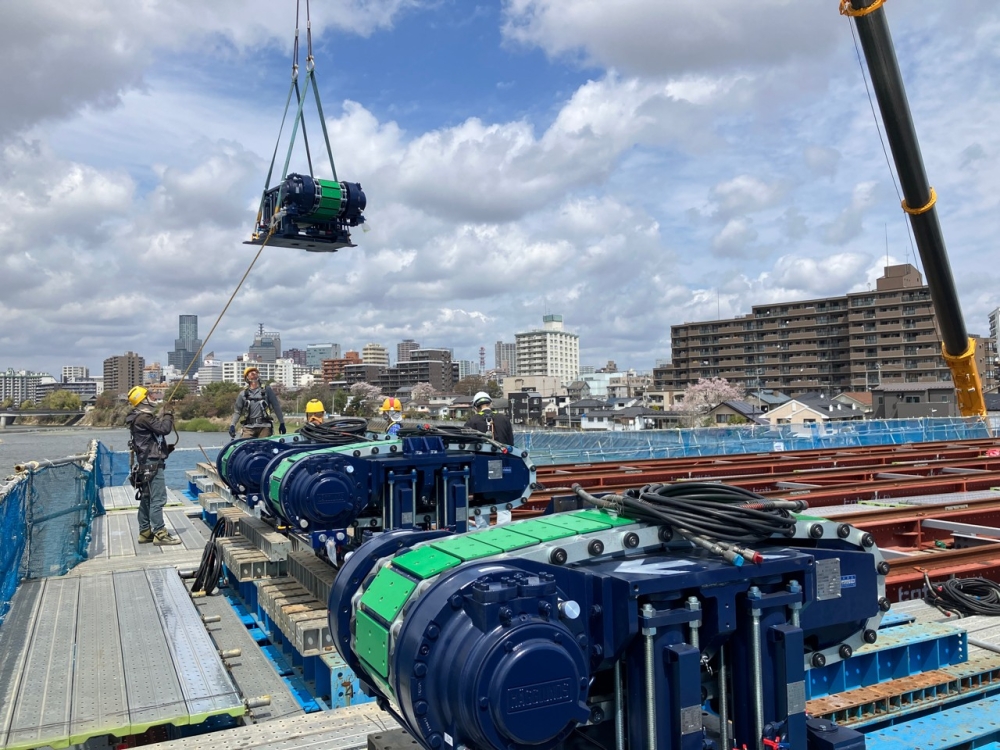

![P1橋脚上送出し架設用ジャッキ設置状況](/img/uploads/news/662b67f72f424.jpg)
P1橋脚上送出し架設用ジャッキ設置状況

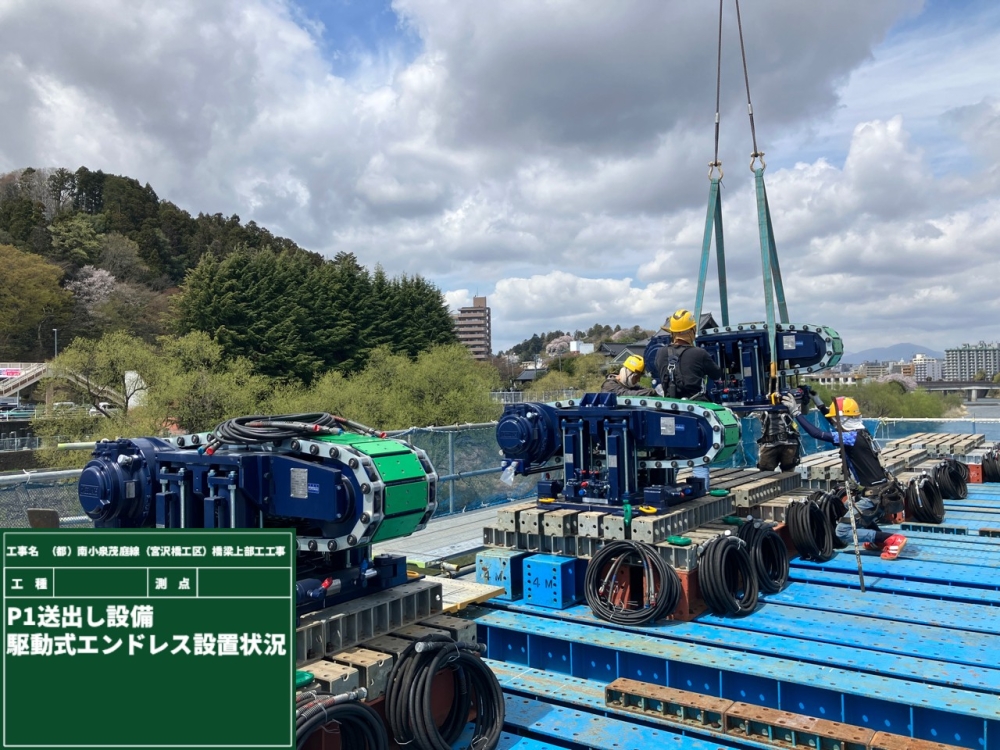

![P1橋脚上送出し架設用ジャッキ設置状況](/img/uploads/news/662b68a7b1ee9.jpg)
P1橋脚上送出し架設用ジャッキ設置状況

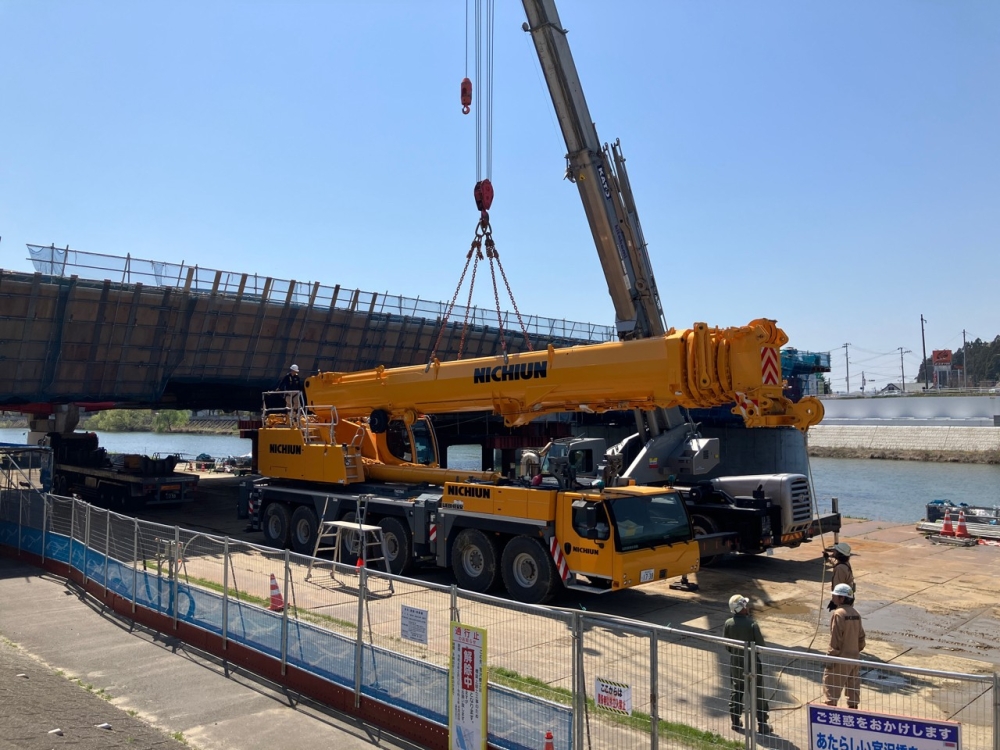

![400t吊オールテレーンクレーン解体状況](/img/uploads/news/662b68c25a0a1.jpg)
400t吊オールテレーンクレーン解体状況
![400t吊オールテレーンクレーン解体状況](/img/uploads/news/662b68e50ce0a.jpg)
400t吊オールテレーンクレーン解体状況

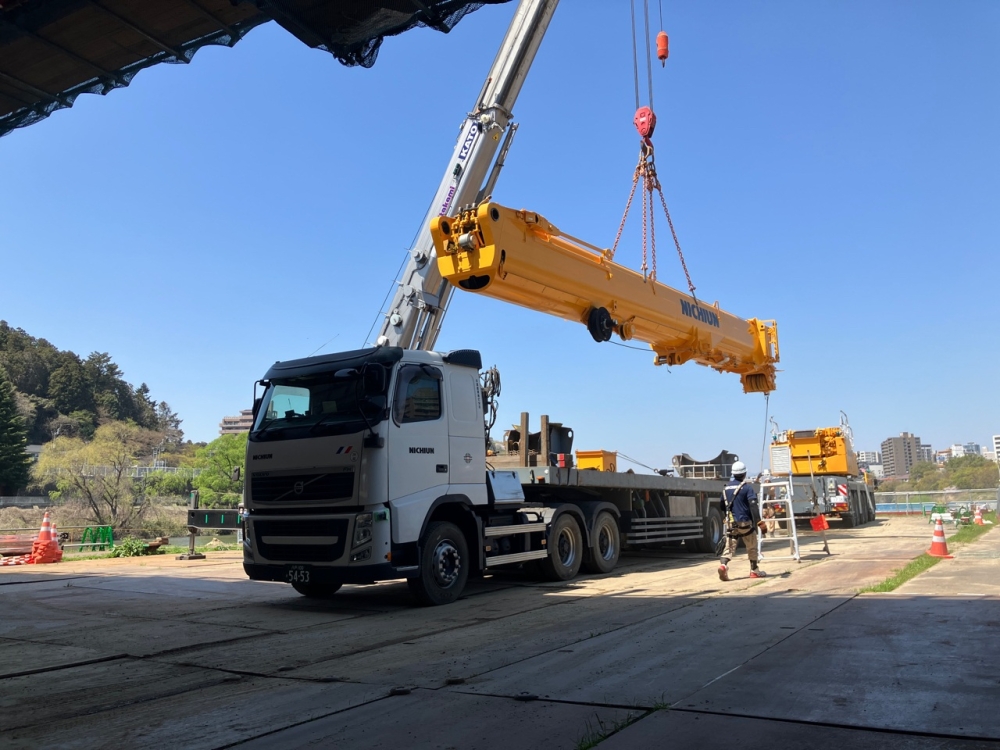

![400t吊オールテレーンクレーン解体状況](/img/uploads/news/662b69248303e.jpg)
400t吊オールテレーンクレーン解体状況

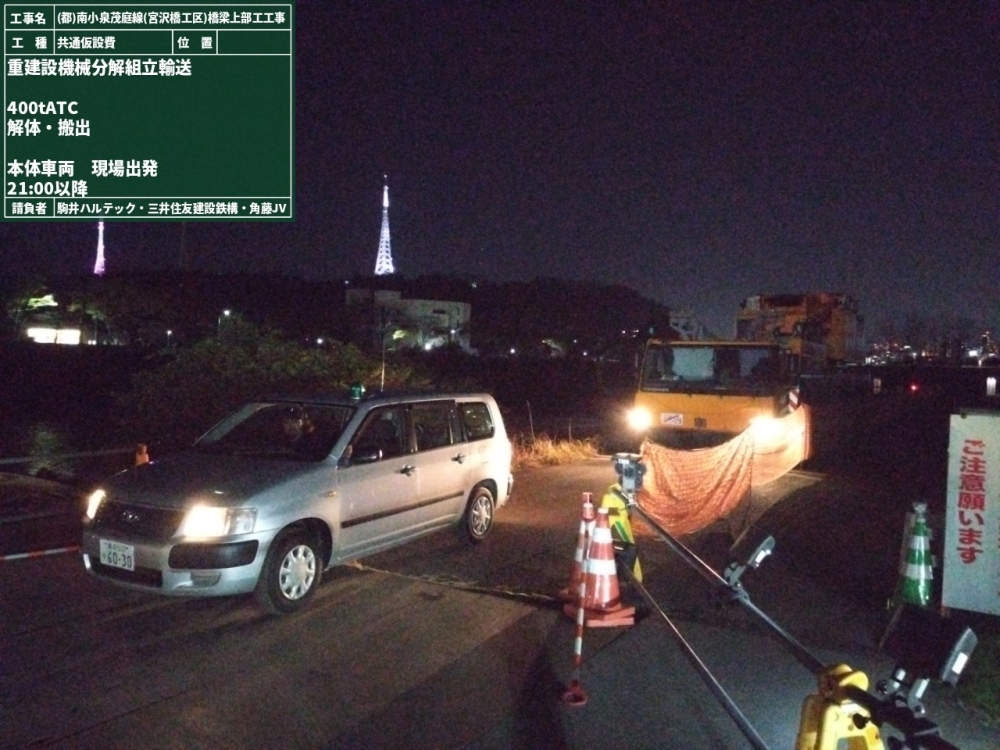

![解体クレーン夜間搬出(4/15)](/img/uploads/news/662b693629a3c.jpg)
解体クレーン夜間搬出(4/15)

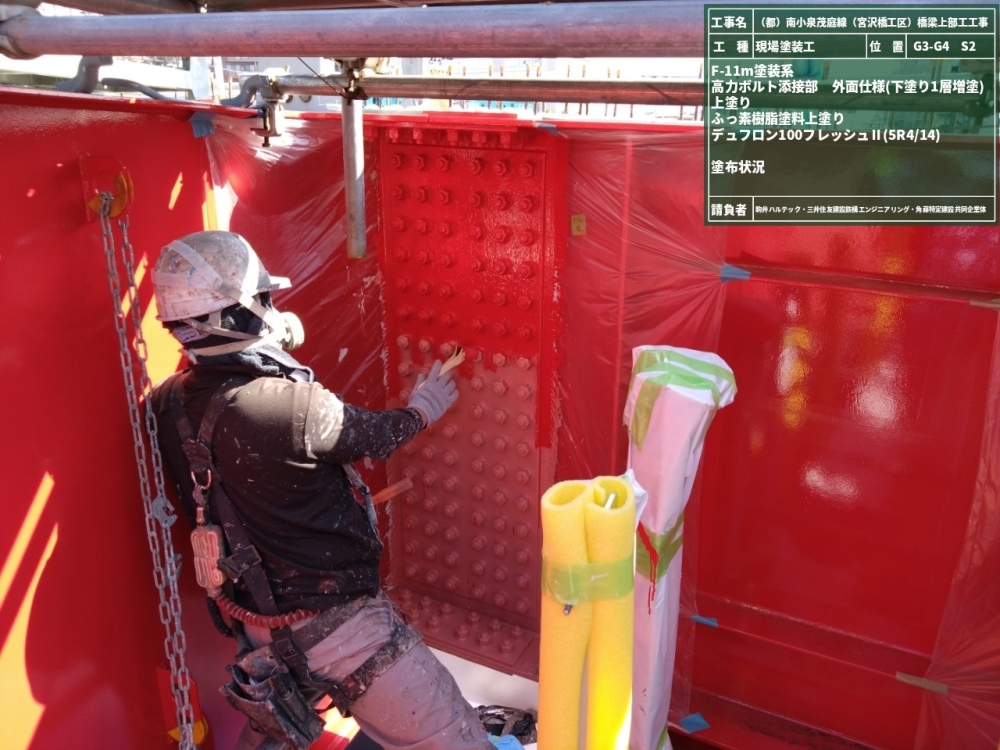

![外面塗装状況(現場添接部)](/img/uploads/news/662b6946c0406.jpg)
外面塗装状況(現場添接部)

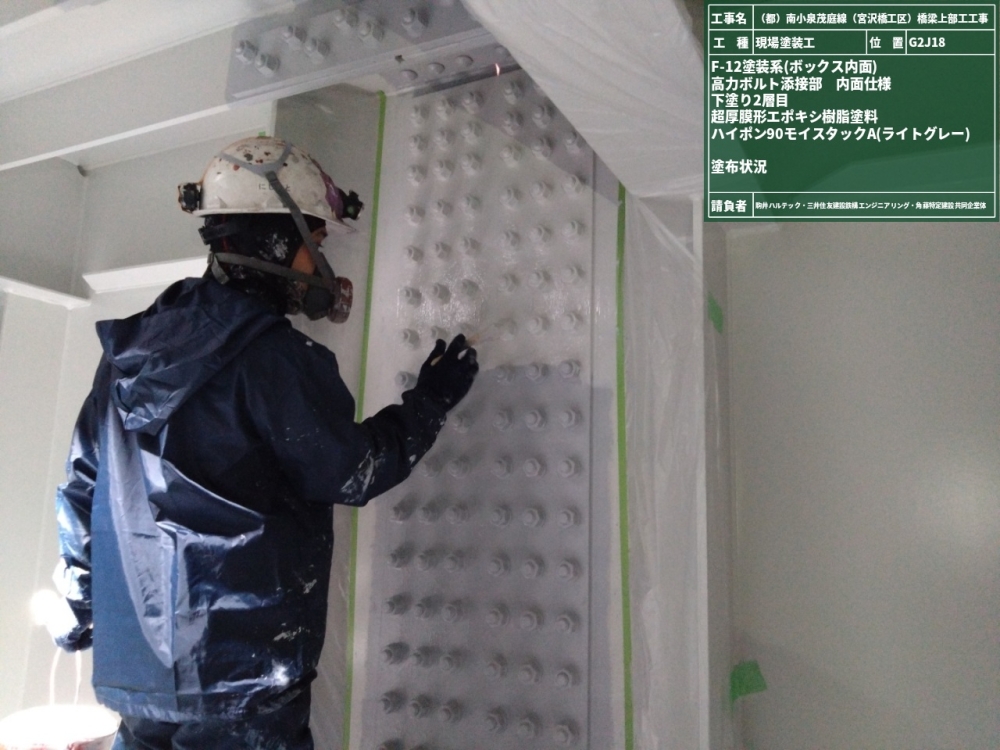

![内面塗装状況(現場添接部)](/img/uploads/news/662b6969cbd3a.jpg)
内面塗装状況(現場添接部)

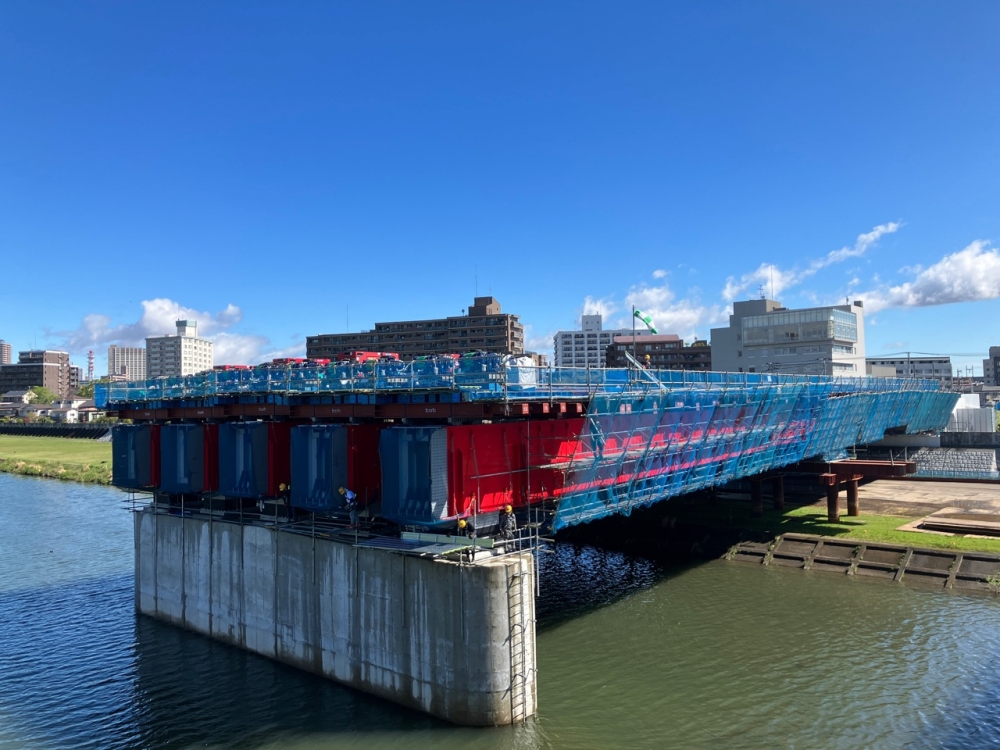

![全景](/img/uploads/news/662b6984dc406.jpg)
全景

![全景(軌条設備)](/img/uploads/news/662b69a932bbb.jpg)
全景(軌条設備)

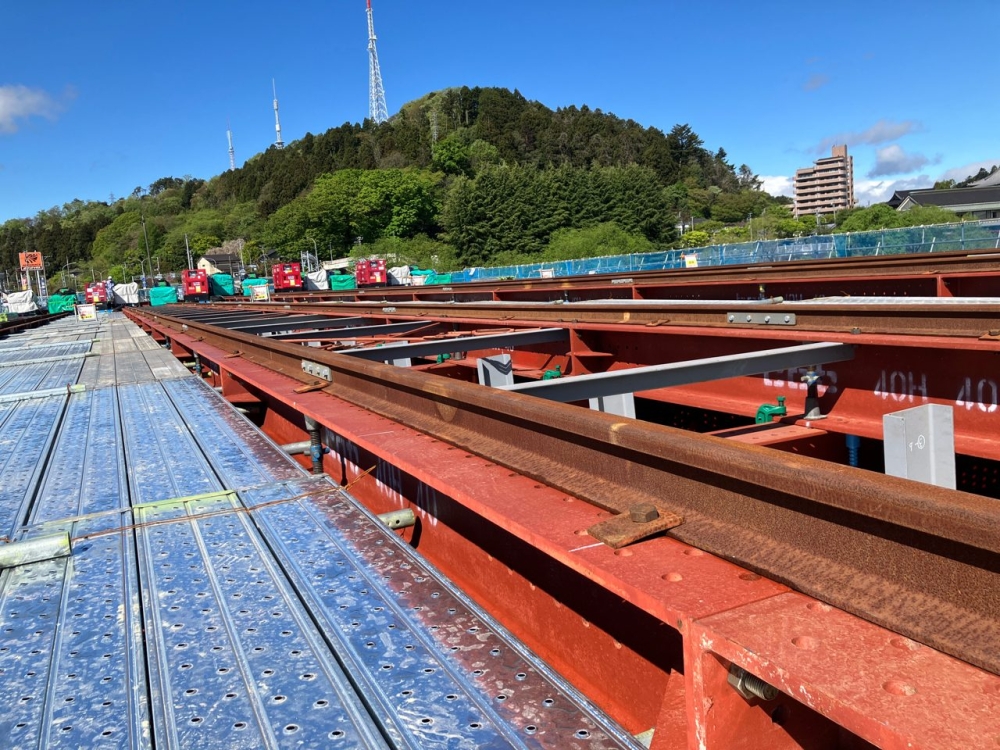

![全景(軌条設備)](/img/uploads/news/662b69bfb858a.jpg)
全景(軌条設備)

![全景(P1橋脚上)](/img/uploads/news/662b69d26096f.jpg)
全景(P1橋脚上)

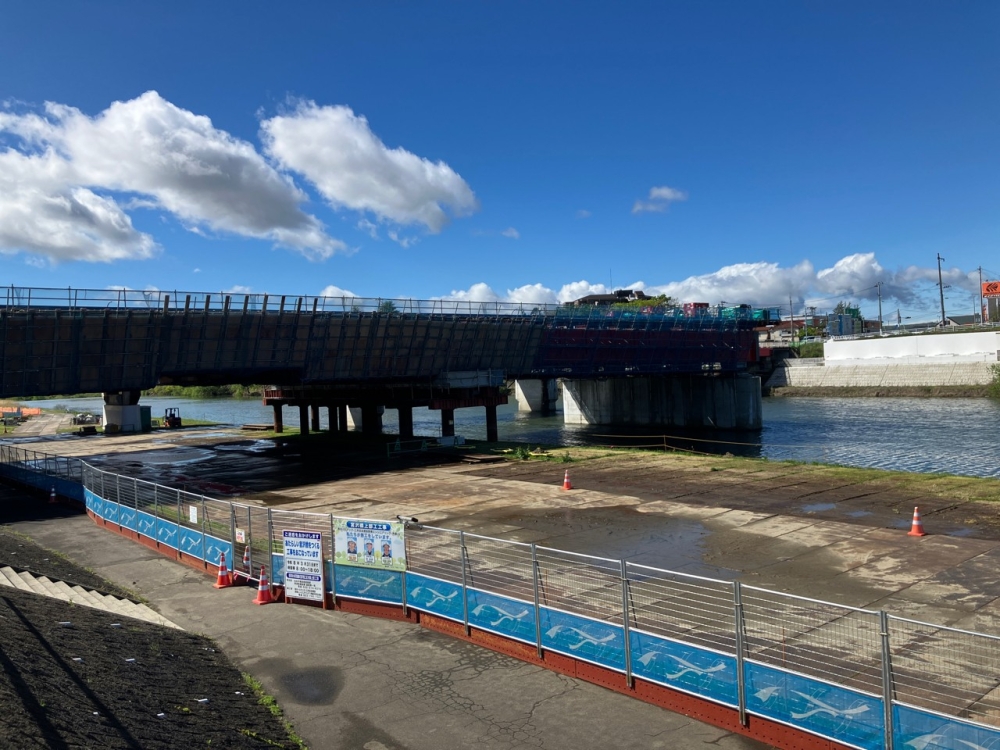

![全景(河川敷ヤード内)](/img/uploads/news/662b69f3b2191.jpg)
全景(河川敷ヤード内)
![工事車両通行路オレンジネット撤去](/img/uploads/news/662b6a529b1ac.jpg)
工事車両通行路オレンジネット撤去
![工事車両通行路オレンジネット撤去](/img/uploads/news/662b6a8c73f07.jpg)
工事車両通行路オレンジネット撤去
2024.04.26 [Fri]
