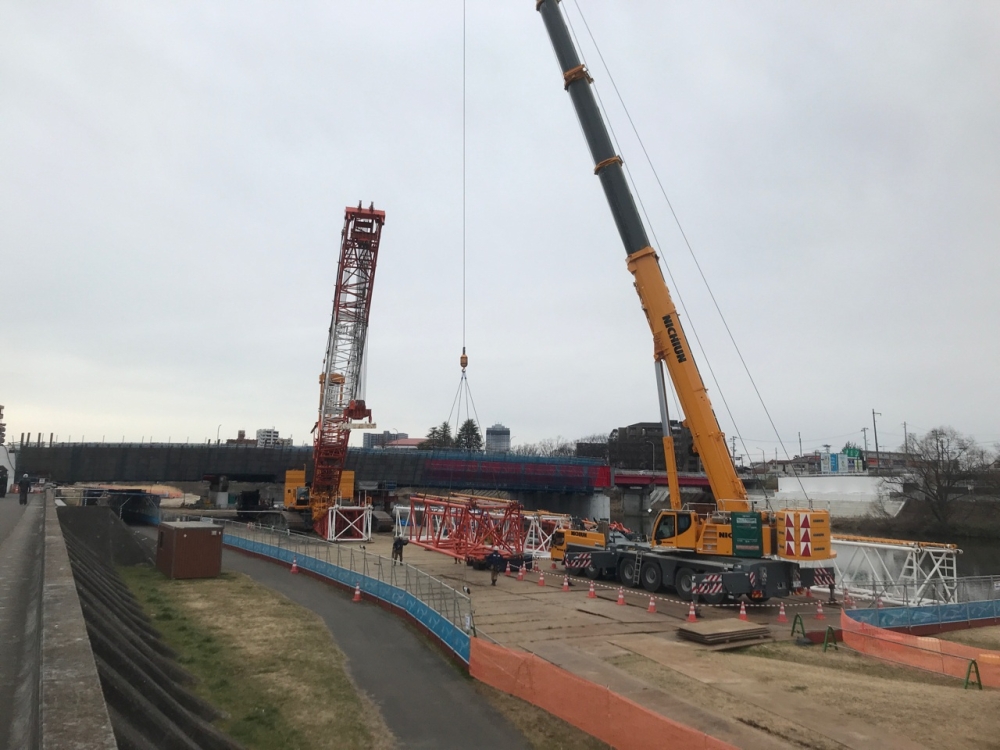

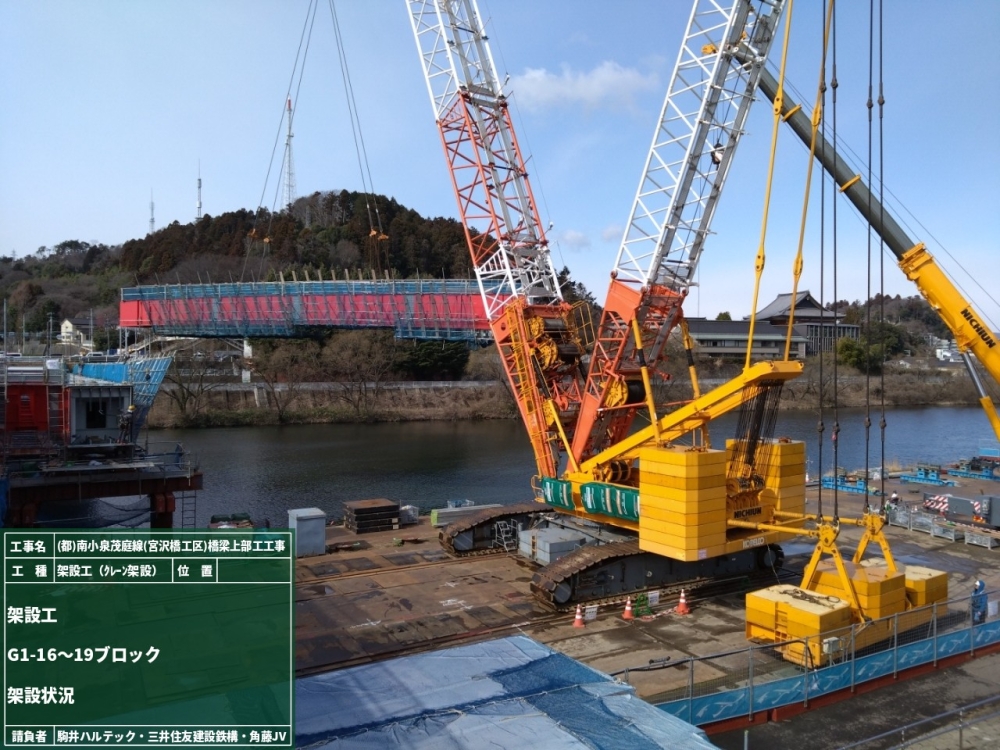

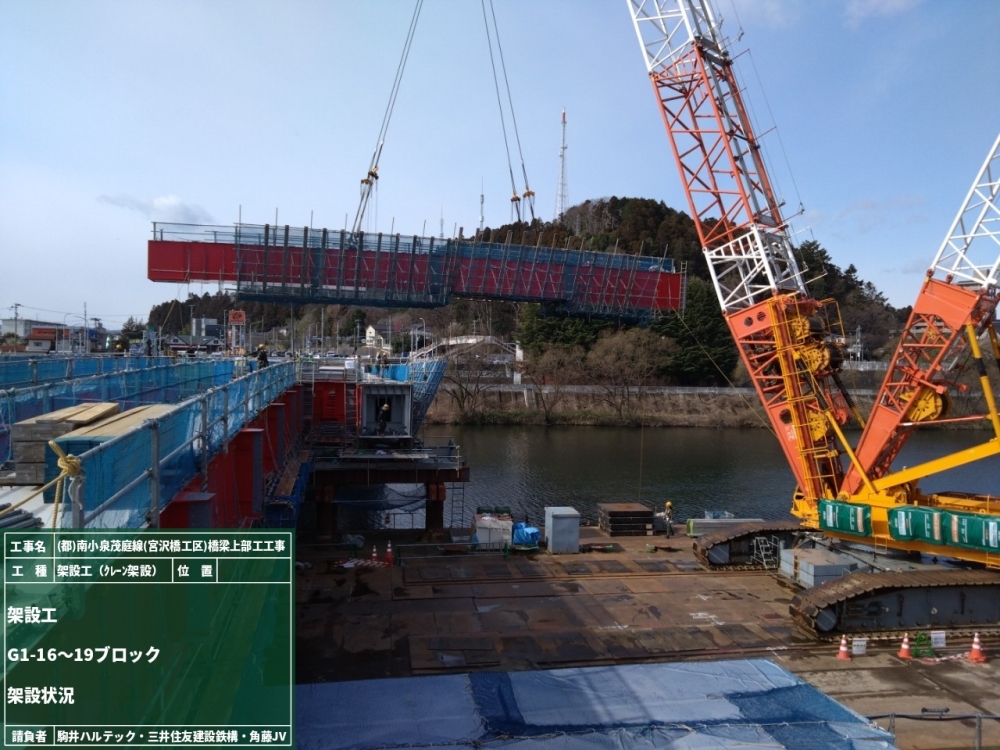

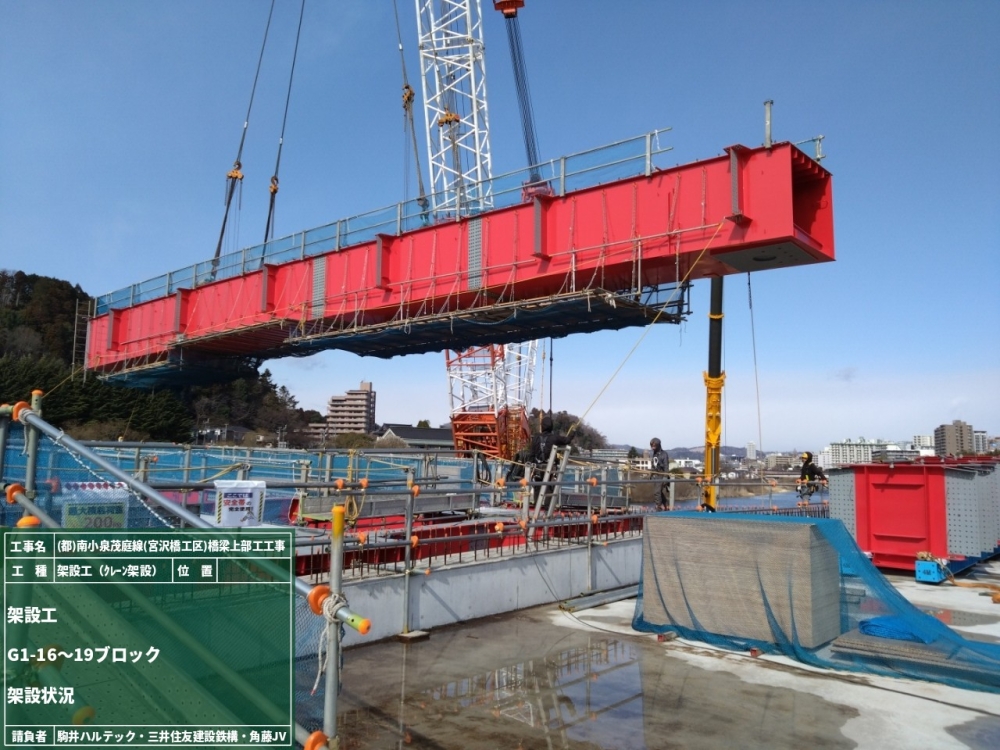

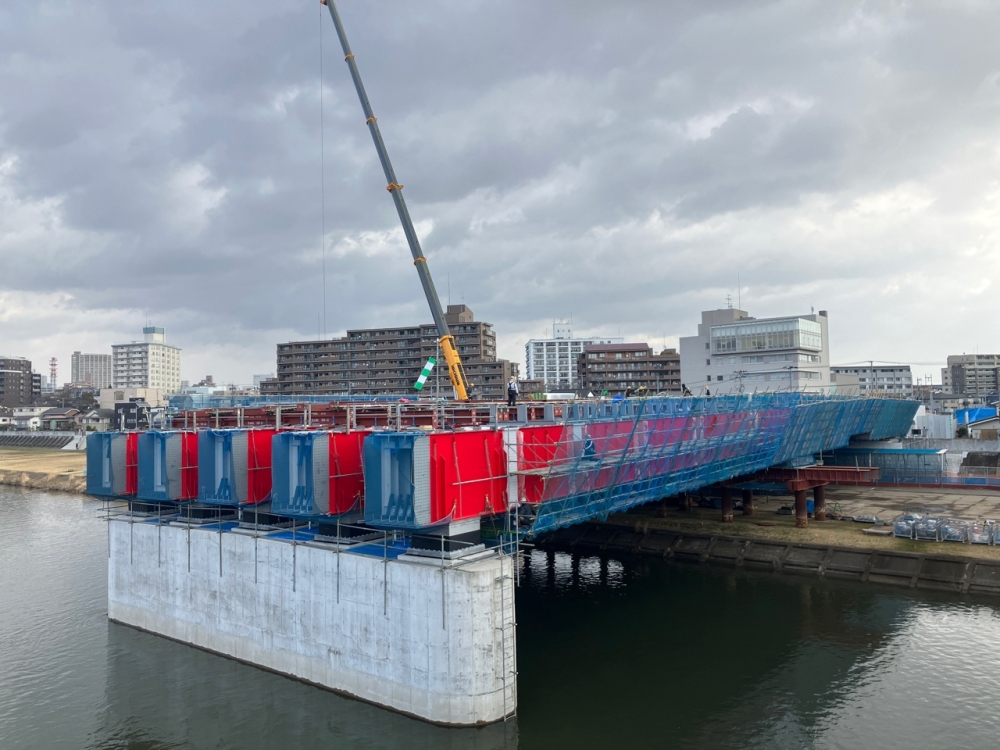

【2024年3月進捗状況】

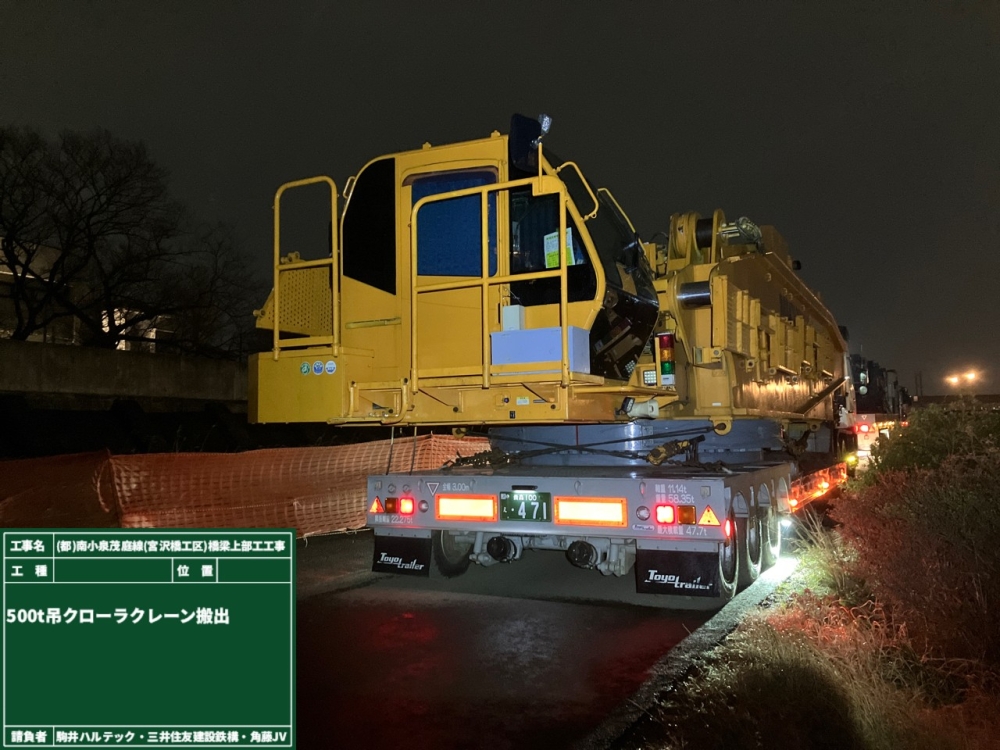

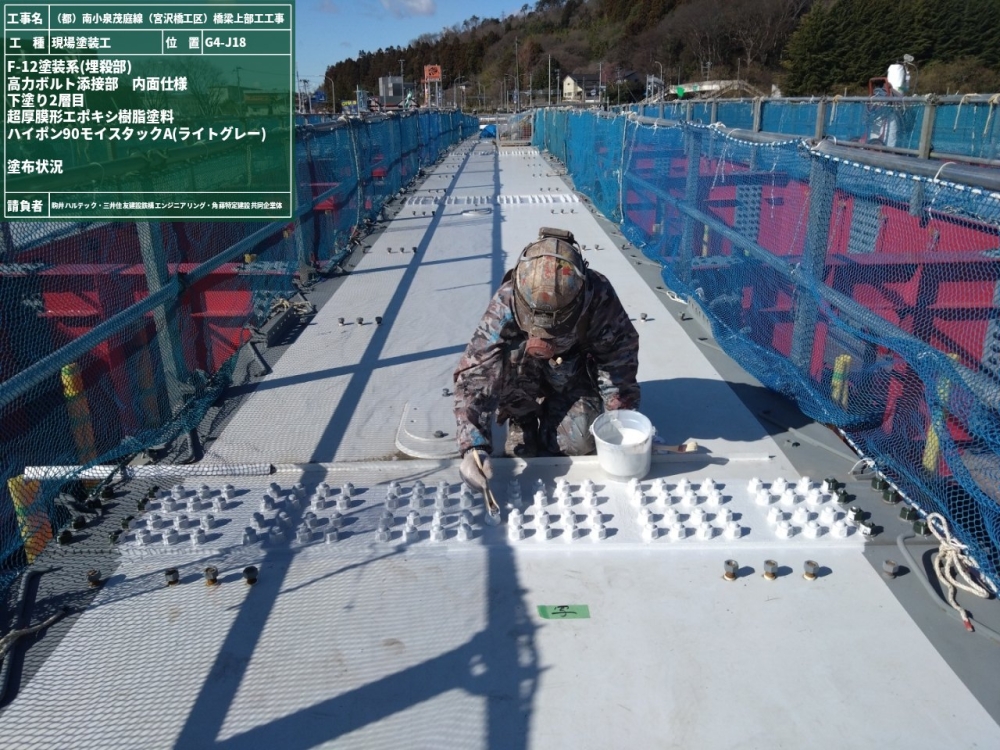

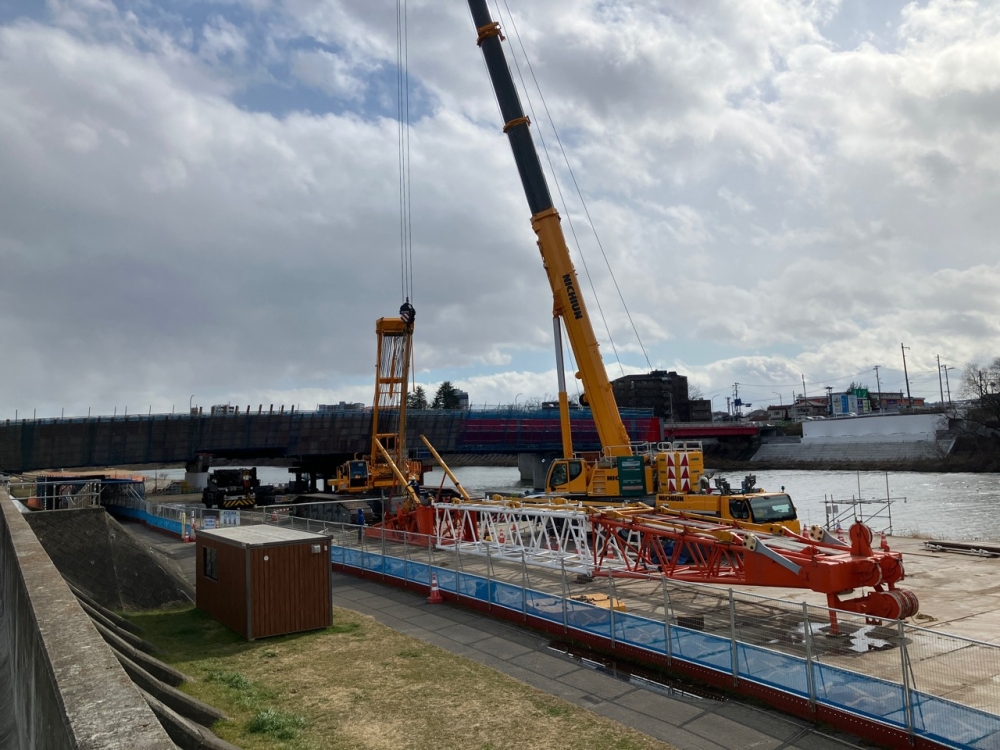

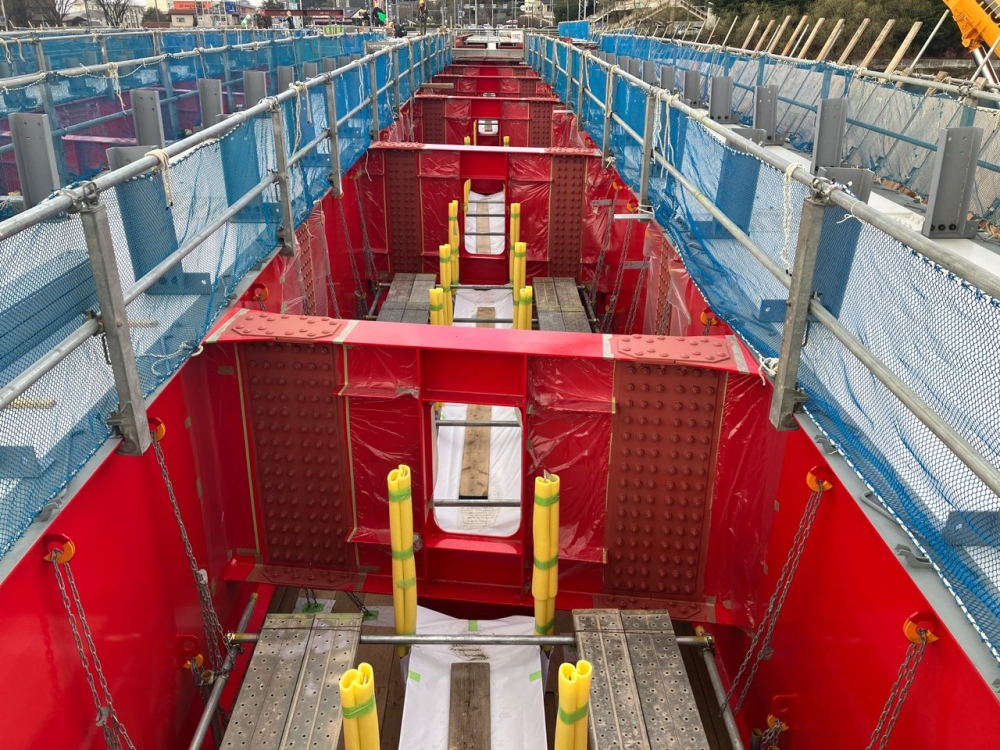

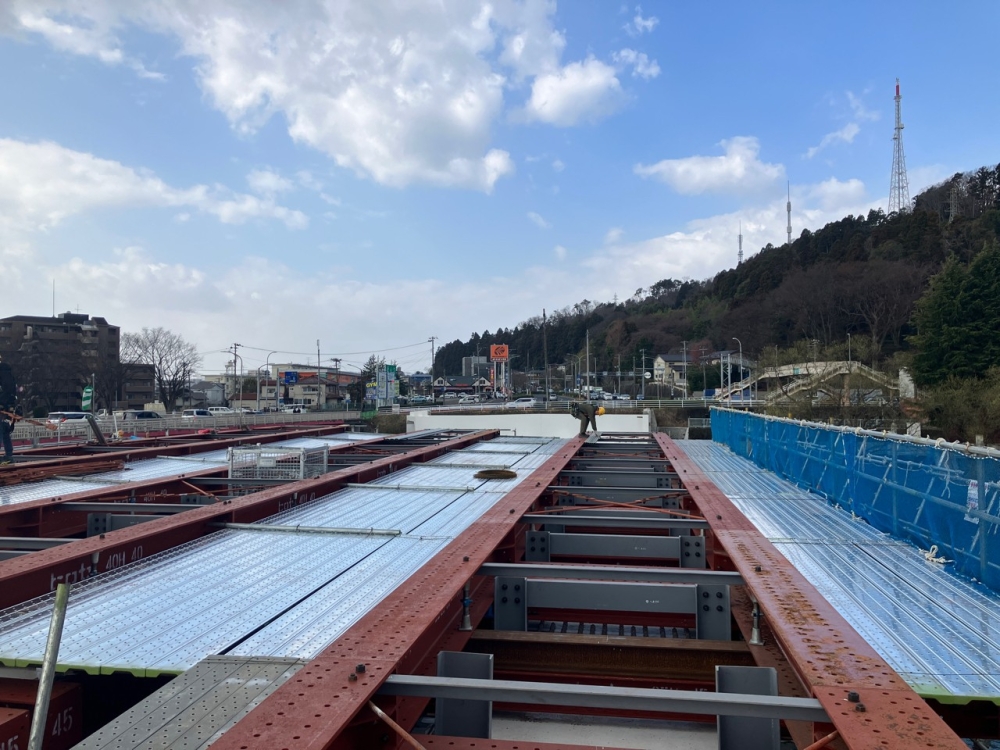

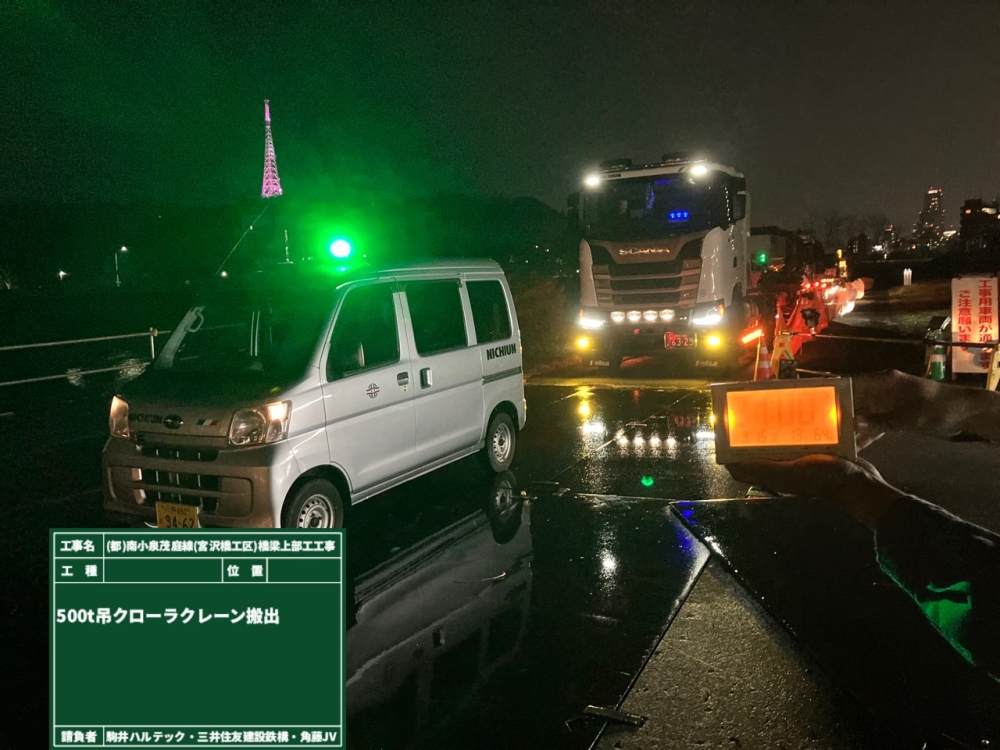

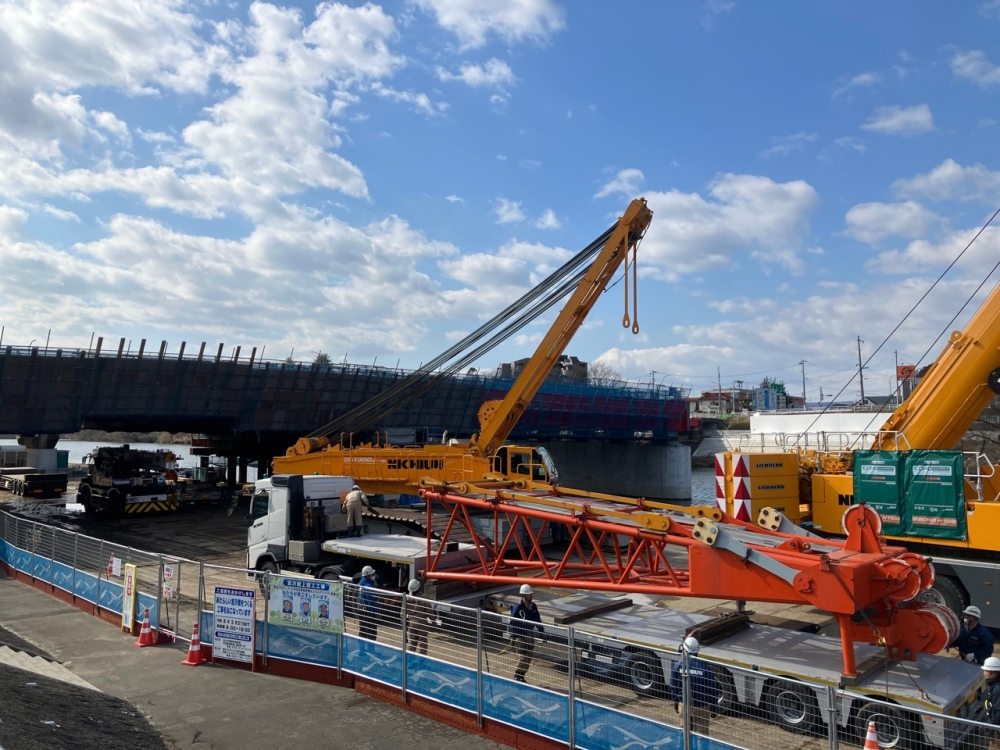

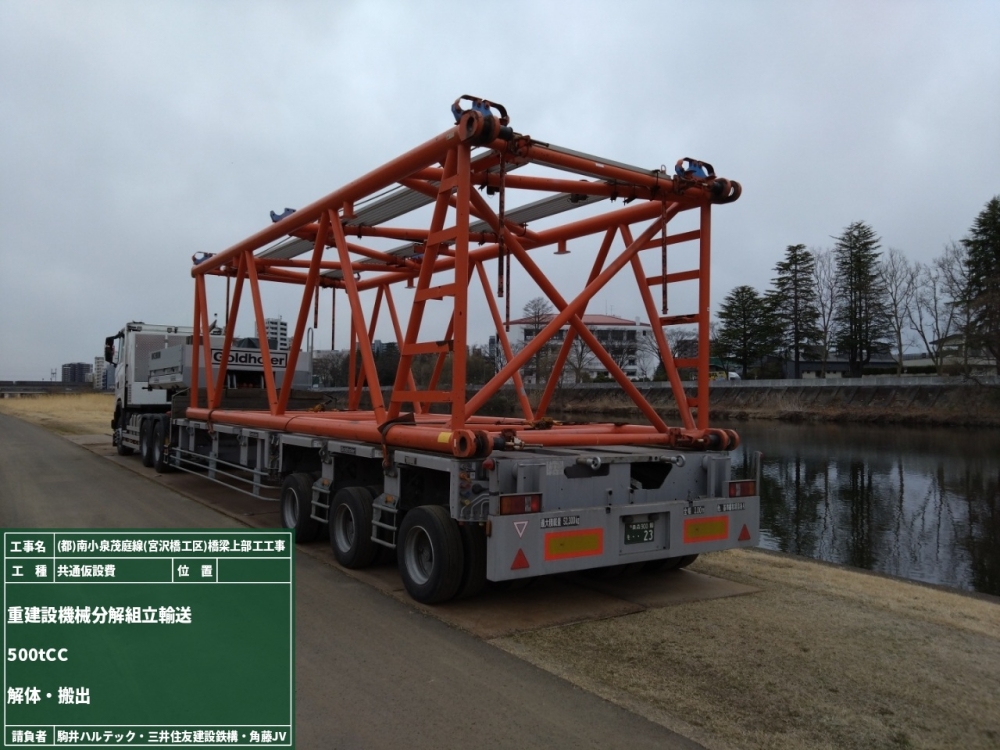

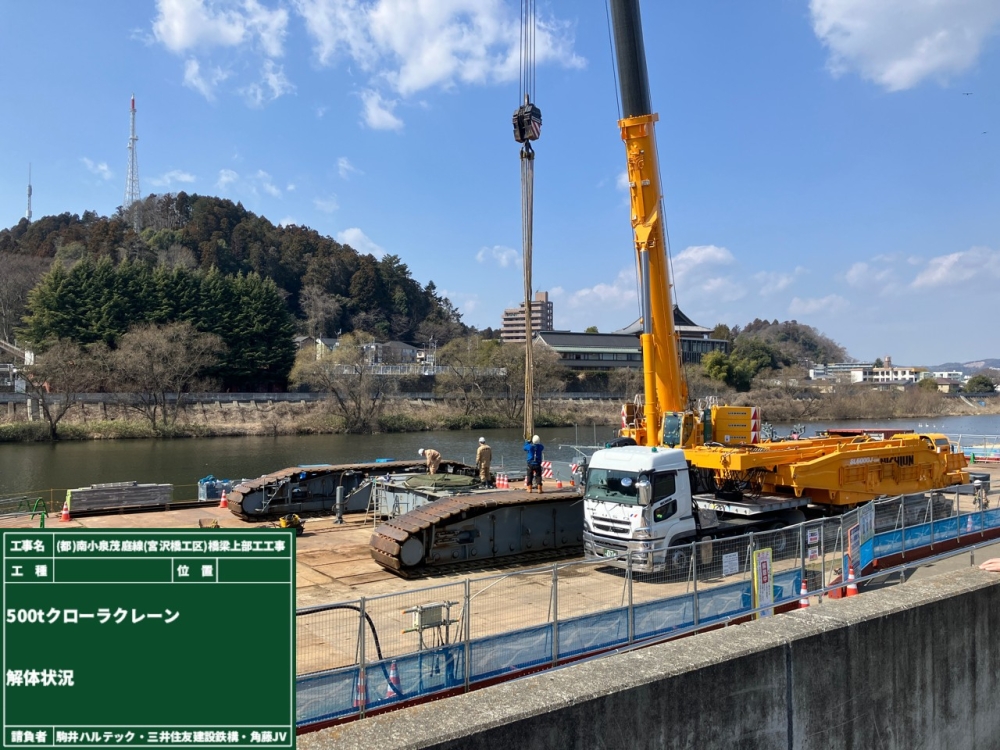

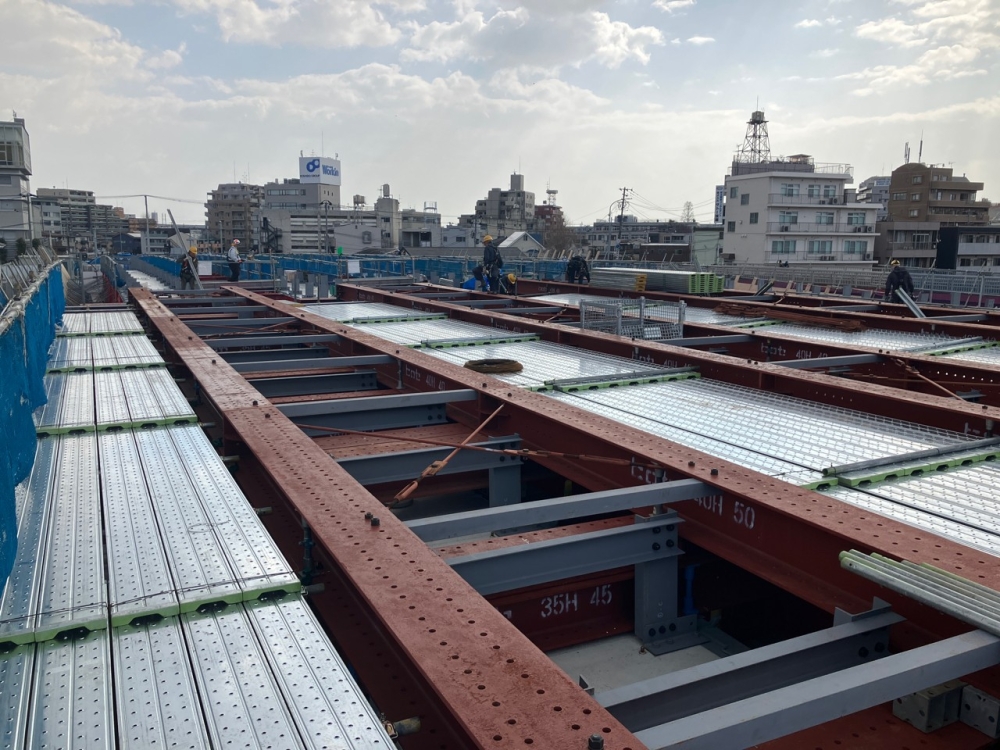

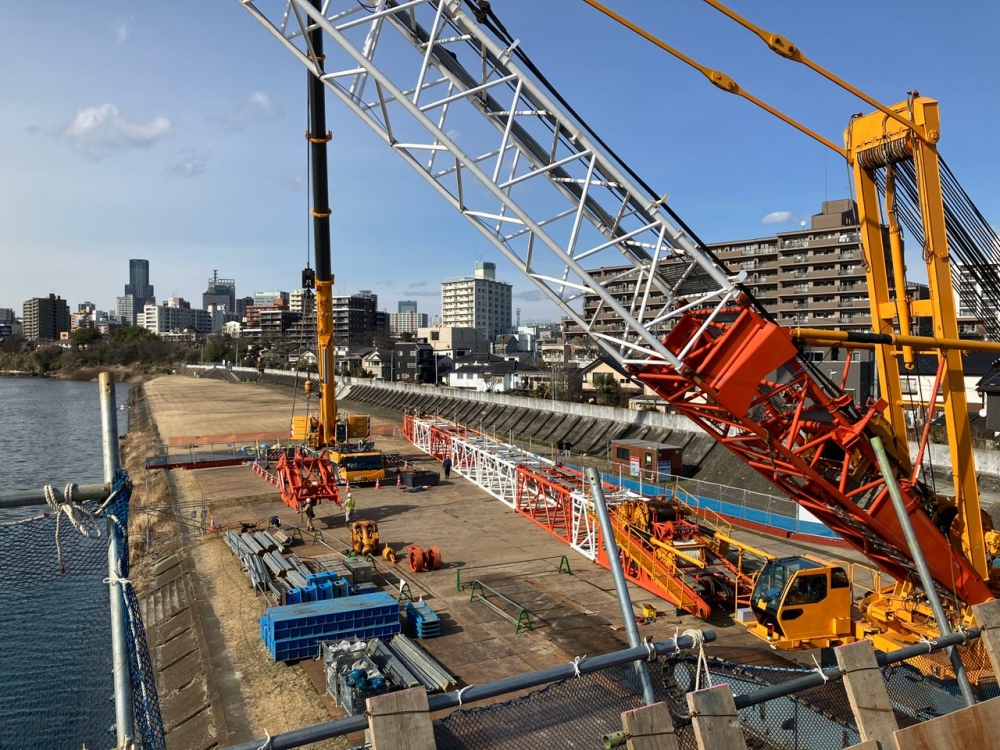

3月末時点での現場進捗状況をご報告いたします。クレーンベント工法で架設する橋げたは3月4日に最終ブロックの架設が完了しました。そのため、架設で使用していた500t吊クローラクレーンは3月11日より解体を開始し3月15日にすべてのクレーン部材の解体搬出を終えました。500t吊クローラクレーンのパレットウエイト(外付けのウエイト)設置・撤去や橋げたの地組立を行うために配置していた400t吊オールテレーンクレーンは4月15日に解体搬出を予定しております。現在の主な作業は現場添接部の塗装作業と橋げた上では次ステップの送出し架設に向けて軌条設備(レール設備)の組立を行っております。これらの作業は4月末まで続きます。
