【2024年1月進捗状況】

1月時点での現場状況をご報告いたします。河川内のP1橋脚と若林区側のA2橋台間のうち、P1橋脚~ベント設備(橋げたの仮受け設備)までの5主桁の架設が完了しました。1月30日よりA2橋台上の支承(橋げたと橋脚を繋ぐ部材)の搬入を行っております。支承1基につき5個の部材を組み立てる構造になっています。組立にあたりヤード内の500t吊クローラクレーンを使用するため、一時的に河川内遊歩道上を吊荷が通過します。そのため、交通誘導員を配置し堤防上へ迂回して頂きながら作業を進めております。今後の予定として、ベント設備~A2橋台間の橋げたを2月7日より搬入する予定です。

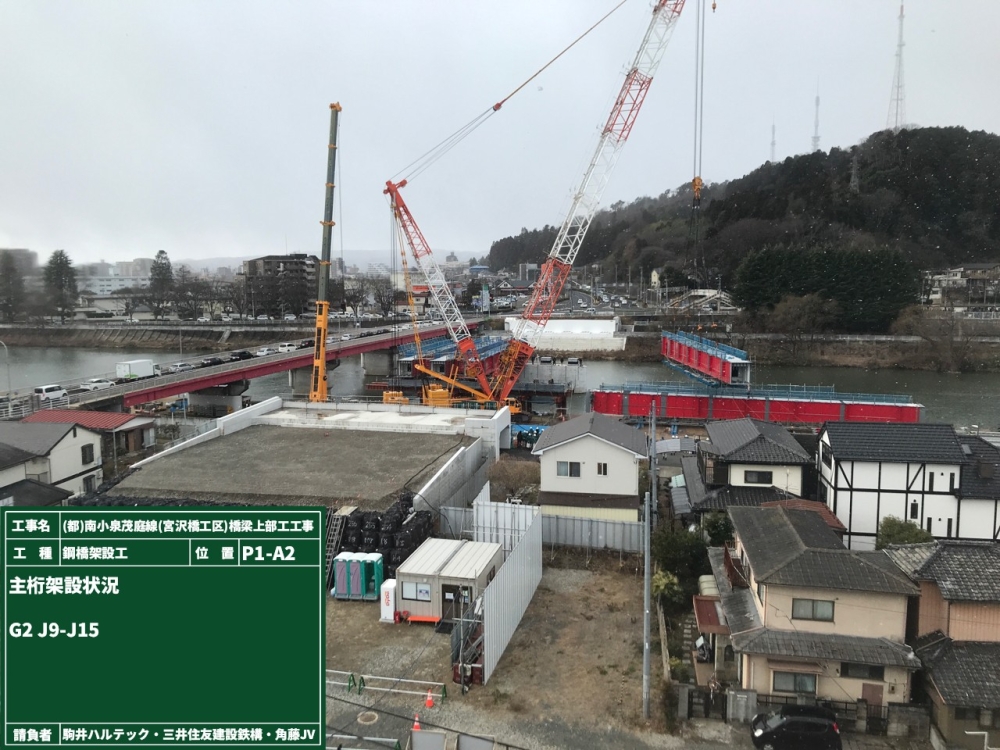

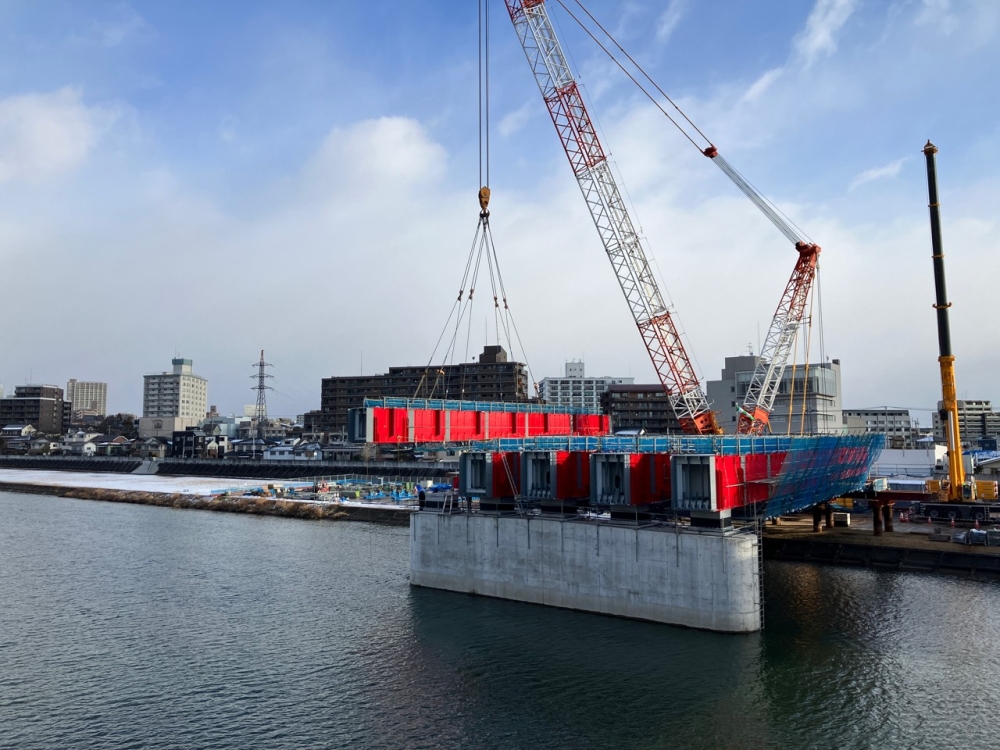

P1~ベント設備間:2本目架設完了

P1~ベント設備間:2本目架設完了

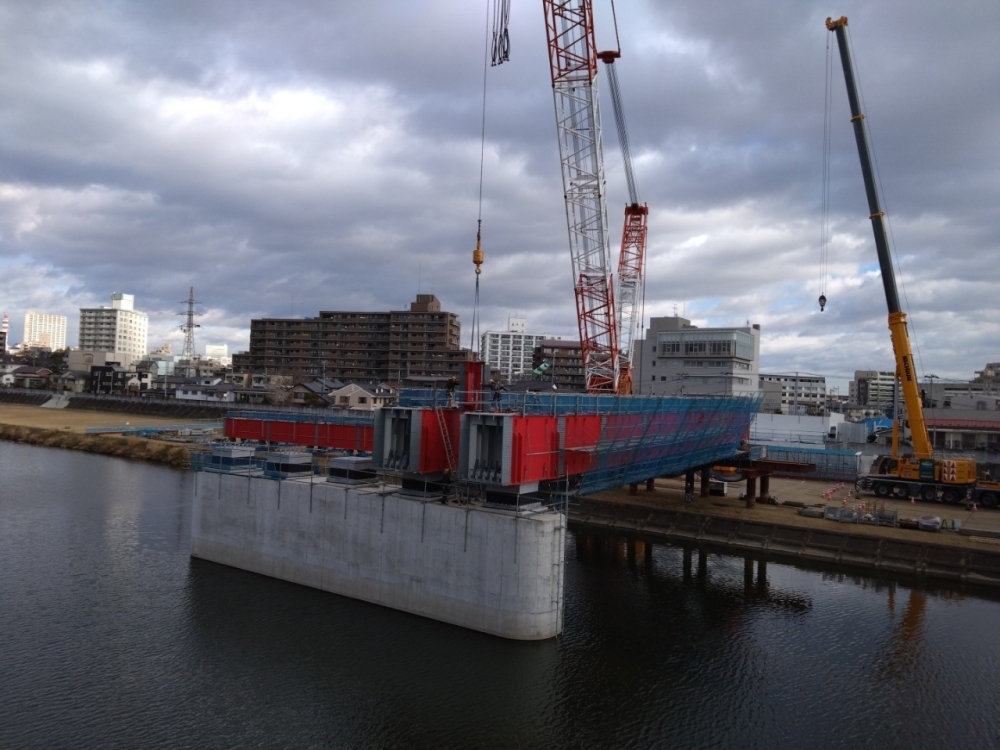

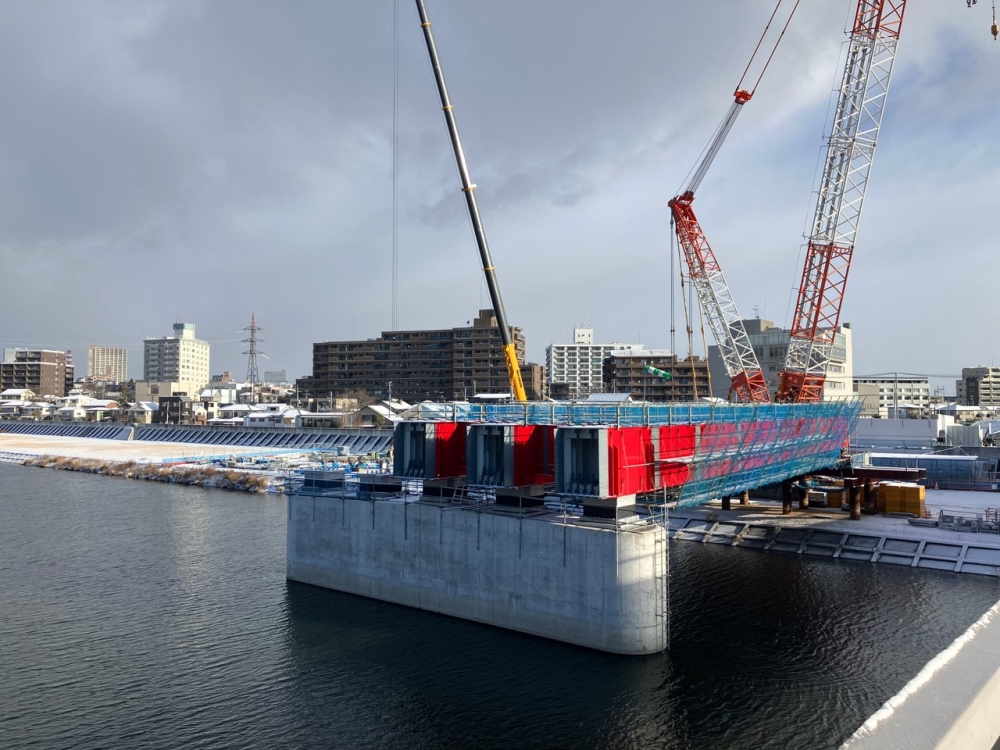

P1~ベント設備間:3本目架設完了

P1~ベント設備間:3本目架設完了

P1~ベント設備間:4本目架設状況

P1~ベント設備間:4本目架設状況

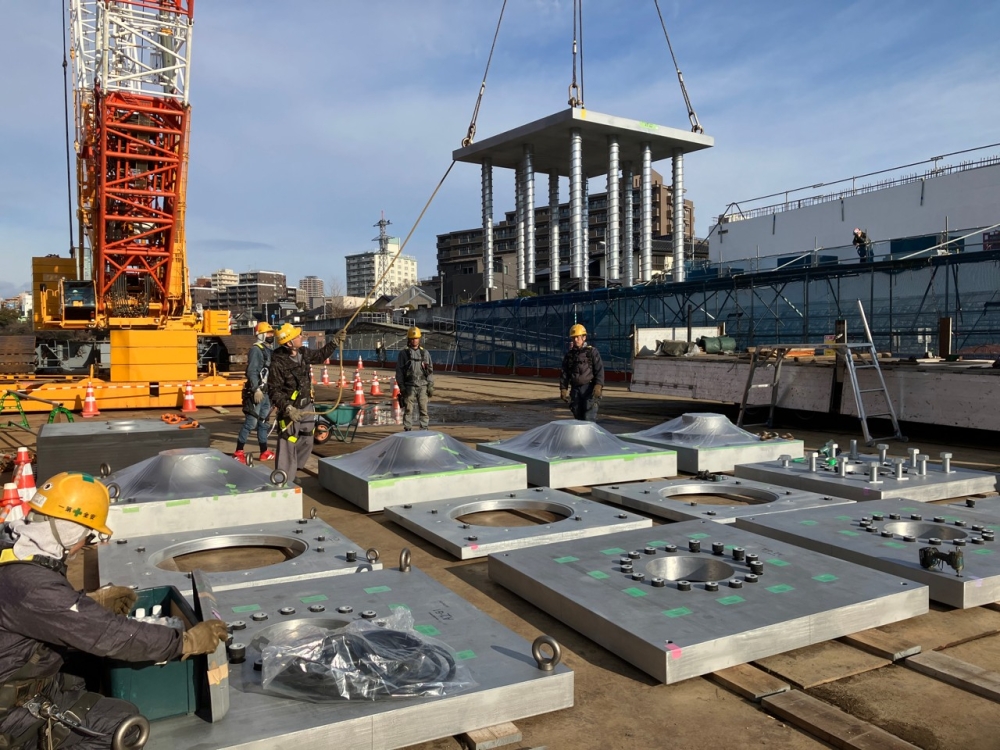

P1~ベント設備間:5本目架設状況

P1~ベント設備間:5本目架設状況

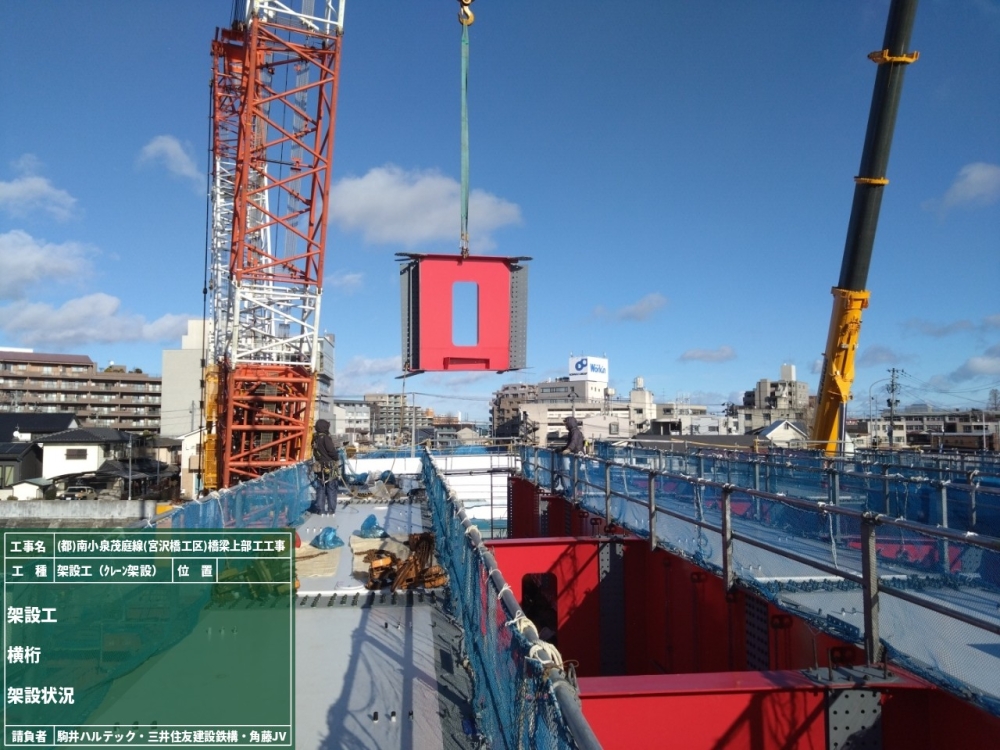

P1~ベント設備間:横桁架設状況

P1~ベント設備間:横桁架設状況

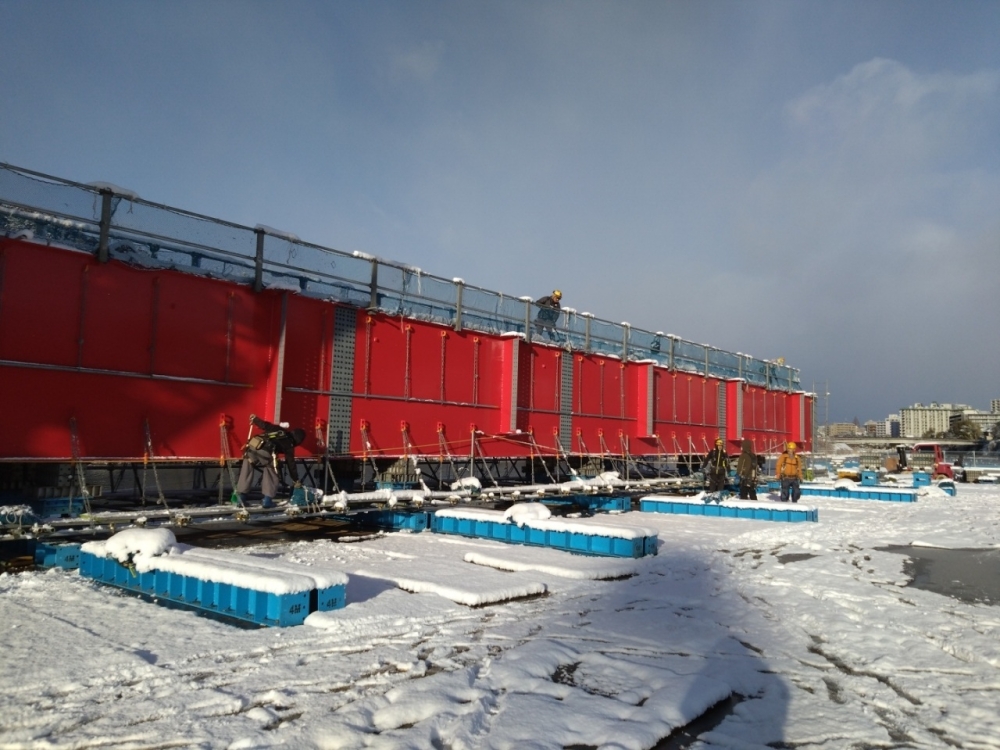

1月25日橋げた上の除雪状況

1月25日橋げた上の除雪状況

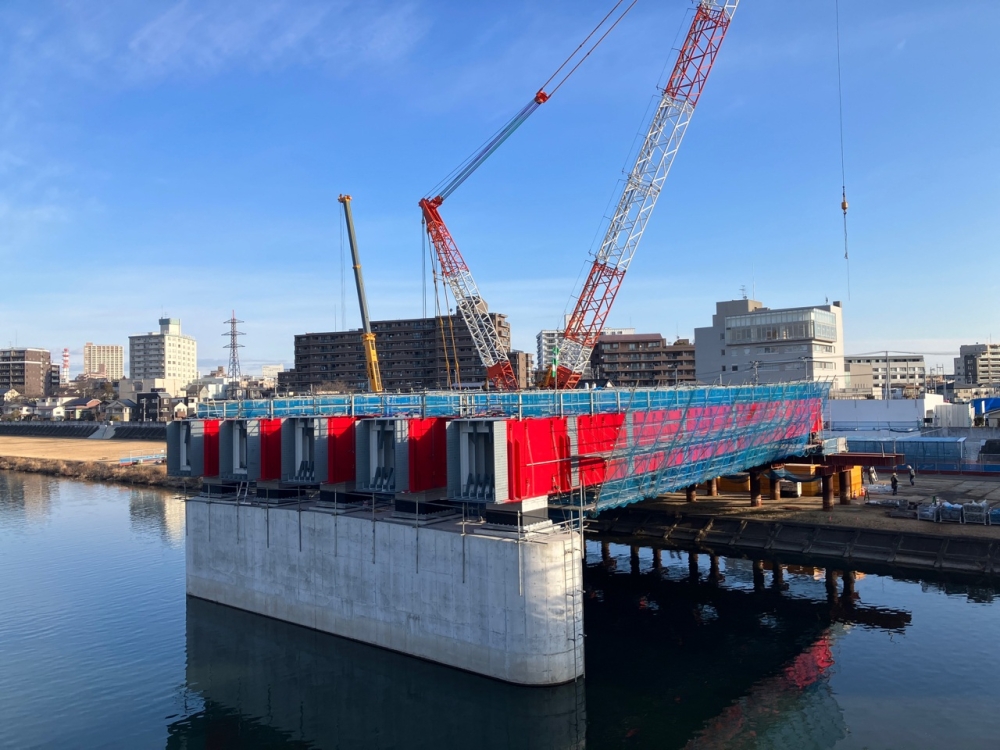

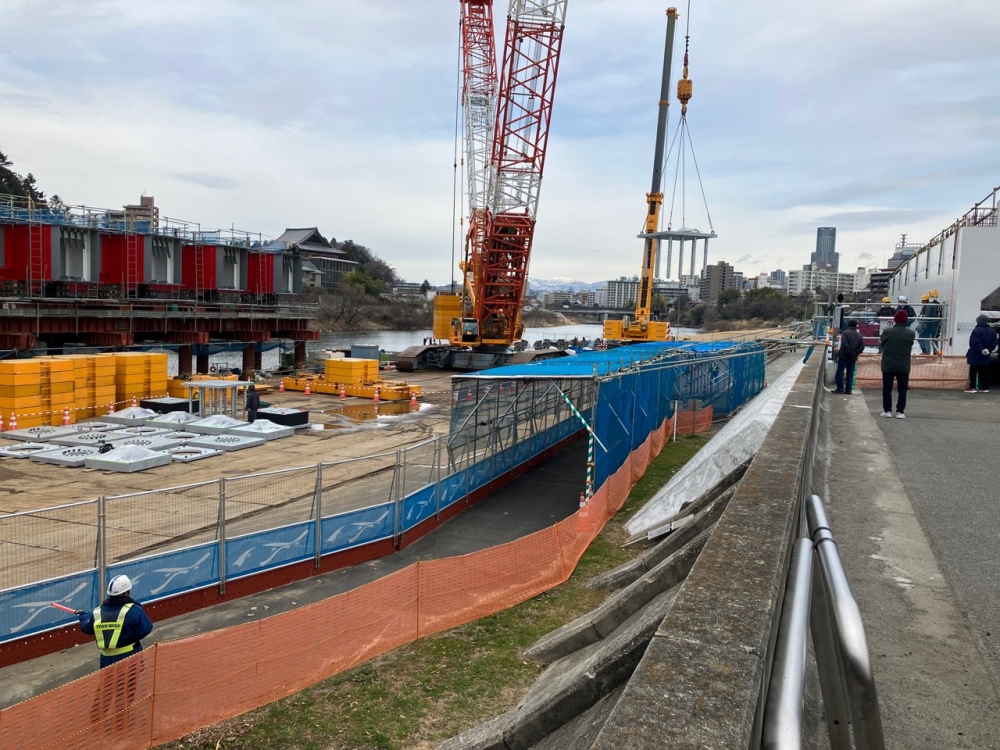

全景(1月31日撮影)

全景(1月31日撮影)

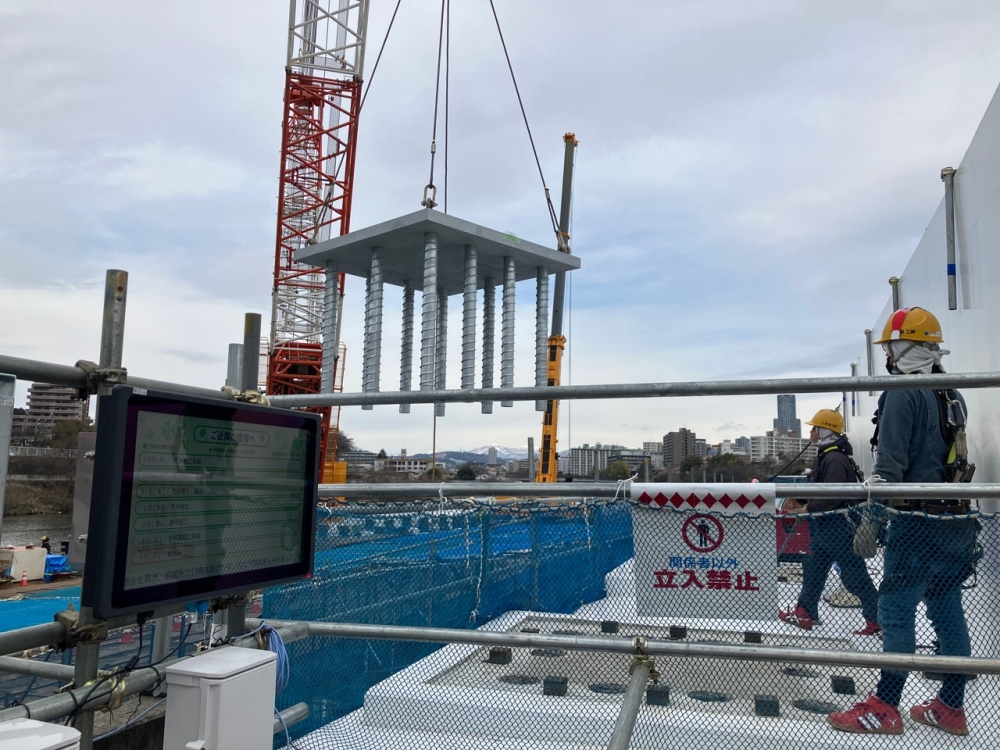

支承部材搬入(A2橋台)

支承部材搬入(A2橋台)

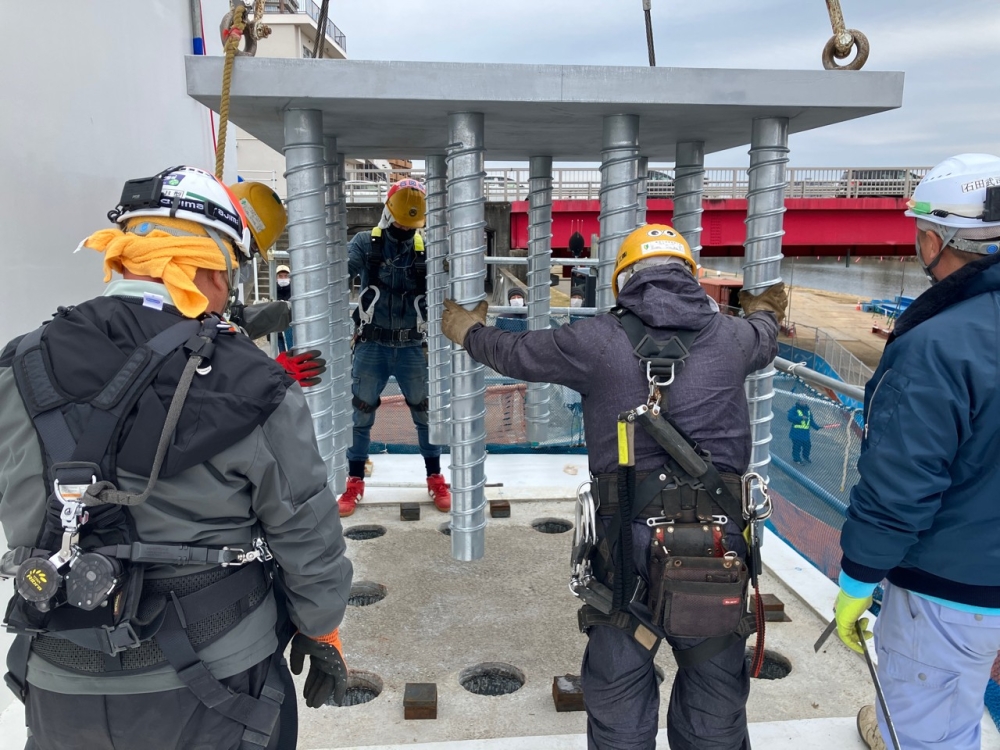

支承部材設置状況(A2橋台)

支承部材設置状況(A2橋台)

支承部材設置状況(A2橋台)

支承部材設置状況(A2橋台)

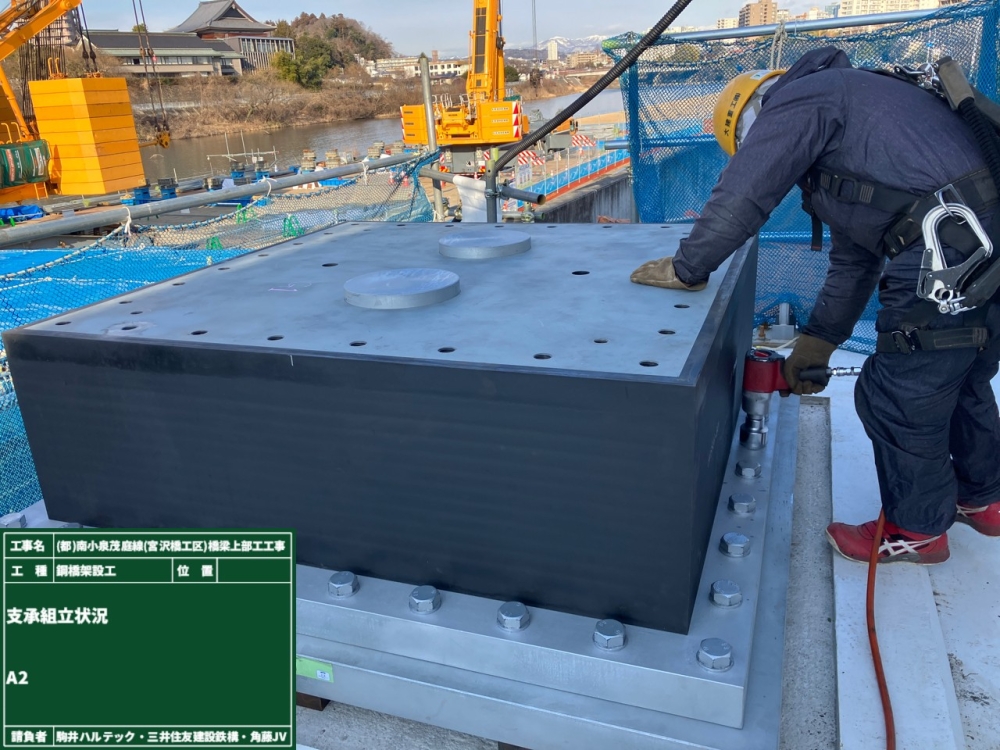

支承部材組立状況(A2橋台)

支承部材組立状況(A2橋台)

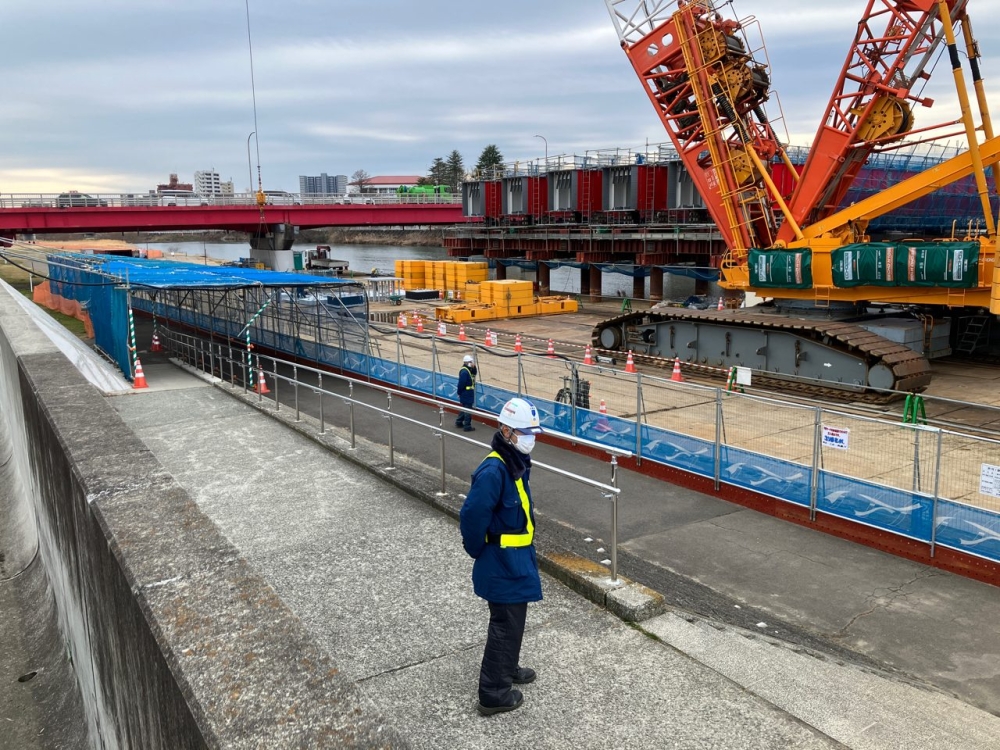

交通誘導員配置状況

交通誘導員配置状況

交通誘導員配置状況

交通誘導員配置状況

2024.01.31  [Wed]
